ข้อมูลโครงการ :: ปรับปรุงถนนเลียบคลองลำเกร็ด (ช่วงที่ 3) จากซอยรามอินทรา 99 ถึงบ้านเลขที่ 38/1

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ปรับปรุงถนนเลียบคลองลำเกร็ด (ช่วงที่ 3) จากซอยรามอินทรา 99 ถึงบ้านเลขที่ 38/19,145,000.0040.00สำนักงานเขตคันนายาวฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
No results found.

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-10 of 10 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

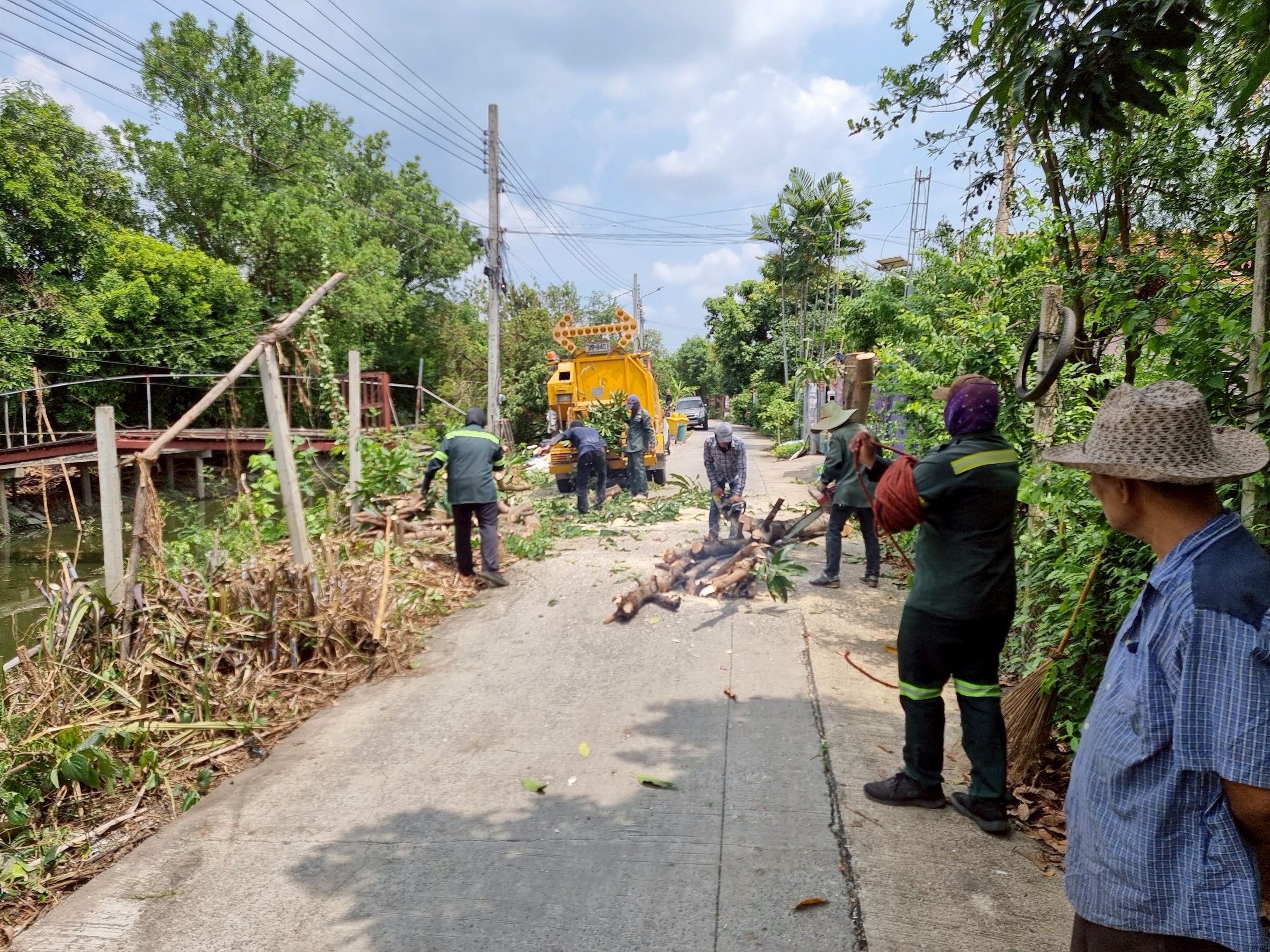

992025-09-30 00:00:00.00000001.000.00สำนักงานเขตคันนายาวได้อุธรณ์รายการปรับปรุงถนนเียยบคลองลำเกร็ดฯ โดยคณะกรรมการอำนวยการประเมินผลปฏิบัติราชการ ประจำปีของหน่วยงานสังกัดกรุงเทพมหานคร ได้รับการขออุธรณ์ เนื่องจากเป็นเหตุที่เกิดจากปัจจัยภายนอกทำให้ระยะเวลาการดำเนินงานล้าช้าออกไป ไม่เป็นไปตามแผนการปฏิบัติงาน และแผนการใช้จ่ายงบประมาณ โดยฝ่ายโยธาได้มีหนังสือประสานหน่วยงานที่เกี่๋ยวข้องเพื่อให้รื้อย้ายสาธารณูปโภคและคอยติดตามผลแล้ว
992025-08-20 00:00:00.00000000.000.00อยู่ระหว่างผู้รับจ้างเข้าดำเนินการตามสัญญาจ้าง
992025-06-30 00:00:00.00000000.000.00อยู่ระหว่างผู้รับจ้างดำเนินการตามสัญญา
992025-05-26 00:00:00.00000000.000.00อยู่ระหว่างดำเนินการรื้อยายสิ่งกีดขวาง
992025-04-23 00:00:00.00000000.000.00อยู่ระหว่างผู้รับจ้างดำเนินการตามสัญญาจ้าง
992025-03-14 00:00:00.00000000.000.00อยู่ระหว่างผู้รับจ้างดำเนินการตามสัญญาจ้าง
992025-02-21 00:00:00.00000000.000.00อยู่ระหว่างผู้รับจ้างจัดเตรียมวัสดุ อุปกรณ์ เครื่องจักร
992025-01-17 00:00:00.00000000.000.00 อยู่ระหว่างผู้รับจ้างจัดเตรียมเครื่องจักร วัสดุ อุปกรณ์เพื่อเข้าดำเนินการตามสัญญาจ้าง เลขที่ ยธ.2/2568 ลงวันที่ 27 ธันวาคม 2567 สิ้นสุดสัญญาวันที่ 4 กรกฎาคม 2568
992024-12-29 00:00:00.00000000.000.00ระหว่างผู้รับจ้างลงนามสัญญาจ้าง
992024-11-28 00:00:00.00000000.000.00อยู่ระหว่างดำเนินการจัดซื้อจัดจ้าง

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-5 of 5 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1จัดทำแผนจัดซื้อจัดจ้าง10.002024-09-15 00:00:00.00000002024-10-01 00:00:00.0000000
2จัดทำแบบรูปรายการ ราคากลาง หาตัวผู้รับจ้าง30.002024-10-02 00:00:00.00000002024-12-31 00:00:00.0000000
3ดำเนินการก่อสร้างตามสัญญาจ้าง40.002025-01-01 00:00:00.00000002025-06-30 00:00:00.0000000
4ส่งมอบงานและสรุปผลการดำเนินการ10.002025-07-01 00:00:00.00000002025-08-31 00:00:00.0000000
5ตรวจรับงาน เบิกจ่ายเงิน และรายงานผล10.002025-09-01 00:00:00.00000002025-09-30 00:00:00.0000000

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-5 of 5 items.
ลำดับวันที่รายงานผลการดำเนินงาน
12024-11-28 15:44:27.000000010.00
22025-01-17 18:24:45.000000030.00
300.00
400.00
500.00
