รายละเอียดโครงการ
Showing 1-1 of 1 item.
| สยป.1 | File | ชื่อโครงการ/กิจกรรม | งบประมาณฯ | ความคืบหน้าฯ | หน่วยงานที่รับผิดชอบ | ส่วนราชการ/ฝ่าย |
|---|---|---|---|---|---|---|
![]() | - | ขุดลอกคลองแยกวัดบางปะกอก | 213,000.00 | 100.00 | สำนักงานเขตราษฎร์บูรณะ | ฝ่ายโยธา |
KRs/KPI ที่เกี่ยวข้อง
Showing 1-1 of 1 item.
| สยป.2 | Action | KEY_RESULT | หน่วยนับ | ค่าเป้าหมาย | ผลการดำเนินงาน | ความคืบหน้าของ KPI (%) |
|---|---|---|---|---|---|---|
![]() | - | (5053) 20.3 ป้องกันน้ำท่วม - การขุดลอกคลอง | กม. | 0.35 | 0.35 | 100.00 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-14 of 14 items.
| KEY RESULT | สยป.3 | วันที่รายงาน | ผลการดำเนินงาน (#1) | ... (#2) | Photo | REPORT_NOTE | เชื่อมโยงข้อมูลเกี่ยวข้องฯ |
|---|---|---|---|---|---|---|---|
| 5053 | ![]() | 2025-09-26 00:00:00.0000000 | 0.00 | 0.00 | รายงานผลการขุดลอกคลองในพื้นที่เขต พร้อมปัญหา อุปสรรค และข้อเสนอแนะในการดำเนินงานนำเสนอผู้บริหารกรุงเทพมหานครรับทราบ ตามหนังสือสำนักงานเขตราษฎร์บูรณะ ที่ กท 6301/540 ลงวันที่ 5 กันยายน 2568 | ||
| 5053 | ![]() | 2025-08-28 00:00:00.0000000 | 0.00 | 0.00 | โครงการ/กิจกรรมแล้วเสร็จ | ||
| 5053 | ![]() | 2025-07-31 00:00:00.0000000 | 0.00 | 0.00 | โครงการ/กิจกรรมแล้วเสร็จ | ||
| 5053 | ![]() | 2025-07-03 00:00:00.0000000 | 0.00 | 0.00 | โครงการ/กิจกรรมแล้วเสร็จ | ||
| 5053 | ![]() | 2025-06-26 00:00:00.0000000 | 0.00 | 0.00 | โครงการ/กิจกรรมแล้วเสร็จ | ||
| 5053 | ![]() | 2025-05-20 00:00:00.0000000 | 0.00 | 0.00 | โครงการ/กิจกรรมแล้วเสร็จ | ||
| 5053 | ![]() | 2025-05-01 00:00:00.0000000 | 0.00 | 0.00 | โครงการ/กิจกรรมแล้วเสร็จ | ||
| 5053 | ![]() | 2025-04-30 00:00:00.0000000 | 0.00 | 0.00 | ดำเนินการเบิกจ่ายเงินเรียบร้อยแล้ว | ||
| 5053 | ![]() | 2025-03-27 00:00:00.0000000 | 0.00 | 0.00 | ดำเนินงานแล้วเสร็จ ผู้รับจัางได้ส่งมอบงานเมื่อวันที่ 19 กุมภาพันธ์ 2568 คณะกรรมการตรวจรับการจ้างเมื่อวันที่ 25 กุมภาพันธ์ 2568 อยู่ระหว่างจัดทำเอกสารการเบิกจ่ายเงิน | ||

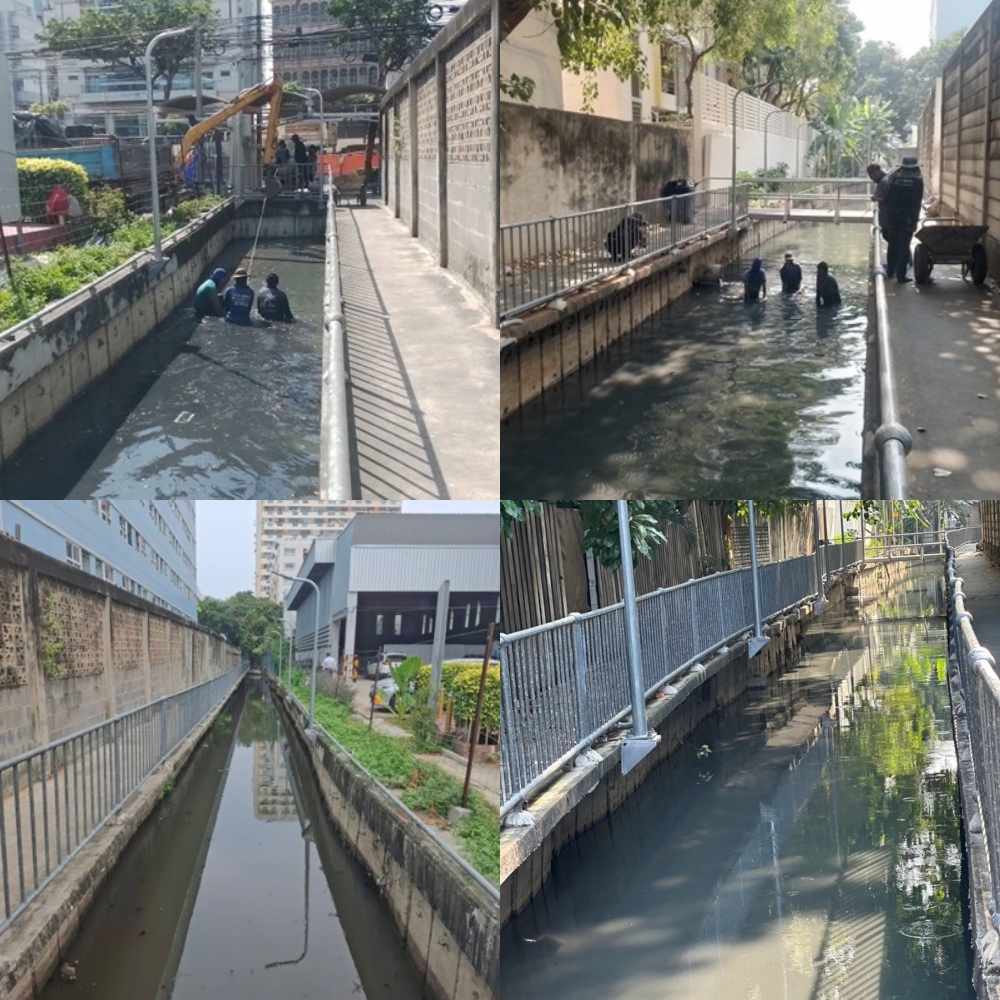

| 5053 | ![]() | 2025-02-26 00:00:00.0000000 | 0.35 | 0.00 | ดำเนินการขุดลอกคลอง บริเวณ คลองแยกวัดบางปะกอก ระยะทาง 350 เมตร | ||
| 5053 | ![]() | 2025-01-29 00:00:00.0000000 | 0.00 | 0.00 | ลงนามสัญญาจ้างวันที่ 17 มกราคม 2568 เริ่มงานวันที่ 18 มกราคม 2568 สิ้นสุดสัญญาวันที่ 18 มีนาคม 2568 ส่งมอบงาน 60 วัน อยู่ระหว่างผู้รับจ้างดำเนินการ | ||
| 5053 | ![]() | 2024-12-24 00:00:00.0000000 | 0.00 | 0.00 | อยู่ระหว่างให้นิติกรของสำนักงานเขตตรวจร่างสัญญา | ||
| 5053 | ![]() | 2024-11-29 00:00:00.0000000 | 0.00 | 0.00 | ได้ตัวผู้รับจ้างเรียบร้อยแล้ว รายงานผลการพิจารณาขอออนุมัติสั่งจ้าง จัดทำเอกสารขออนุมัติเงินประจำงวด | ||
| 5053 | ![]() | 2024-10-31 00:00:00.0000000 | 0.00 | 0.00 | อยู่ระหว่างจัดทำราคากลาง |
ขั้นตอนการดำเนินงานโครงการ/กิจกรรม
Showing 1-10 of 10 items.
| สยป.3 | ลำดับ | ขั้นตอน/รายละเอียดงาน | ร้อยละของงาน | เริ่มต้นวันที่ | สิ้นสุดวันที่ |
|---|---|---|---|---|---|
![]() | 1 | สำรวจการออกแบบประมาณราคา | 10.00 | 2024-10-01 00:00:00.0000000 | 2024-10-31 00:00:00.0000000 |
![]() | 2 | ขออนุมัติดำเนินการ | 5.00 | 2024-10-01 00:00:00.0000000 | 2024-10-31 00:00:00.0000000 |
![]() | 3 | จัดทำราคากลาง | 5.00 | 2024-11-01 00:00:00.0000000 | 2024-11-30 00:00:00.0000000 |
![]() | 4 | หาตัวผู้รับจ้าง | 5.00 | 2024-11-01 00:00:00.0000000 | 2024-11-30 00:00:00.0000000 |
![]() | 5 | ขอเงินงวด | 5.00 | 2024-12-01 00:00:00.0000000 | 2024-12-31 00:00:00.0000000 |
![]() | 6 | อนุมัติจ้าง | 5.00 | 2024-12-01 00:00:00.0000000 | 2024-12-31 00:00:00.0000000 |
![]() | 7 | ตรวจร่างสัญญา และลงนามสัญญาจ้าง | 5.00 | 2024-12-01 00:00:00.0000000 | 2024-12-31 00:00:00.0000000 |
![]() | 8 | ดำเนินการก่อสร้าง | 40.00 | 2025-01-01 00:00:00.0000000 | 2025-02-28 00:00:00.0000000 |
![]() | 9 | ส่งมอบงานและตรวจรับงาน | 10.00 | 2025-03-01 00:00:00.0000000 | 2025-03-31 00:00:00.0000000 |
![]() | 10 | เบิกจ่ายเงินงบประมาณ | 10.00 | 2025-04-01 00:00:00.0000000 | 2025-04-30 00:00:00.0000000 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-10 of 10 items.
| ลำดับ | วันที่รายงาน | ผลการดำเนินงาน |
|---|---|---|
| 1 | 2024-11-29 15:06:01.0000000 | 10.00 |
| 2 | 2024-11-29 15:06:03.0000000 | 5.00 |
| 3 | 2024-11-29 15:06:05.0000000 | 5.00 |
| 4 | 2024-11-29 15:06:07.0000000 | 5.00 |
| 5 | 2024-12-25 13:10:34.0000000 | 5.00 |
| 6 | 2025-01-29 16:04:50.0000000 | 5.00 |
| 7 | 2025-01-29 16:04:55.0000000 | 5.00 |
| 8 | 2025-01-29 16:05:01.0000000 | 40.00 |
| 9 | 2025-02-26 15:10:20.0000000 | 10.00 |
| 10 | 2025-04-30 09:05:24.0000000 | 10.00 |
