ข้อมูลโครงการ :: โครงการร่วมพัฒนาเมืองอัจฉริยะและร่วมพัฒนาโครงการด้านพลังงานทดแทนและอนุรักษ์พลังงานระหว่างกรุงเทพมหานครและการไฟฟ้านครหลวง

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
โครงการร่วมพัฒนาเมืองอัจฉริยะและร่วมพัฒนาโครงการด้านพลังงานทดแทนและอนุรักษ์พลังงานระหว่างกรุงเทพมหานครและการไฟฟ้านครหลวง0.0040.00สำนักการโยธาสำนักงานออกแบบ

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
-(5182) ติดตั้ง Solar rooftop เพิ่มขึ้นแห่ง8.0040.00500.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-10 of 10 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
51822025-09-29 00:00:00.000000012.000.00กฟน. อยู่ระหว่างเตรียมการติดตั้ง โดยคาดว่าจะเริ่มติดตั้งได้ในเดือน ต.ค. 68 จำนวน 8 แห่ง ได้แก่ โรงควบคุมคุณภาพน้ำบางซื่อ, หนองแขม, จตุจักร, ช่องนนทรี, ดินแดง, ทุ่งครุ, รัตนโกสินทร์ และสี่พระยา
51822025-08-28 00:00:00.00000000.000.00กฟน. อยู่ระหว่างเตรียมการติดตั้ง
51822025-07-31 00:00:00.00000008.000.00ลงนามสัญญาเรียบร้อยแล้ว เมื่อวันที่ 10 มิ.ย. 68 อยู่ระหว่างขั้นตอนการบริหารจัดการของ กฟน. เพื่อติดตั้ง solar rooftop จำนวน 8 แห่ง
51822025-06-26 00:00:00.000000020.000.00ลงนามสัญญาเรียบร้อยแล้ว อยู่ระหว่างขั้นตอนการบริหารสัญญา เตรียมการติดตั้ง solar rooftop จำนวน 8 แห่ง

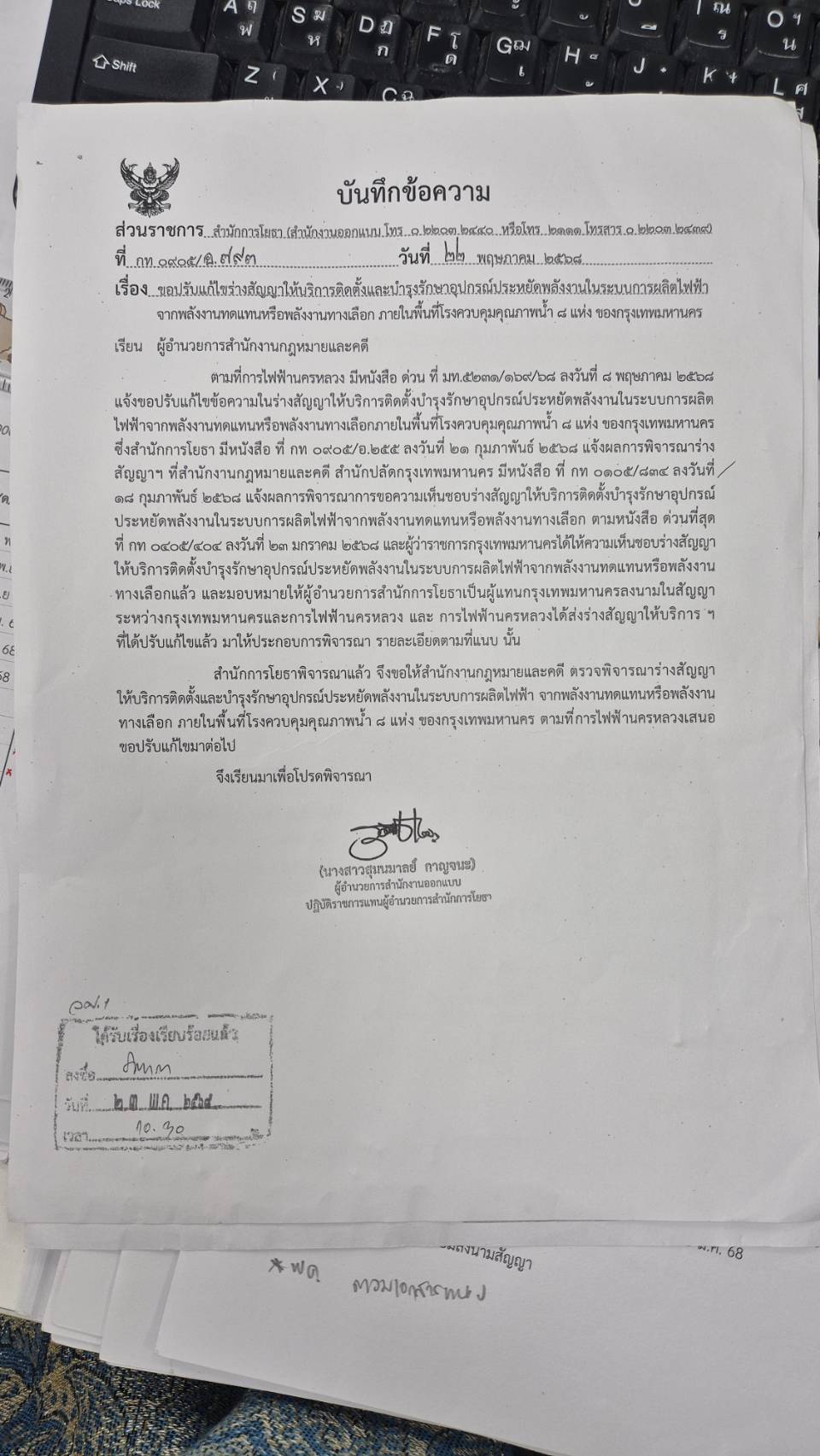

51822025-05-30 00:00:00.00000000.000.001. กฟน. ขอปรับแก้ไขข้อความในร่างสัญญาฯ ตามหนังสือ มท 5231/169/68 ลงวันที่ 8 พ.ค. 68 2. สนย. ส่งเอกสารประกอบการแก้ไขข้อความในร่างสัญญาฯ ไปสำนักงานกฎหมายและคดี เมื่อวันที่ 22 พ.ค. 68
51822025-04-23 00:00:00.00000000.000.00กฟน. อยู่ระหว่างส่งสัญญาเพื่อให้ กทม. ลงนาม
51822025-03-23 00:00:00.00000000.000.001. กฟน. มีหนังสือ ที่ มท 5231/085/68 ลว. 5 มี.ค. 68 ขอเอกสารประกอบสัญญาฯ เพิ่มเติม 2. จัดส่งเอกสารประกอบสัญญาฯ ให้ กฟน วันที่ 13 มี.ค. 68
51822025-02-24 00:00:00.00000000.000.00ส่งผลการพิจารณาร่างสัญญาฯ ที่ ผว.กทม. เห็นชอบแล้ว แจ้งการไฟฟ้านครหลวง ตามหนังสือ สนย. ที่ กท 0905/อ.255 ลว. 21 ก.พ. 2568 เพื่อนัดหมายลงนามสัญญาร่วมกันต่อไป
51822025-01-24 00:00:00.00000000.000.00สำนักงานกฎหมายและคดี สำนักปลัดกรุงเทพมหานคร อยู่ระหว่างตรวจร่างสัญญา
51822024-12-29 00:00:00.00000000.000.00สำนักงานกฎหมายและคดี สำนักปลัดกรุงเทพมหานคร อยู่ระหว่างตรวจร่างสัญญา

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-5 of 5 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1ร่างสัญญา/ลงนามสัญญา จำนวน 8 แห่ง20.002024-10-01 00:00:00.00000002025-03-31 00:00:00.0000000
2สำรวจพื้นที่ / เตรียมการติดตั้ง (โรงควบคุมคุณภาพน้ำ)20.002025-06-04 00:00:00.00000002025-06-30 00:00:00.0000000
3ดำเนินการติดตั้ง และทดสอบระบบ จำนวน 4 แห่ง25.002025-07-01 00:00:00.00000002025-07-31 00:00:00.0000000
4ดำเนินการติดตั้ง และทดสอบระบบ จำนวน 4 แห่ง25.002025-08-01 00:00:00.00000002025-08-31 00:00:00.0000000
5ส่งมอบ / รายงานผลการดำเนินงาน ปัญหาและอุปสรรค เสนอผู้บริหาร กทม.10.002025-09-01 00:00:00.00000002025-09-30 00:00:00.0000000

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-5 of 5 items.
ลำดับวันที่รายงานผลการดำเนินงาน
12025-01-24 16:57:38.000000020.00
22025-06-26 21:14:04.000000020.00
300.00
400.00
500.00
