ข้อมูลโครงการ :: ปรับปรุงทางเท้าบริเวณซอยประชาชื่น 2 แยก 4 (ข้างโลตัสประชาชื่น) ขอเปลี่ยนแปลงเป็น แก้ไขทางเท้าบริเวณปากซอยกานต์ประภา ถึง แยกปากซอยประชาชื่น 2 แยก 1 ถนนริมคลองประปา

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ปรับปรุงทางเท้าบริเวณซอยประชาชื่น 2 แยก 4 (ข้างโลตัสประชาชื่น) ขอเปลี่ยนแปลงเป็น แก้ไขทางเท้าบริเวณปากซอยกานต์ประภา ถึง แยกปากซอยประชาชื่น 2 แยก 1 ถนนริมคลองประปา0.00100.00สำนักงานเขตบางซื่อฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
No results found.

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-10 of 10 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
42024-08-30 00:00:00.00000000.000.00อยู่ระหว่างขั้นตอนรายงานผลดำเนินงาน ปัญหา อุปสรรคในการดำเนินงานให้ผู้บริหารกรุงเทพมหานคร
42024-07-24 00:00:00.00000000.000.00อยู่ระหว่างทำแบบสำรวจความพึงพอใจ

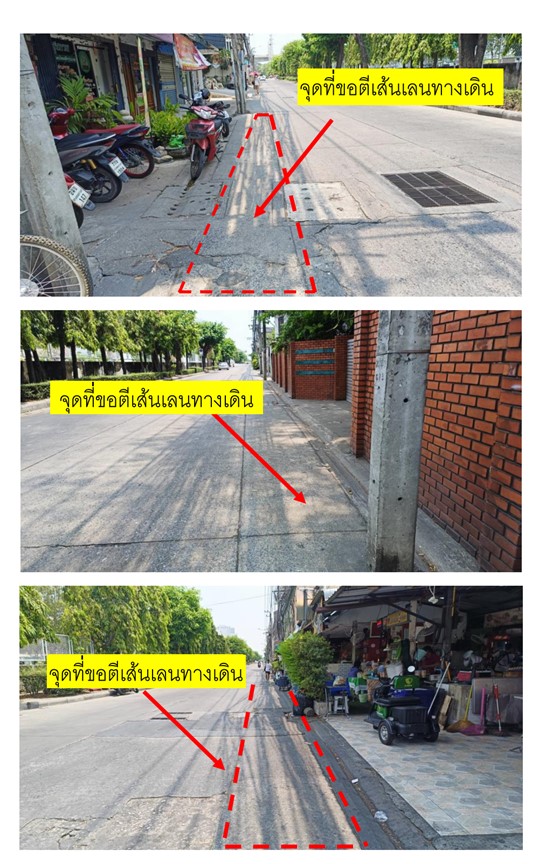

42024-06-19 00:00:00.00000000.270.00ประสานสำนักการจราจรและขนส่งเพื่อทาสีตีเส้นทางเท้าบริเวณซอยกานต์ประภาถึงทางแยกปากซอยประชาชื่น 2 แยก 1 ถนนริมคลองประปา ระยะทาง 0.274 กม. เรียบร้อยแล้ว
42024-06-18 00:00:00.00000000.000.00สำนักงานเขตบางซื่อขอปรับเปลี่ยนการดำเนินการปรับปรุงทางเท้าเดิม คือ จากปากทางเข้าเทสโก้โลตัสถึงบริเวณหน้าบ้านเลขที่ 51 ระยะทาง 0.06 กม. เป็นการทาสีตีเส้นบริเวณปากซอยกานต์ประภาถึงทางแยกปากซอยประชาชื่น 2 แยก 1 ถนนริมคลองประปา ระยะทาง 0.274 กม. สำนักเขตบางซื่อได้ทำการสำรวจออกแบบ และประสานสำนักการจราจรและขนส่งเพื่อเข้าดำเนินการเรียบร้อยแล้ว

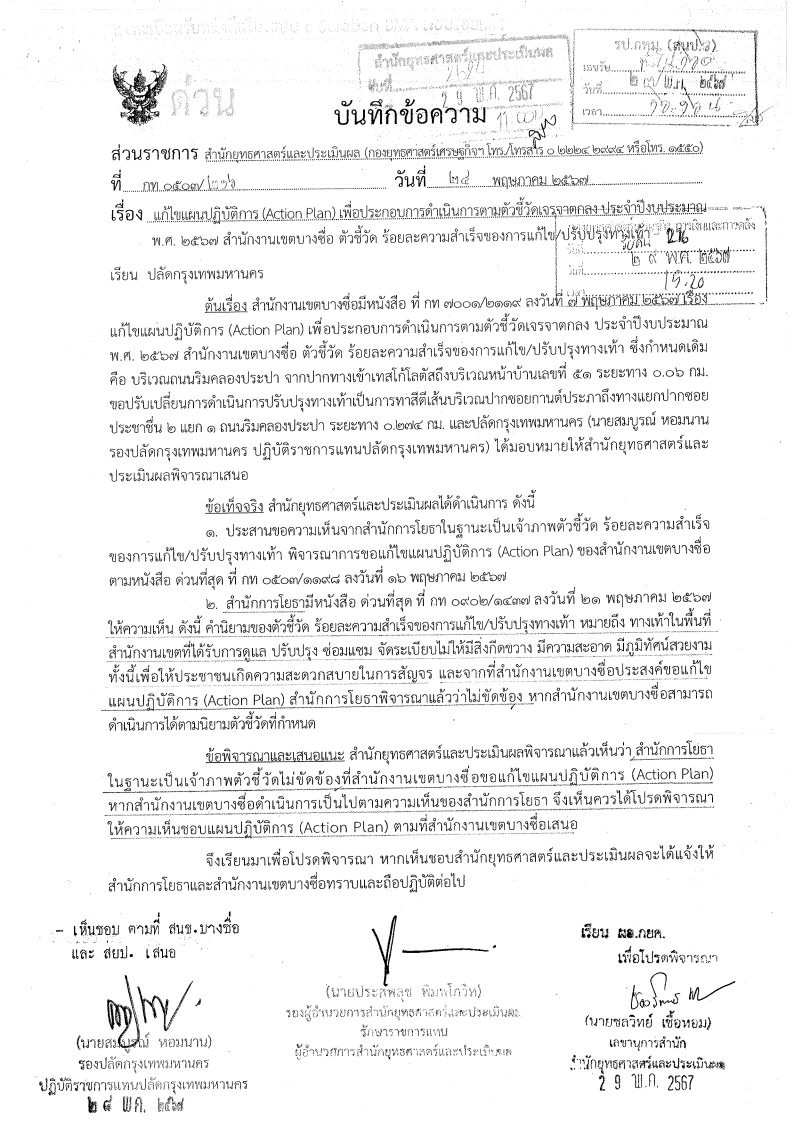

42024-05-14 00:00:00.00000000.000.00อยู่ระหว่าการเสนอหนังสือแก้ไขแผนปฏิบัติราชการ (Action Plan) ตัวชี้วัด ร้อยละความสำเร็จของการแก้ไข/ปรับปรุงทางเท้า เป็นบริเวณปากซอยกานต์ประภา ถึง แยกปากซอยประชาชื่น 2 แยก 1 ถนนริมคลองประปา ให้ปลัดกรุงเทพมหานครเห็นชอบ ซึ่งปลัดให้ความเห็นชอบเรียบร้อยแล้วเมื่อวันที่ 28 พ.ค. 67
42024-03-25 00:00:00.00000000.000.00อยู่ระหว่างขอเห็นชอบแบบรูปรายการ
42024-03-05 00:00:00.00000000.000.00อยู่ระหว่างขั้นตอนจัดซื้อจัดจ้าง
42024-01-30 00:00:00.00000000.000.00จัดทำราคากลางและรายงานขอจ้าง
42023-12-28 00:00:00.00000000.000.00อยู่ระหว่างขอเห็นชอบแบบรูปรายการ
42023-11-29 00:00:00.00000000.000.00อยู่ระหว่างจัดทำราคากลาง

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-8 of 8 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1เตรียมการออกสำรวจพื้นที่15.002023-10-02 00:00:00.00000002023-10-15 00:00:00.0000000
2กำหนดรูปแบบรายการงานก่อสร้าง/ขอบเขตงาน15.002023-10-16 00:00:00.00000002023-11-15 00:00:00.0000000
3จัดทำราคากลาง15.002023-11-16 00:00:00.00000002023-11-25 00:00:00.0000000
4รายงานขอจ้าง15.002023-11-26 00:00:00.00000002023-12-15 00:00:00.0000000
5สำนักงานเขตบางซื่อขอเปลี่ยนแปลงจุดในการแก้ไขปรับปรุงทางเท้าจากปากทางเข้าเทสโก้โลตัสถึงบริเวณหน้าบ้านเลขที่ 51 ระยะทาง 0.06 กม. เป็นทาสีตีเส้นบริเวณปากซอยกานต์ประภาถึงทางแยกปากซอยประชาชื่น 2 แยก1 ถนนริมคลองประปา ระยะทาง 0.274 กม. สำรวจออกแบบ และประสานสำนักการจราจรและขนส่ง 10.002024-05-01 00:00:00.00000002024-06-30 00:00:00.0000000
6สำนักการจราจรและขนส่งดำเนินการตีเส้นทางเดินเท้า ปรับปรุงทางเท้าให้เป็นระเบียบเรียบร้อย สะอาด สวยงาม ไม่มีสิ่งกีดขวาง10.002024-07-01 00:00:00.00000002024-07-31 00:00:00.0000000
7สำรวจความพึงพอใจของประชาชน แลพสรุปผลความพึงพอใจฯ10.002024-08-01 00:00:00.00000002024-08-15 00:00:00.0000000
8รายงานผลการดำเนินการ ปัญหา อุปสรรค ในการดำเนินงานให้ผู้บริหารกรุงเทพมหานครทราบ10.002024-08-15 00:00:00.00000002024-08-31 00:00:00.0000000

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-8 of 8 items.
ลำดับวันที่รายงานผลการดำเนินงาน
100.00
200.00
300.00
400.00
500.00
600.00
700.00
800.00
