ข้อมูลโครงการ :: ติดตั้ง/ซ่อม ไฟฟ้าส่องสว่างริมคลอง (ดวง)

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ติดตั้ง/ซ่อม ไฟฟ้าส่องสว่างริมคลอง (ดวง)0.0080.00สำนักงานเขตบางกอกใหญ่ฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
No results found.

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-8 of 8 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

62024-08-19 00:00:00.000000028.000.00ดำเนินการซ่อมแซมไฟฟ้าส่องสว่าง บริเวณทางเดินริมคลองวัดดีดวด จำนวน 28 ดวง
62024-07-25 00:00:00.000000091.000.00สำนักงานเขตบางกอกใหญ่ดำเนินการซ๋อมแซมไฟฟ้าริมคลอง มีรายละเอียดดังนี้ 1. คลองวัดดีดวด (หลังวัดดีดวด) จำนวน 7 ดวง 2. คลองวัดท่าพระ (ถ.จรัญสนิทวงศ์ ฝั่งเลขคี่) จำนวน 5 ดวง 3. คลองซอยจรัญสนิทวงศ์ 1 จำนวน 22 ดวง 4. ริมคลองวัดเจ้ามูล จำนวน 9 ดวง 5. ริมคลองอภิชาติ จำนวน 16 ดวง 6. ริมคลองบางกอกใหญ่ (จากหมู่บ้านเคหะทอง ถึงหน้าวัดประดู่ฉิมพลี) จำนวน 32 ดวง
62024-05-21 00:00:00.00000000.000.00ดำเนินการสำรวจพื้นที่ริมคลอง กรณีพบเหตุไฟฟ้าชำรุด ให้เจ้าหน้าที่หน่วย BEST ดำเนินการซ่อมแซมทันที
62024-04-22 00:00:00.00000000.000.00ดำเนินการสำรวจไฟฟ้าส่องสว่างตามแนวคลองในพื้นที่เขตเป็นประจำทุกสัปดาห์

62024-04-09 00:00:00.000000029.000.00สำนักงานเขตบางกอกใหญ่ดำเนินการซ๋อมแซมไฟฟ้าริมคลอง บริเวณซอยอิสรภาพ 29/2 ตัดซอยอิสรภาพ 31 จำนวน 29 ดวง (บริเวณริมคลองวัดราชสิทธาราม)

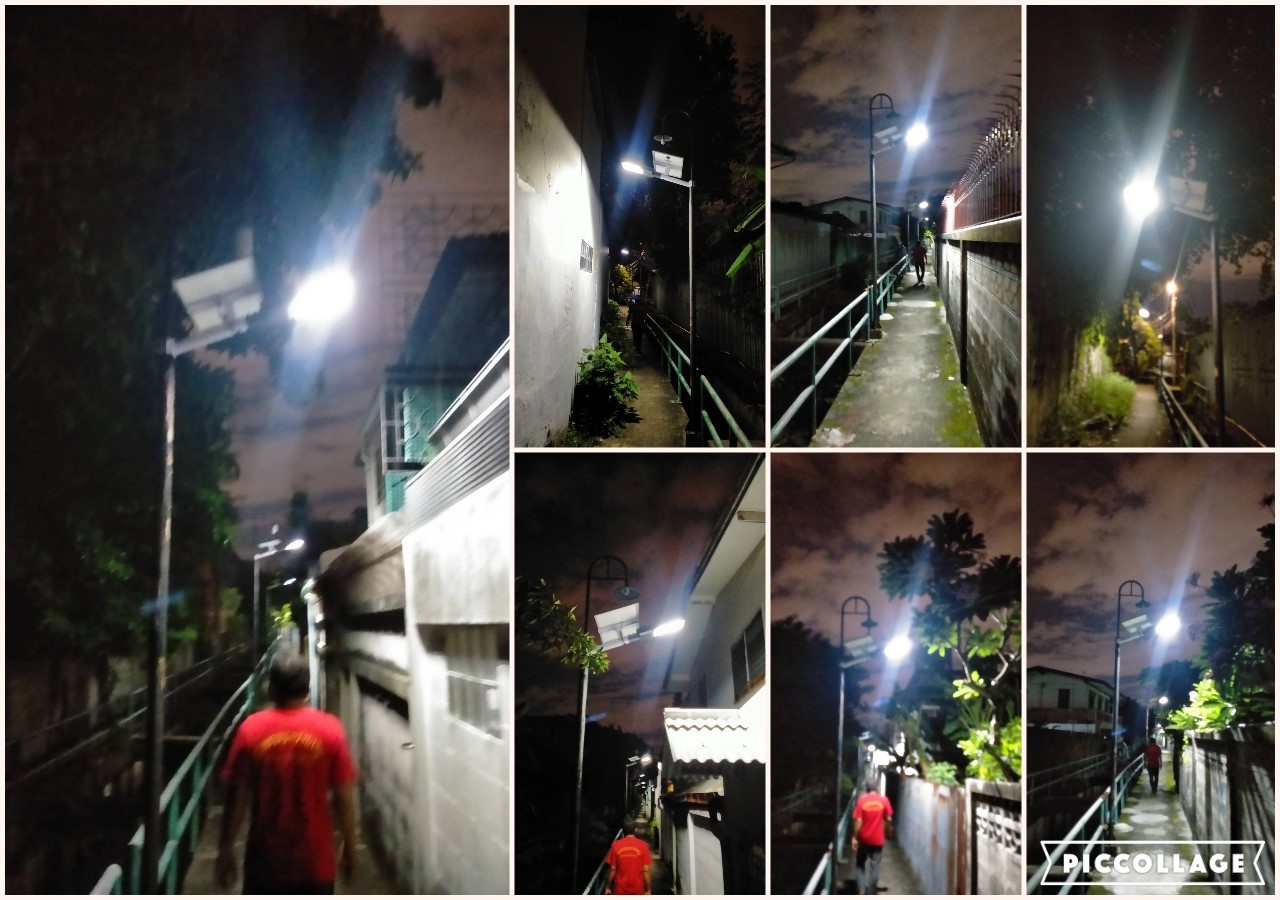

62024-03-18 00:00:00.000000030.000.00ผู้รับจ้างดำเนินการซ่อมแซมไฟฟ้าส่องสว่างทางเดินริมคลองบางลำเจียก (รฟม.ถึงเพชรเกษม 4) แล้วเสร็จตามสัญญาจ้างเลขที่ ย.15/67 จำนวน 30 ดวง
62024-03-18 00:00:00.000000026.000.00ผู้รับจ้างดำเนินการซ่อมแซมไฟฟ้าส่องสว่างทางเดินริมคลองบางลำเจียก (ซอยเพชรเกษม 4 ถึงถนนเพชรเกษม) แล้วเสร็จตามสัญญาจ้างเลขที่ ย.14/67 จำนวน 26 ดวง
62024-02-28 00:00:00.00000000.000.00ดำเนินการจ้างผู้รับเหมาดำเนินการติดตั้ง/ซ่อมไฟส่องสว่างทางเดินริมคลองบางลำเจียก จำนวน 56 ดวง ผู้รับจ้างอยู่ระหว่างดำเนินการ ความคืบหน้าของงานคิดเป็นร้อยละ 80

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-6 of 6 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1ดำเนินการสำรวจพื้นที่ริมคลอง เพื่อขอติดตั้ง/ซ่อมไฟฟ้าส่องสว่าง20.002023-10-01 00:00:00.00000002023-10-31 00:00:00.0000000
2ขอความเห็นชอบจ้างเหมา10.002023-11-01 00:00:00.00000002023-11-30 00:00:00.0000000
3ขออนุมัติจ้างเหมา-ตรวจร่างสัญญา20.002023-12-01 00:00:00.00000002023-12-31 00:00:00.0000000
4ลงนามสัญญาจ้าง10.002024-01-01 00:00:00.00000002024-01-15 00:00:00.0000000
5ควบคุมการทำงานตามสัญญาจ้าง20.002024-01-16 00:00:00.00000002024-03-31 00:00:00.0000000
6ตรวจรับงาน-เบิกจ่ายเงิน20.002024-04-01 00:00:00.00000002024-01-15 00:00:00.0000000
