ข้อมูลโครงการ :: แก้ไขจุดเสี่ยงน้ำท่วม (จุด)

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-แก้ไขจุดเสี่ยงน้ำท่วม (จุด)59,123,000.00100.00สำนักงานเขตจตุจักรฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
No results found.

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-14 of 14 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

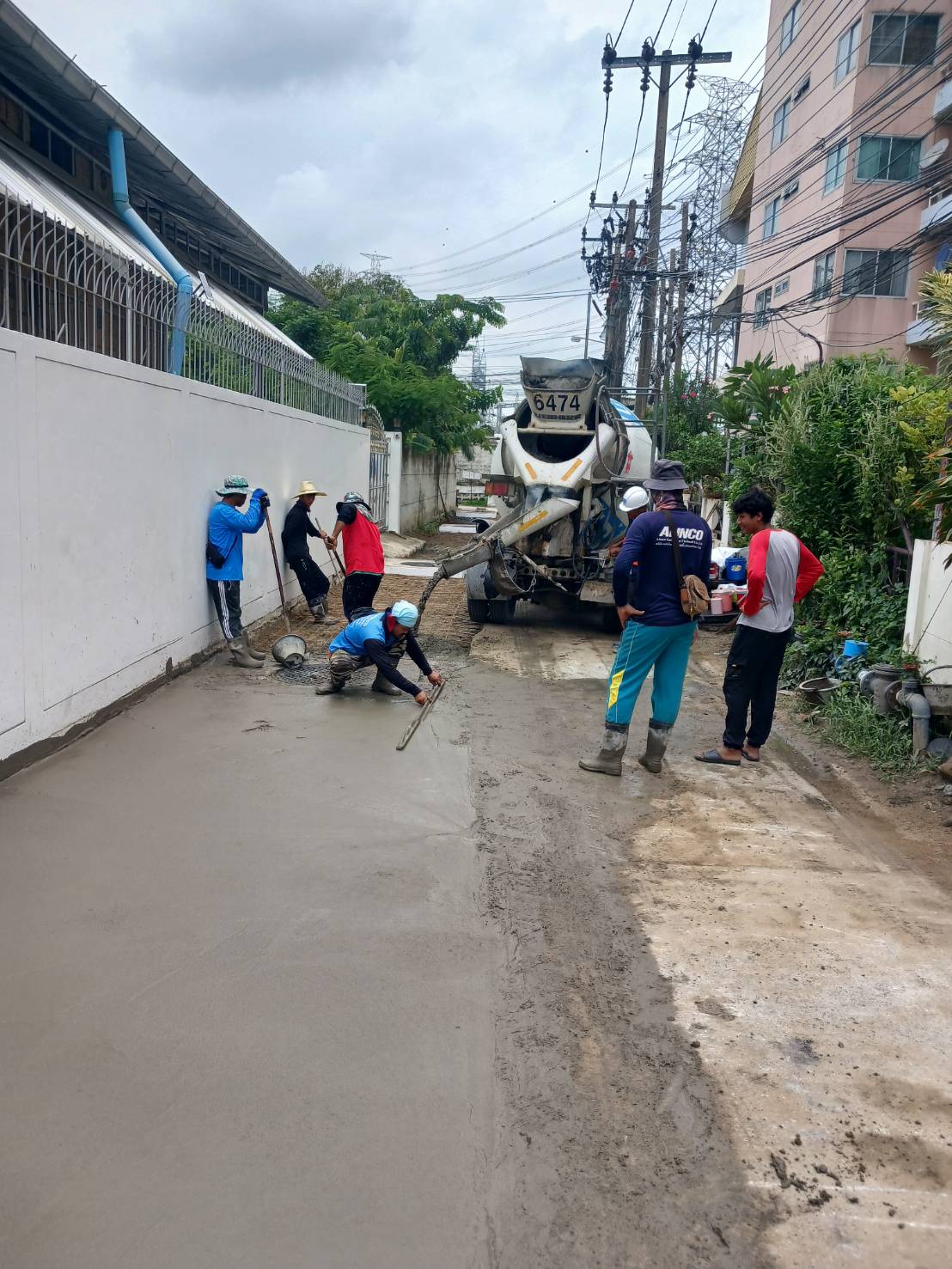

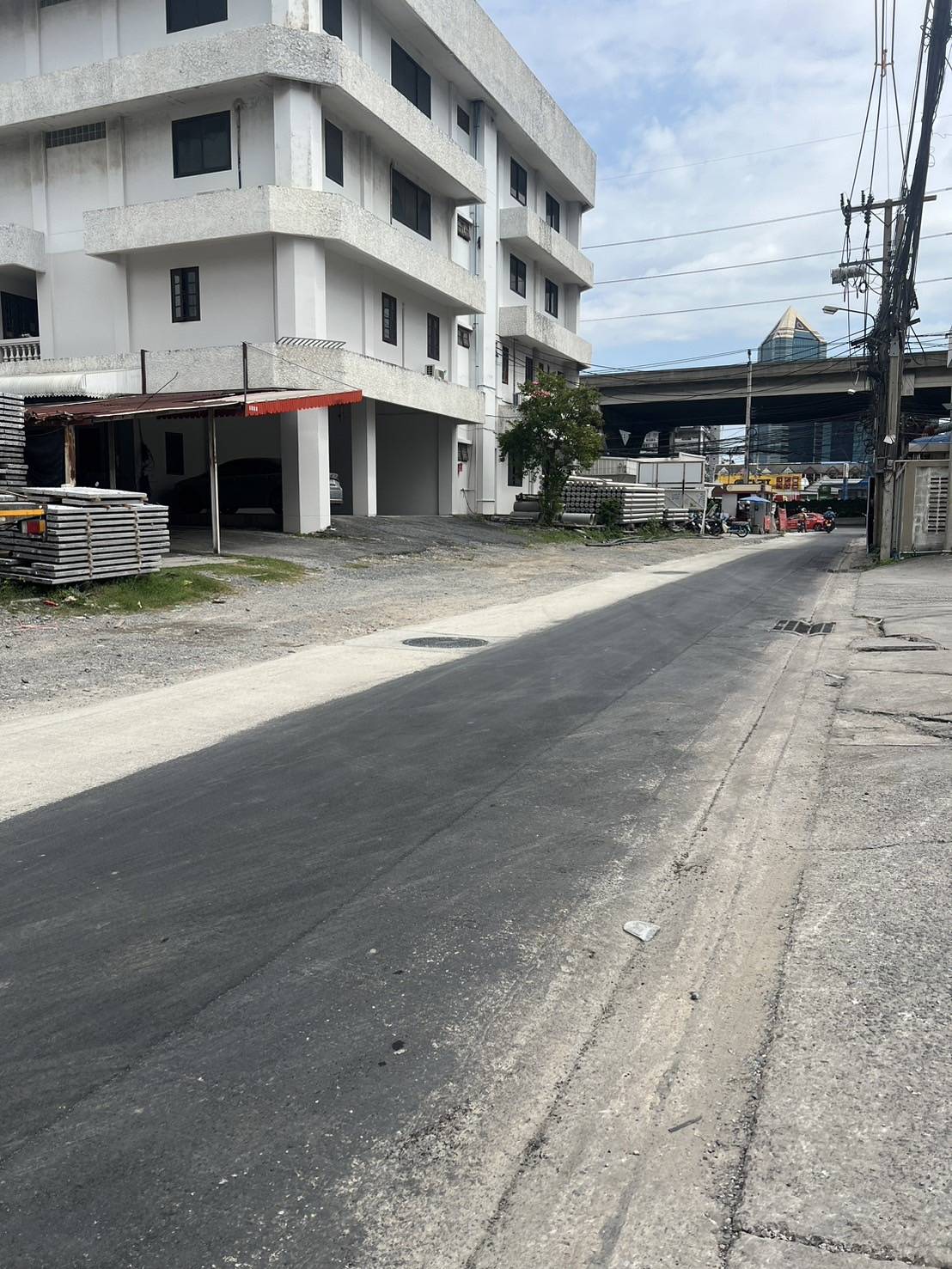

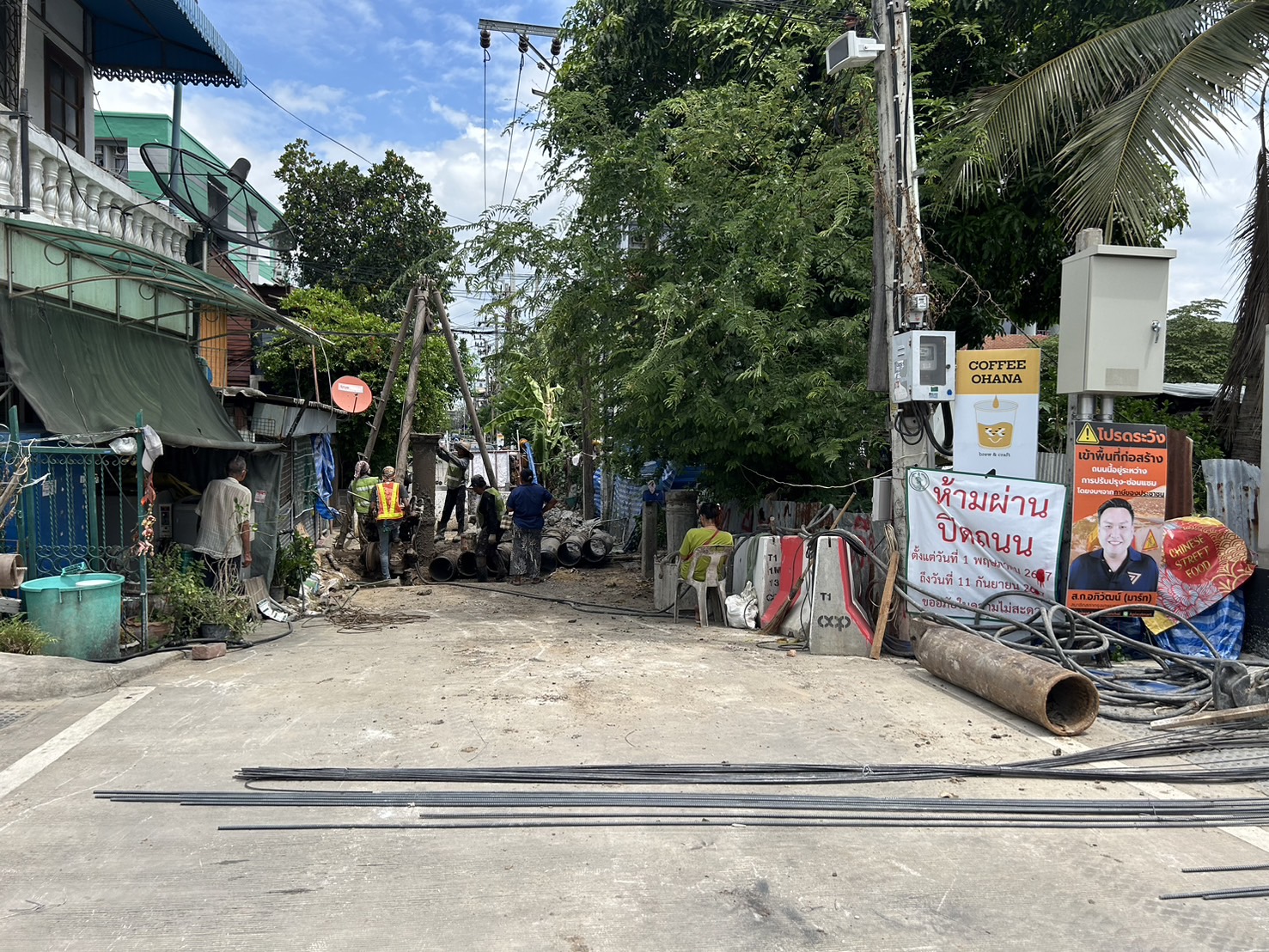

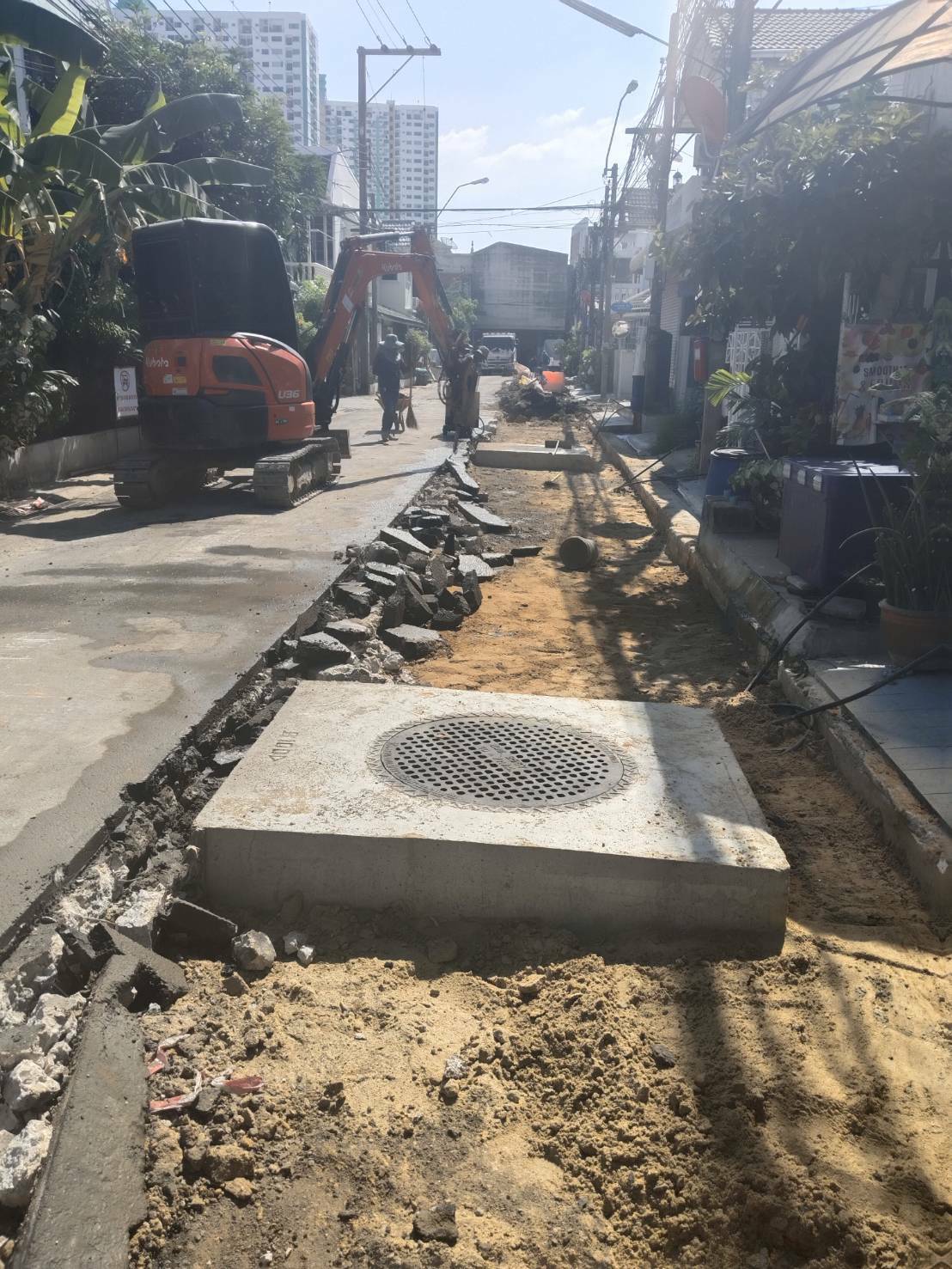

92024-12-12 00:00:00.00000001.000.001. ซอยวิภาวดีรังสิต 17 ดำเนินการแล้วเสร็จ

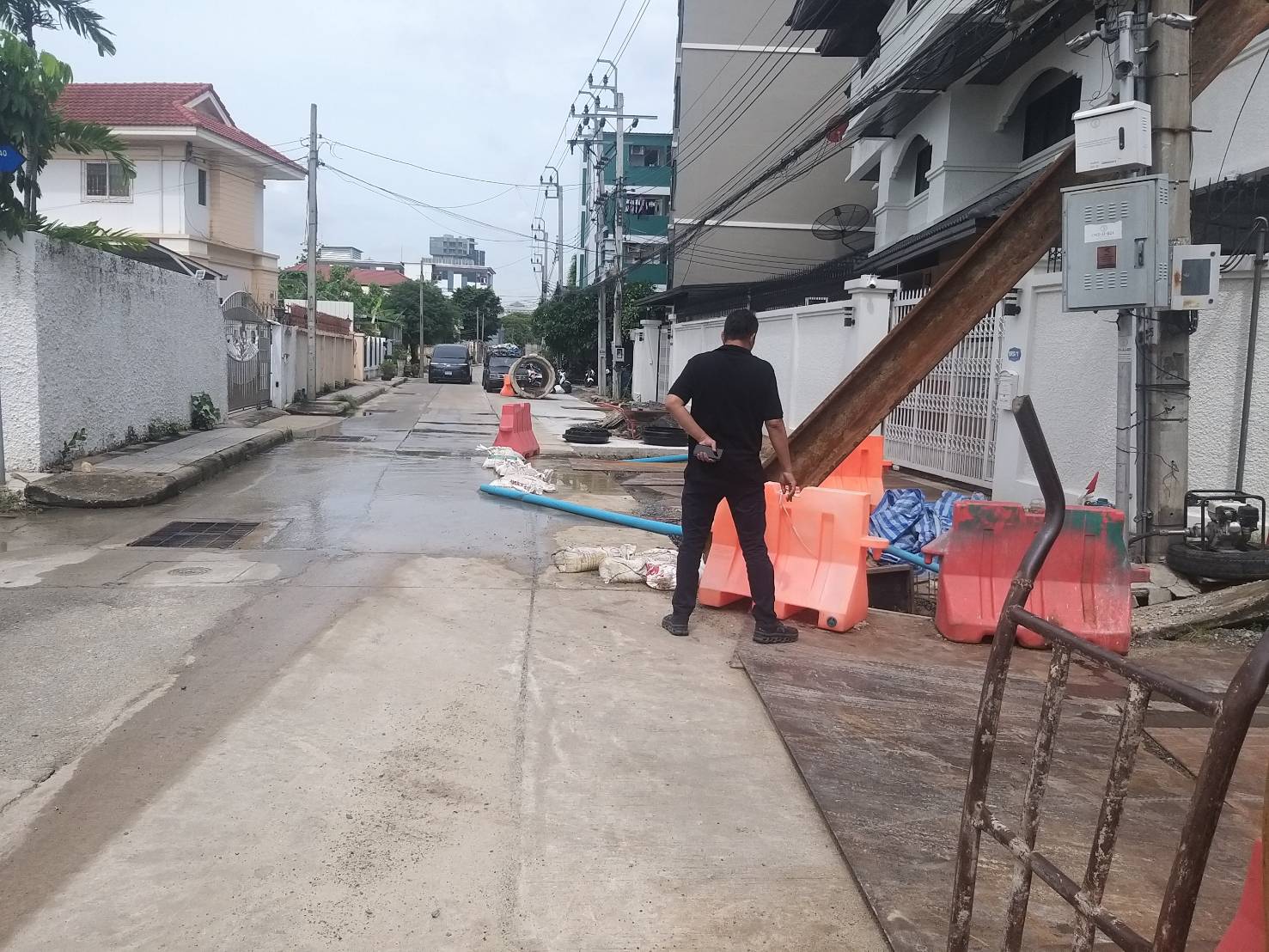

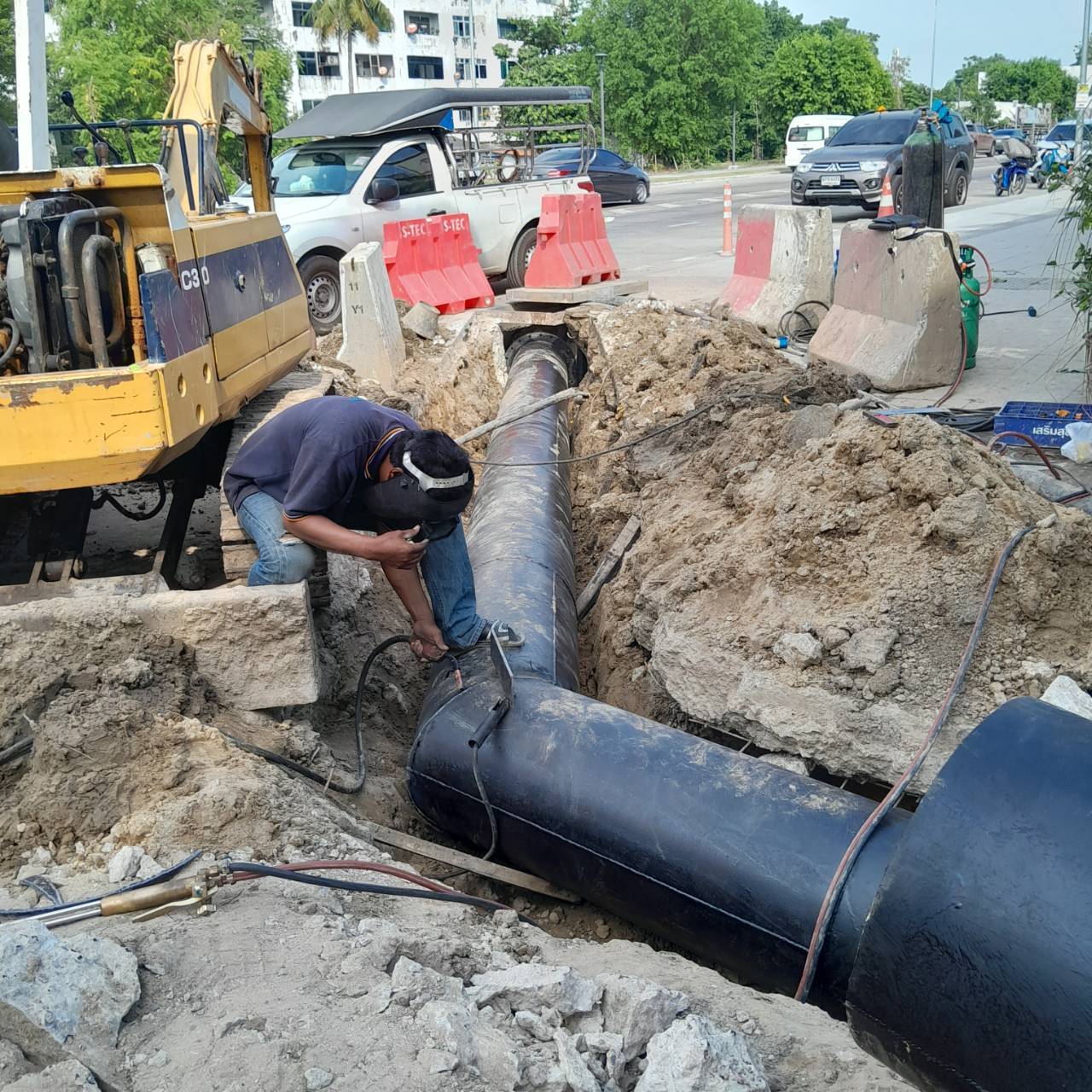

92024-12-12 00:00:00.00000000.000.002.บ่อสูบน้ำซอยพหลโยธิน 49 / อยู่ระหว่างดำเนินการ ขยายอายุสัญญา 120 วัน สิ้นสุด 9 ม.ค. 68 (สัญญาเลขที่ 16/2567 ลงวันที่ 15 มี.ค. 67 สิ้นสุด 11 ก.ย. 67 ระยะเวลา 180 วัน (หจก. เอ พี เวิร์ค)

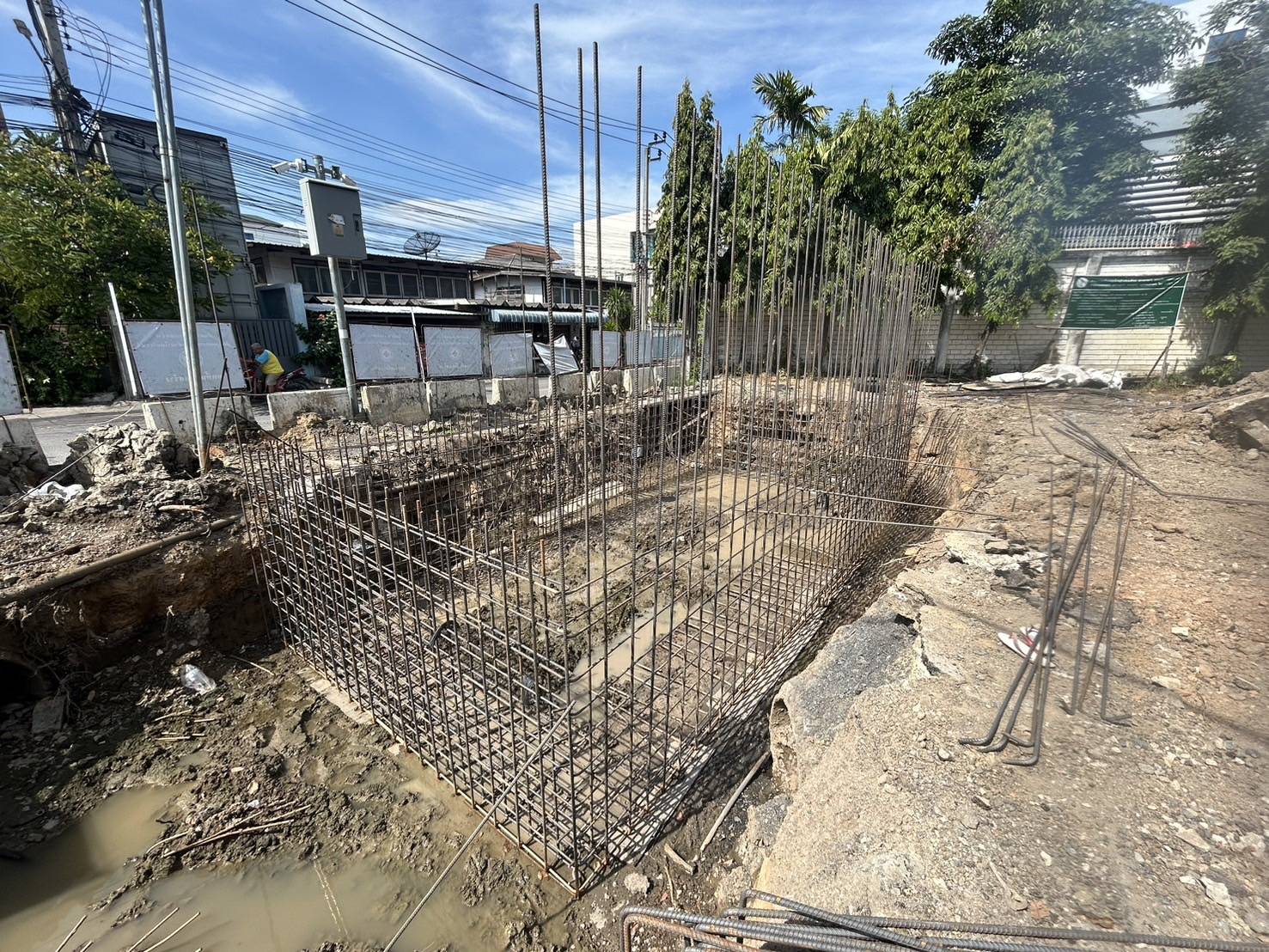

92024-12-12 00:00:00.00000000.000.003.ก่อสร้างบ่อสูบน้ำหมู่บ้านซีเมนต์ไทย /อยู่ระหว่างดำเนินการ ขยายอายุสัญญา 180 วัน สิ้นสุด 8 ก.พ. 68 (สัญญาเลขที่ 17/2567 ลงวันที่ 15 มี.ค. 67 สิ้นสุด 11 ก.ย. 67 ระยะเวลา 180 วัน (หจก. เอ พี เวิร์ค)

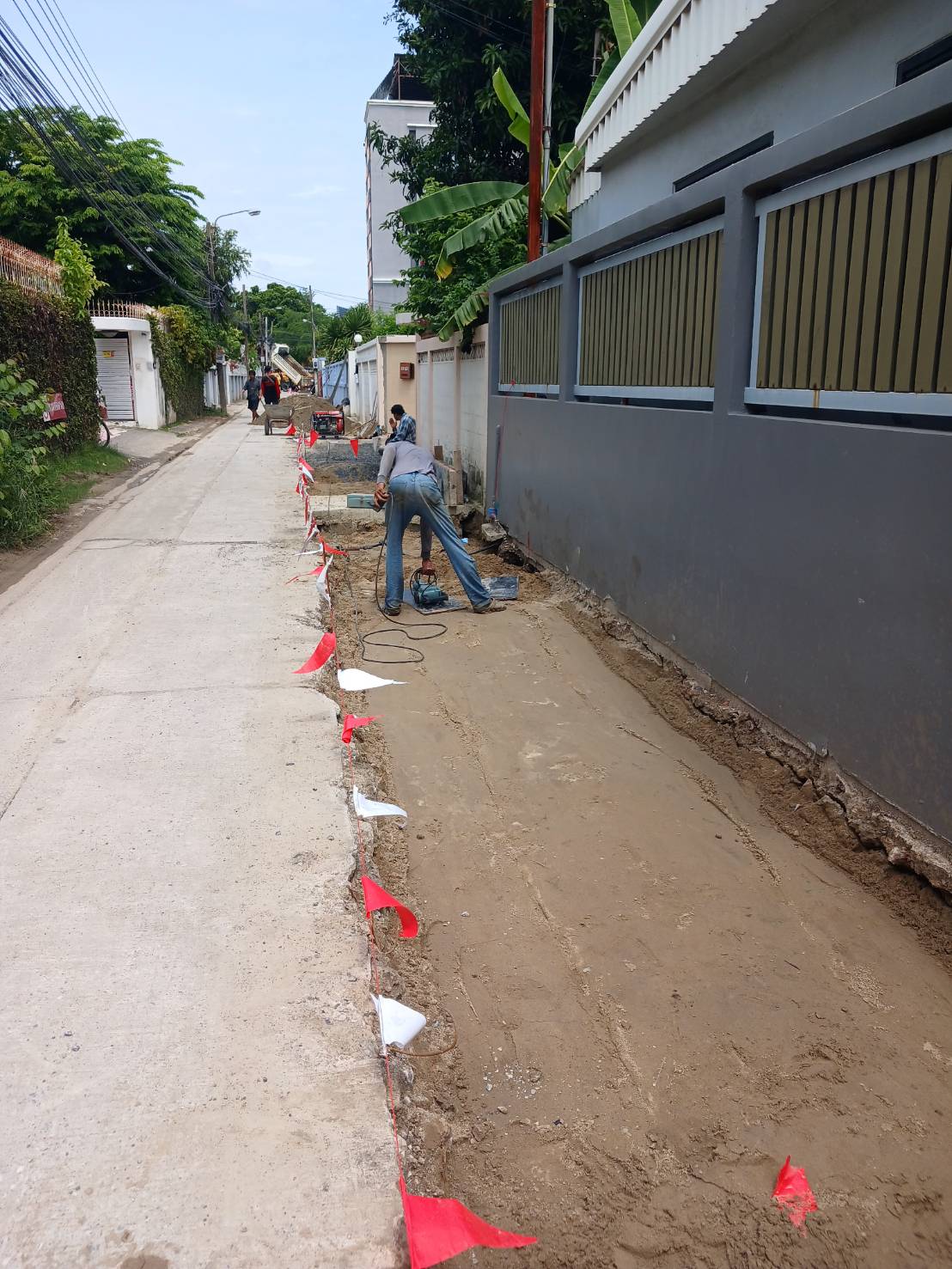

92024-12-12 00:00:00.00000000.000.004. ซอยพหลโยธิน 40 /อยู่ระหว่างดำเนินการ ขยายอายุสัญญา 120 วัน สิ้นสุด 10 ม.ค. 68 (สัญญาเลขที่ 13/2567 ลงวันที่ 15 ก.พ. 67 สิ้นสุด 12 ก.ย. 67 ระยะเวลา 210 วัน (บจก. ส.ทวีชัย ก่อสร้าง)
92024-09-30 00:00:00.00000000.000.001. ซอยวิภาวดีรังสิต 17 / อยู่ระหว่างดำเนินการ ขยายอายุสัญญา 90 วัน สิ้นสุด 27 ต.ค. 67(สัญญาเลขที่ 2/2567 ลงวันที่ 31 ม.ค. 67 สิ้นสุด 29 ก.ค. 67 ระยะเวลา 180 วัน) 2.บ่อสูบน้ำซอยพหลโยธิน 49 / อยู่ระหว่างดำเนินการ ขยายอายุสัญญา 120 วัน สิ้นสุด 9 ม.ค. 68 (สัญญาเลขที่ 16/2567 ลงวันที่ 15 มี.ค. 67 สิ้นสุด 11 ก.ย. 67 ระยะเวลา 180 วัน (หจก. เอ พี เวิร์ค) 3.ก่อสร้างบ่อสูบน้ำหมู่บ้านซีเมนต์ไทย /อยู่ระหว่างดำเนินการ ขยายอายุสัญญา 180 วัน สิ้นสุด 8 ก.พ. 68 (สัญญาเลขที่ 17/2567 ลงวันที่ 15 มี.ค. 67 สิ้นสุด 11 ก.ย. 67 ระยะเวลา 180 วัน (หจก. เอ พี เวิร์ค) 4. ซอยพหลโยธิน 40 /อยู่ระหว่างดำเนินการ ขยายอายุสัญญา 120 วัน สิ้นสุด 10 ม.ค. 68 (สัญญาเลขที่ 13/2567 ลงวันที่ 15 ก.พ. 67 สิ้นสุด 12 ก.ย. 67 ระยะเวลา 210 วัน (บจก. ส.ทวีชัย ก่อสร้าง)
92024-08-30 00:00:00.00000000.000.001. ซอยวิภาวดีรังสิต 17 /อยู่ระหว่างดำเนินการ สัญญาเลขที่ 2/2567 ลงวันที่ 31 ม.ค. 67 สิ้นสุด 29 ก.ค. 67 ระยะเวลา 180 วัน (บริษัท มานะพร คอนสตรัคชั่น) 2.บ่อสูบน้ำซอยพหลโยธิน 49 / อยู่ระหว่างดำเนินการ สัญญาเลขที่ 16/2567 ลงวันที่ 15 มี.ค. 67 สิ้นสุด 11 ก.ย. 67 ระยะเวลา 180 วัน (หจก. เอ พี เวิร์ค) 3.ก่อสร้างบ่อสูบน้ำหมู่บ้านซีเมนต์ไทย /อยู่ระหว่างดำเนินการ สัญญาเลขที่ 17/2567 ลงวันที่ 15 มี.ค. 67 สิ้นสุด 11 ก.ย. 67 ระยะเวลา 180 วัน (หจก. เอ พี เวิร์ค) 4. ซอยพหลโยธิน 40 /อยู่ระหว่างดำเนินการ สัญญาเลขที่ 13/2567 ลงวันที่ 15 ก.พ. 67 สิ้นสุด 12 ก.ย. 67 ระยะเวลา 210 วัน (บจก. ส.ทวีชัย ก่อสร้าง)
92024-07-30 00:00:00.00000000.000.001. ซอยวิภาวดีรังสิต 17 /อยู่ระหว่างดำเนินการ สัญญาเลขที่ 2/2567 ลงวันที่ 31 ม.ค. 67 สิ้นสุด 29 ก.ค. 67 ระยะเวลา 180 วัน (บริษัท มานะพร คอนสตรัคชั่น) 2.บ่อสูบน้ำซอยพหลโยธิน 49 / อยู่ระหว่างดำเนินการ สัญญาเลขที่ 16/2567 ลงวันที่ 15 มี.ค. 67 สิ้นสุด 11 ก.ย. 67 ระยะเวลา 180 วัน (หจก. เอ พี เวิร์ค) 3.ก่อสร้างบ่อสูบน้ำหมู่บ้านซีเมนต์ไทย /อยู่ระหว่างดำเนินการ สัญญาเลขที่ 17/2567 ลงวันที่ 15 มี.ค. 67 สิ้นสุด 11 ก.ย. 67 ระยะเวลา 180 วัน (หจก. เอ พี เวิร์ค) 4. ซอยพหลโยธิน 40 /อยู่ระหว่างดำเนินการ สัญญาเลขที่ 13/2567 ลงวันที่ 15 ก.พ. 67 สิ้นสุด 12 ก.ย. 67 ระยะเวลา 210 วัน (บจก. ส.ทวีชัย ก่อสร้าง)
92024-06-27 00:00:00.00000000.000.00 1. ซอยวิภาวดีรังสิต 17 /อยู่ระหว่างดำเนินการ สัญญาเลขที่ 2/2567 ลงวันที่ 31 ม.ค. 67 สิ้นสุด 29 ก.ค. 67 ระยะเวลา 180 วัน (บริษัท มานะพร คอนสตรัคชั่น) 2.บ่อสูบน้ำซอยพหลโยธิน 49 / อยู่ระหว่างดำเนินการ สัญญาเลขที่ 16/2567 ลงวันที่ 15 มี.ค. 67 สิ้นสุด 11 ก.ย. 67 ระยะเวลา 180 วัน (หจก. เอ พี เวิร์ค) 3.ก่อสร้างบ่อสูบน้ำหมู่บ้านซีเมนต์ไทย /อยู่ระหว่างดำเนินการ สัญญาเลขที่ 17/2567 ลงวันที่ 15 มี.ค. 67 สิ้นสุด 11 ก.ย. 67 ระยะเวลา 180 วัน (หจก. เอ พี เวิร์ค) 4. ซอยพหลโยธิน 40 /อยู่ระหว่างดำเนินการ สัญญาเลขที่ 13/2567 ลงวันที่ 15 ก.พ. 67 สิ้นสุด 12 ก.ย. 67 ระยะเวลา 210 วัน (บจก. ส.ทวีชัย ก่อสร้าง)
92024-05-27 00:00:00.00000000.000.001. ซอยวิภาวดีรังสิต 17 /อยู่ระหว่างดำเนินการ สัญญาเลขที่ 2/2567 ลงวันที่ 31 ม.ค. 67 สิ้นสุด 29 ก.ค. 67 ระยะเวลา 180 วัน (บริษัท มานะพร คอนสตรัคชั่น) 2.บ่อสูบน้ำซอยพหลโยธิน 49 / อยู่ระหว่างดำเนินการ สัญญาเลขที่ 16/2567 ลงวันที่ 15 มี.ค. 67 สิ้นสุด 11 ก.ย. 67 ระยะเวลา 180 วัน (หจก. เอ พี เวิร์ค) 3.ก่อสร้างบ่อสูบน้ำหมู่บ้านซีเมนต์ไทย /อยู่ระหว่างดำเนินการ สัญญาเลขที่ 17/2567 ลงวันที่ 15 มี.ค. 67 สิ้นสุด 11 ก.ย. 67 ระยะเวลา 180 วัน (หจก. เอ พี เวิร์ค) 4. ซอยพหลโยธิน 40 /อยู่ระหว่างดำเนินการ สัญญาเลขที่ 13/2567 ลงวันที่ 15 ก.พ. 67 สิ้นสุด 12 ก.ย. 67 ระยะเวลา 210 วัน (บจก. ส.ทวีชัย ก่อสร้าง)
92024-04-28 00:00:00.00000000.000.001. ซอยวิภาวดีรังสิต 17 /อยู่ระหว่างดำเนินการ 2. บ่อสูบน้ำซอยพหลโยธิน 49 / อยู่ระหว่างดำเนินการ 3.ก่อสร้างบ่อสูบน้ำหมู่บ้านซีเมนต์ไทย /อยู่ระหว่างดำเนินการ 4. ซอยพหลโยธิน 40 /อยู่ระหว่างดำเนินการ
92024-03-31 00:00:00.00000000.000.001. ซอยวิภาวดีรังสิต 17 /อยู่ระหว่างดำเนินการ 2. บ่อสูบน้ำซอยพหลโยธิน 49 / อยู่ระหว่างดำเนินการ 3.ก่อสร้างบ่อสูบน้ำหมู่บ้านซีเมนต์ไทย /อยู่ระหว่างดำเนินการ 4. ซอยพหลโยธิน 40 /อยู่ระหว่างดำเนินการ
92024-02-29 00:00:00.00000000.000.00 1. ซอยวิภาวดีรังสิต 17 /ลงนามสัญญา 2. บ่อสูบน้ำซอยพหลโยธิน 49 / ขออนุมัติเงินจัดสรร 3.ก่อสร้างบ่อสูบน้ำหมู่บ้านซีเมนต์ไทย /ขออนุมัติเงินจัดสรร 4. ซอยพหลโยธิน 40 /ลงนามสัญญา
92024-01-30 00:00:00.00000000.000.00 1. ซอยวิภาวดีรังสิต 17 /ลงนามสัญญ 2. บ่อสูบน้ำซอยพหลโยธิน 49 / ประกาศร่าง 3.ก่อสร้างบ่อสูบน้ำหมู่บ้านซีเมนต์ไทย /เสนอราคา 4. ซอยพหลโยธิน 40 /ขออนุมัติเงินจัดสรร
92023-12-28 00:00:00.00000000.000.00 1. ซอยวิภาวดีรังสิต 17 /ขออนุมัติเงินจัดสรร 2. บ่อสูบน้ำซอยพหลโยธิน 49 / ประกาศร่าง 3.ก่อสร้างบ่อสูบน้ำหมู่บ้านซีเมนต์ไทย /ประกาศร่าง 4. ซอยพหลโยธิน 40 /เสนอราคา

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-7 of 7 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1จัดทำประกาศแผนจัดจ้าง5.002023-09-01 00:00:00.00000002023-09-30 00:00:00.0000000
2แต่งตั้งคณะกรรมการกำหนดแบบรูป15.002023-10-01 00:00:00.00000002023-10-30 00:00:00.0000000
3แต่งตั้งคณะกรรมการกำหนดราคากลาง/รายงานผลการกำหนดราคากลาง10.002023-11-01 00:00:00.00000002023-11-01 00:00:00.0000000
4รายงานขอจ้าง/เสนอราคา10.002023-11-15 00:00:00.00000002023-11-30 00:00:00.0000000
5อนุมัติจัดจ้าง/ประกาศผู้ชนะ10.002023-12-01 00:00:00.00000002023-12-15 00:00:00.0000000
6ลงนามสัญญาจ้าง/ดำเนิการตามสัญญา20.002023-12-01 00:00:00.00000002024-05-31 00:00:00.0000000
7ส่งมอบ / ตรวจรับ/ เบิกจ่าย30.002024-06-01 00:00:00.00000002024-09-30 00:00:00.0000000

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-7 of 7 items.
ลำดับวันที่รายงานผลการดำเนินงาน
12025-10-24 09:57:31.00000005.00
22025-10-24 09:57:32.000000015.00
32025-10-24 09:57:33.000000010.00
42025-10-24 09:57:36.000000010.00
52025-10-24 09:57:37.000000010.00
62025-10-24 09:57:37.000000020.00
72025-10-24 09:57:39.000000030.00
