ข้อมูลโครงการ :: ปรับปรุงซอยเทอดไทย 41 จากถนนเทอดไทยถึงบ้านเลขที่ 86/120

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
ปรับปรุงซอยเทอดไทย 41 จากถนนเทอดไทยถึงบ้านเลขที่ 86/1201,605,000.00100.00สำนักงานเขตธนบุรีฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
No results found.

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-14 of 14 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
5242024-04-25 00:00:00.000000070.000.00ผู้รับจ้างดำเนินการตามสัญญาแล้วเสร็จ ส่งงาน (4 เม.ย 67) ตรวจรับงาน (9 เม.ย.67) เบิกจ่ายเงินแล้ว
5242024-03-28 00:00:00.00000003.000.00ผู้รับจ้างดำเนินการตามสัญญา
5242024-02-28 00:00:00.00000003.000.00ผู้รับจ้างดำเนินการตามสัญญา
5242024-01-30 00:00:00.00000001.000.00ได้รับเงินงวดแล้ว เซ็นสัญญาวันที่ 22 ม.ค.67
5242023-12-26 00:00:00.00000003.000.00ขออนุมัติเงินประจำงวด
5242023-10-31 00:00:00.00000000.000.000
13872024-04-25 00:00:00.00000001.000.00ผู้รับจ้างดำเนินการตามสัญญาแล้วเสร็จ ส่งงาน (4 เม.ย 67) ตรวจรับงาน (9 เม.ย.67) เบิกจ่ายเงินแล้ว
13872024-03-28 00:00:00.00000000.000.00ผูู้รับจ้างดำเนินการตามสัญญา
13872024-02-28 00:00:00.00000000.000.00ผู้รับจ้างดำเนินการตามสัญญา
13872024-01-30 00:00:00.00000000.000.00ได้รับเงินงวดแล้ว เซ็นสัญญาวันที่ 22 ม.ค.67
13872023-12-26 00:00:00.00000000.000.00ขออนุมัติเงินประจำงวด
15262024-04-25 00:00:00.00000001.000.00ผู้รับจ้างดำเนินการตามสัญญาแล้วเสร็จ ส่งงาน (4 เม.ย 67) ตรวจรับงาน (9 เม.ย.67) เบิกจ่ายเงินแล้ว
15262024-03-28 00:00:00.00000000.000.00ผู้รับจ้างดำเนินการตามสัญญา
15262024-02-28 00:00:00.00000000.000.00ผู้รับจ้างดำเนินการตามสัญญา

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-7 of 7 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1คณะกรรมการกำหนดราคากลางและแบบรูปรายการก่อสร้าง3.002023-10-01 00:00:00.00000002023-10-31 00:00:00.0000000
2ได้ผู้รับจ้างแล้ว อยู่ระหว่างตรวจร่างสัญญา20.002023-11-01 00:00:00.00000002023-11-30 00:00:00.0000000
3อยู่ระหว่างขออนุมัติเงินประจำงวด20.002023-12-01 00:00:00.00000002023-12-31 00:00:00.0000000
4ได้รับเงินงวดแล้ว เซ็นสัญญาวันที่ 22 ม.ค.67 10.002024-01-01 00:00:00.00000002024-01-31 00:00:00.0000000
5ผู้รับจ้างดำเนินการตามสัญญา10.002024-02-01 00:00:00.00000002024-02-29 00:00:00.0000000
6ผู้รับจ้างดำเนินการตามสัญญา10.002024-03-01 00:00:00.00000002024-03-31 00:00:00.0000000

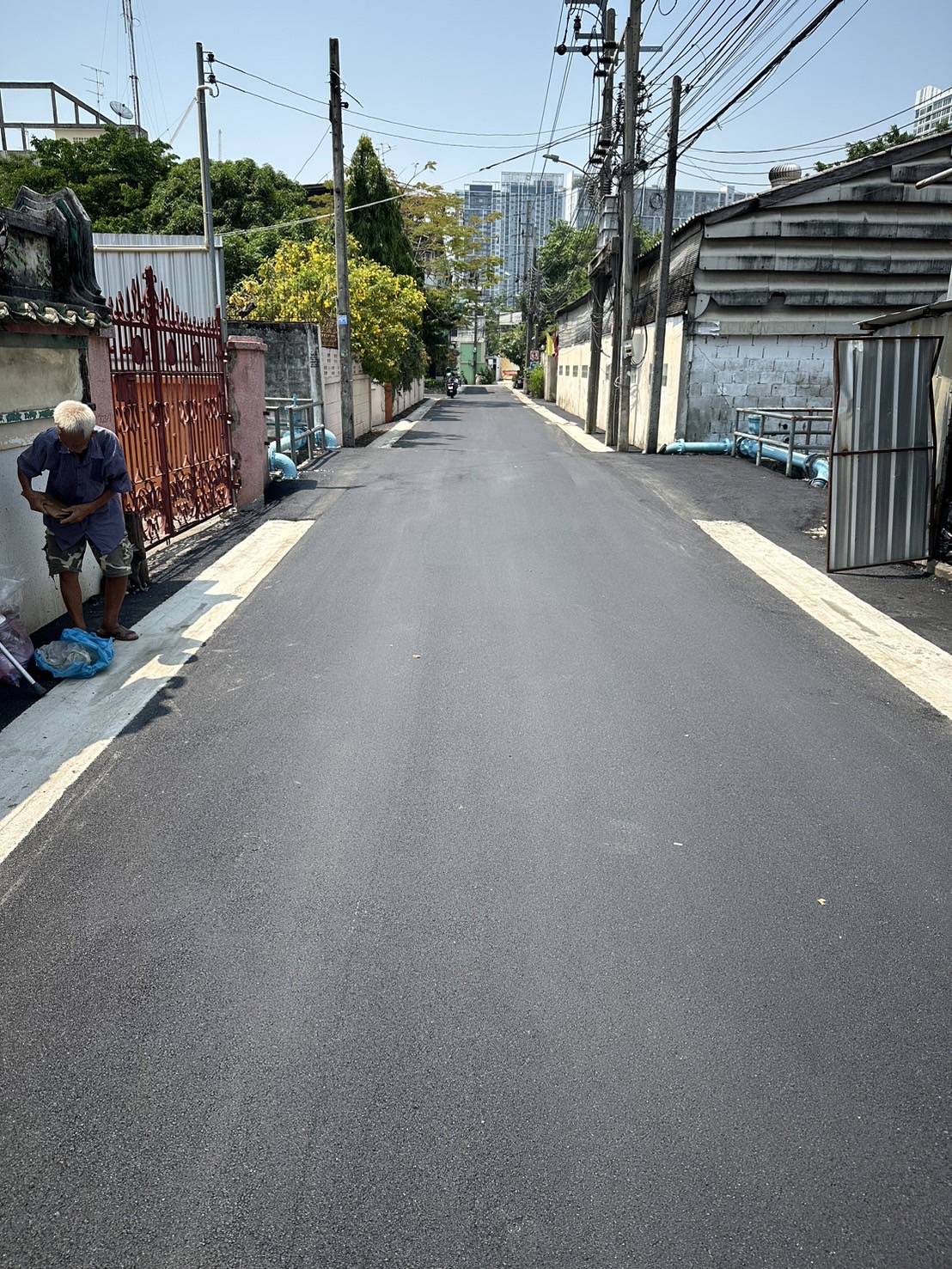

7ผู้รับจ้างดำเนินการตามสัญญาแล้วเสร็จ ส่งงาน (4 เม.ย 67) ตรวจรับงาน (9 เม.ย.67) เบิกจ่ายเงินแล้ว27.002024-04-01 00:00:00.00000002024-04-30 00:00:00.0000000
