ข้อมูลโครงการ :: ปรับปรุงซอยเสรีไทย 50

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ปรับปรุงซอยเสรีไทย 50497,000.00100.00สำนักงานเขตคันนายาวฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
No results found.

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-4 of 4 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

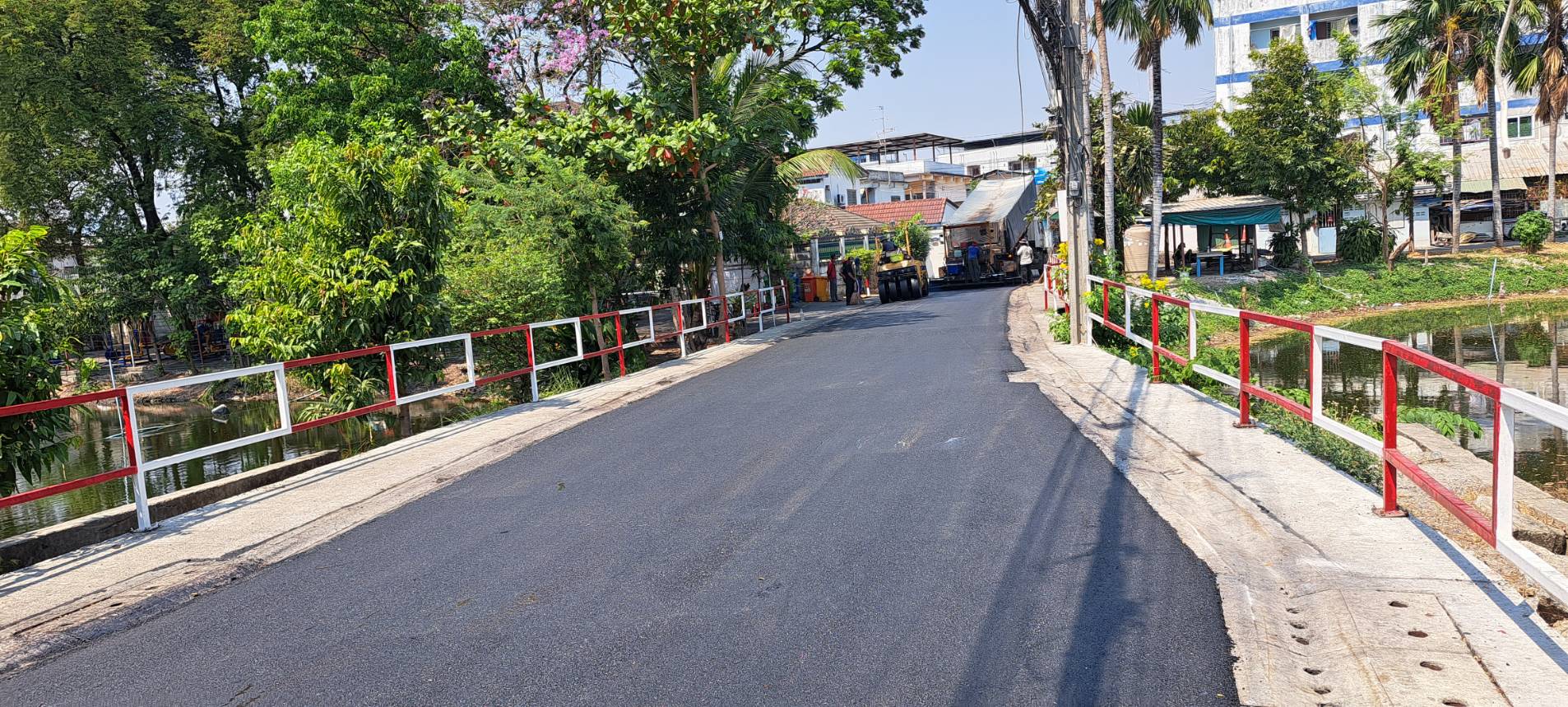

15262024-03-05 00:00:00.00000000.340.00ดำเนินการแล้วเสร็จตามสัญญาจ้าง ความยาว 0.347 กม. ผู้รับจ้างส่งมอบงานวันที่ 15 ก.พ. 67 และตรวจรับงานเรียนร้อย
15262024-02-17 00:00:00.00000000.000.00ผู้รับจ้างดำเนินการแล้วเสร็จตามสัญญญา ส่งมอบงานวันที่ 15 ก.พ.67
15262024-01-30 00:00:00.00000000.000.00ลงนามสัญญา 18 ธ.ค. 67 อยู่ระหว่างผู้รับจ้างเข้าดำเนินการ
15262023-11-29 00:00:00.00000000.000.00ประกาศจัดซื้อจัดจ้าง

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-3 of 3 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1สำรวจพื้นที่ จัดทำแบบรูปรายการ ราคากลาง หาตัวผู้รับจ้าง30.002023-10-02 00:00:00.00000002024-01-01 00:00:00.0000000
2ดำเนินการก่อสร้าง30.002024-01-02 00:00:00.00000002023-08-31 00:00:00.0000000
3ส่งมอบงานและตรวจรับพัสดุ เบิกจ่ายเงิน 40.002424-09-02 00:00:00.00000002424-09-30 00:00:00.0000000

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-3 of 3 items.
ลำดับวันที่รายงานผลการดำเนินงาน
100.00
200.00
300.00
