ข้อมูลโครงการ :: โครงการปรับปรุงซอยอินทราวาส 28 จากถนนอินทราวาสถึงสุดเขตทางสาธารณะ

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-โครงการปรับปรุงซอยอินทราวาส 28 จากถนนอินทราวาสถึงสุดเขตทางสาธารณะ788,680.00100.00สำนักงานเขตตลิ่งชันฝ่ายปกครอง

KRs/KPI ที่เกี่ยวข้อง

สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
No results found.

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-15 of 15 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

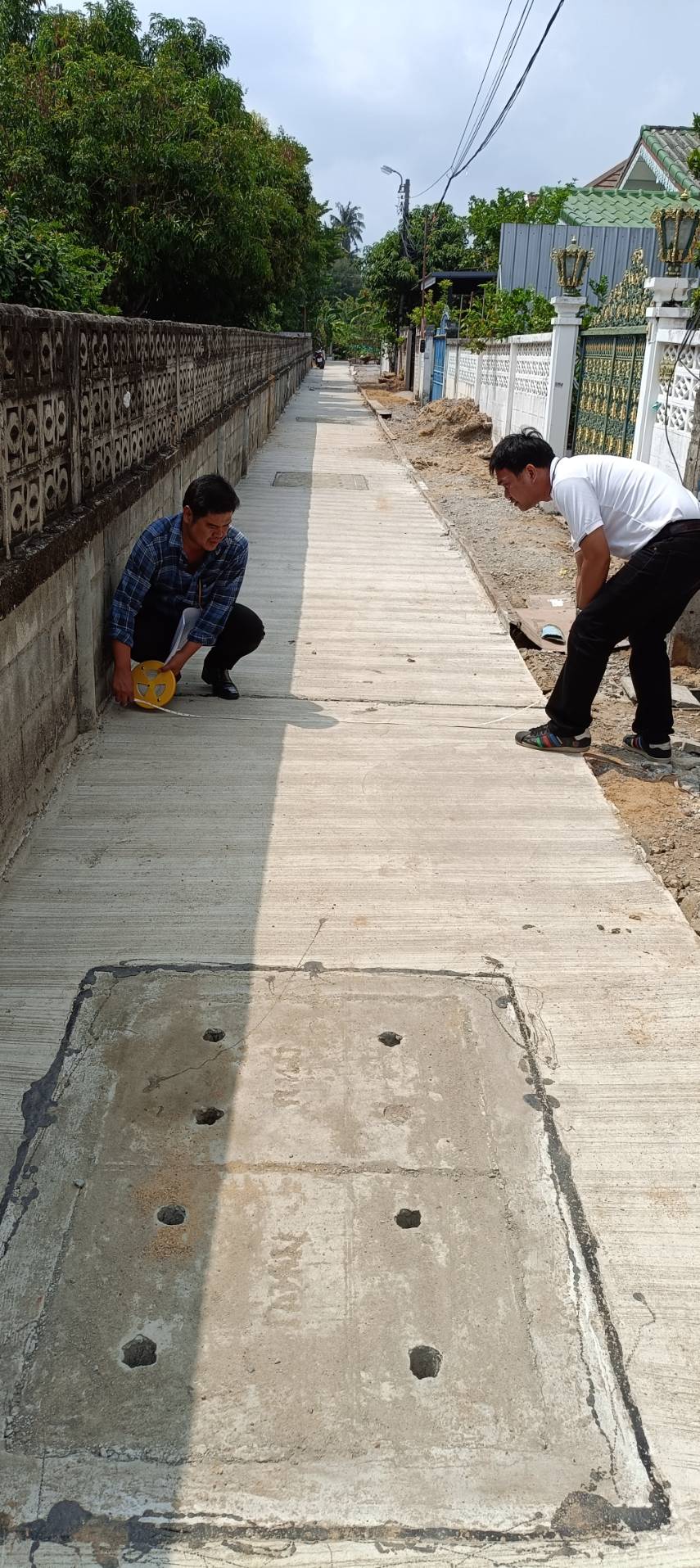

992024-04-25 00:00:00.000000040.000.00ดำเนินการปรับปรุงเรียบร้อย ตรวจรับงานวันที่ 24 เมษายน 2567
992024-04-04 00:00:00.00000000.000.00อยู่ระหว่างสร้างผิวทางค.ส.ล.

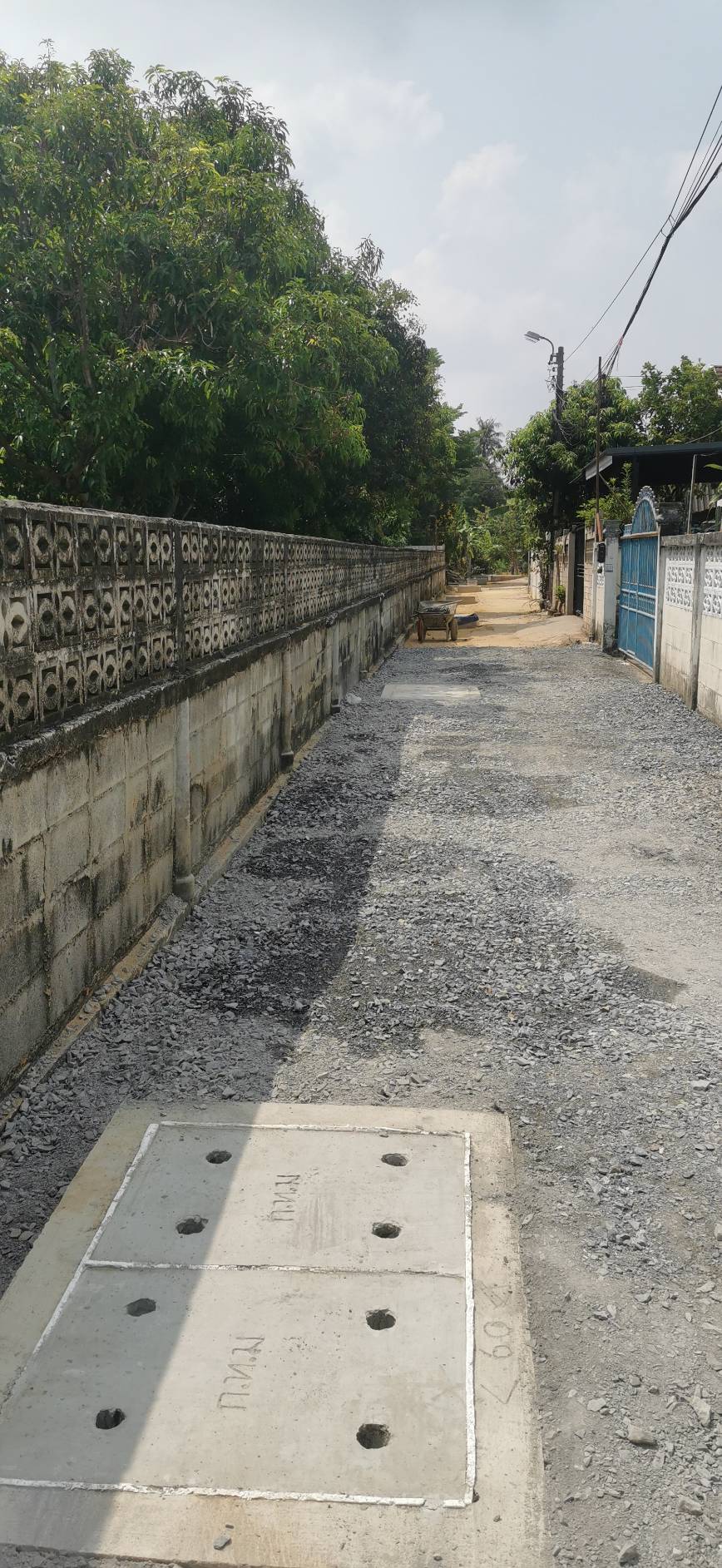

992024-03-25 00:00:00.00000000.000.00ผู้รับจ้างปรับพื้น ปรับพื้น

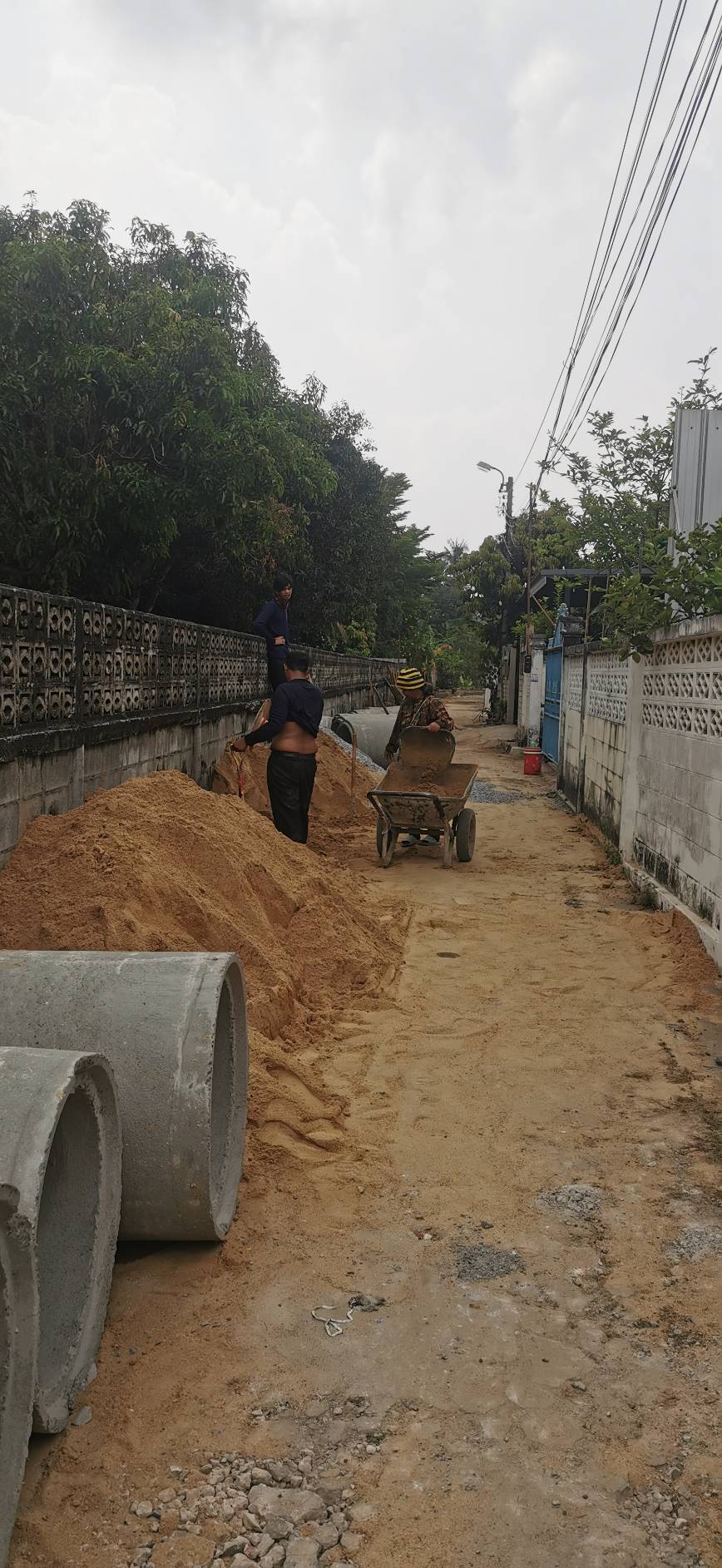

992024-03-19 00:00:00.00000000.000.00อยู่ระหว่างผู้รับจ้างดำเนินการปรับปรุง ขณะนี้วางท่อระบายน้ำแล้วเสร็จ และปรับพื้นเพื่อเตรียมเทพื้น

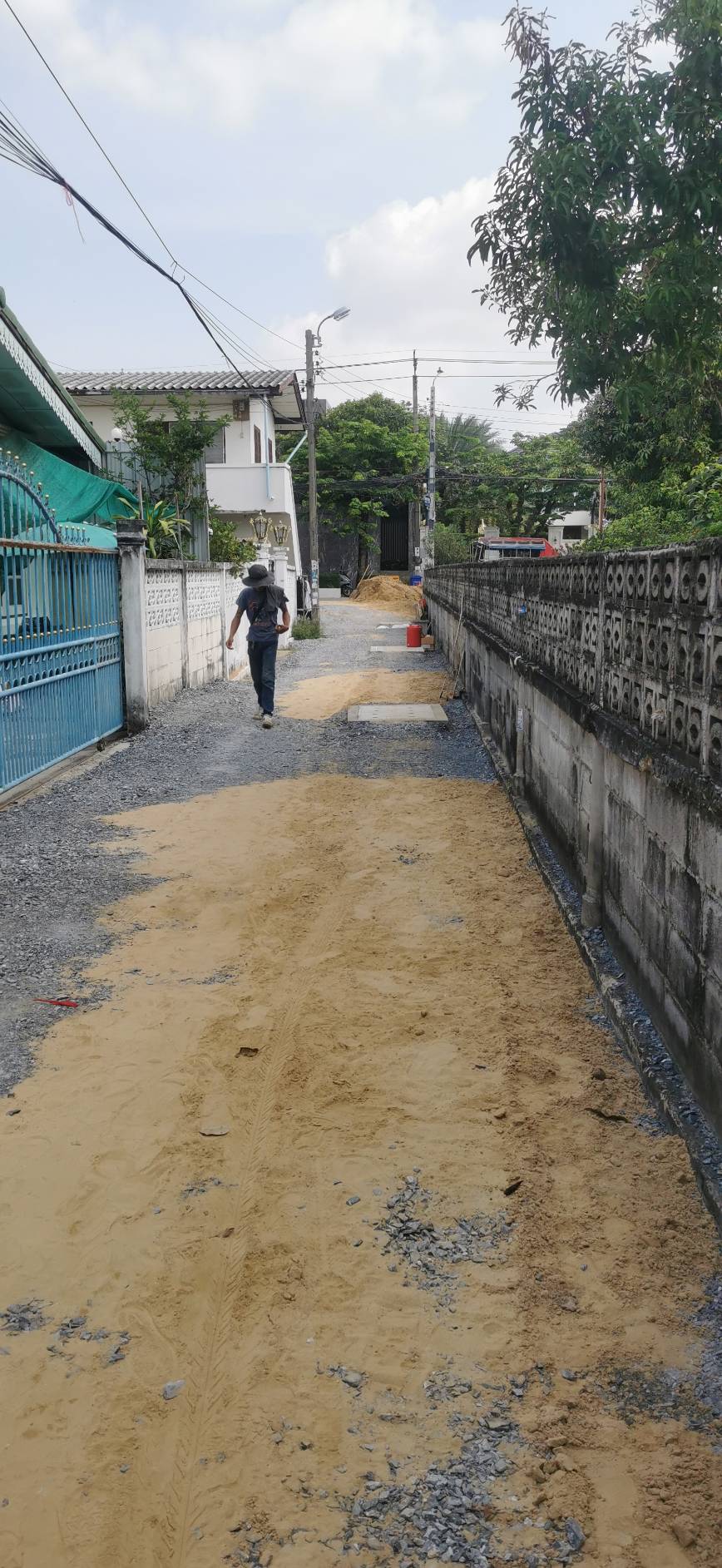

992024-02-09 00:00:00.00000000.000.00อยู่ระหว่างผู้รับจ้างดำเนินการตามสัญญา สัญญาสิ้นสุด 14 เมษายน 2567
992024-01-15 00:00:00.00000000.000.00คาดว่าจะลงนามสัญญา 15 มกราคม 2567
992023-12-13 00:00:00.000000010.000.00ได้ลงนามสัญญาจ้างบริษัท วัฒนพัฒนา จำกัด ลงนามสัญญา 20 ธ.ค.66 สิ้นสุดสัญญา 19 มี.ค. 66 ขณะนี้อยู่ระหว่างดำเนินการตามสัญญาจ้าง
992023-11-22 00:00:00.000000030.000.00ประกาศผู้ชนะการเสนอราคา บริษัท เอ.วี.วิศวกรรม จำกัด (788,680.-บาทงบดำเนินการ 688,000.-บาท
992023-10-27 00:00:00.000000020.000.00อยู่ระหว่างจัดทำราคากลาง
15262024-04-25 00:00:00.00000000.110.00ดำเนินการปรับปรุงเรียบร้อย นัดตรวจรับงาน วันที่ 24 เมษายน 2567 0.106 เมตร ใส่ตัวเลขไม่ได้ สามหลักไม่ได้
15262024-04-04 00:00:00.00000000.000.00อยู่ระหว่างสร้างผิวทาง ค.ส.ล.
15262024-04-04 00:00:00.00000000.000.00อยู่ระหว่างสร้างผิวทาง ค.ส.ล.
15262024-03-25 00:00:00.00000000.000.00ผู้รับจ้างปรับพื้น บดอัดแน่น เตรียมเทพื้น
15262024-03-19 00:00:00.00000000.000.00อยู่ระหว่างผู้รับจ้างดำเนินการปรับปรุง ขณะนี้สร้างท่อระบายน้ำเสร็จเรียบร้อย อยู่ระหว่างปรับพื้นเตรียมเทพื้น
15262024-02-29 00:00:00.00000000.000.00จ้างเหมาบริษัท เอ.วี.วสิวกรรม จำกัด ลงนามสัญญา 15 ม.ค.67 สิ้นสุดสัญญา 14 เม.ย. 67 ขณะนี้อยู่ระหว่างดำเนินงานปรับพื้น วางท่อระบายน้ำ

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-6 of 6 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1จัดทำและเห็นชอบแผน/ประกาศแผนการจัดซื้อจัดจ้าง ,จัดทำและเห็นชอบขบเขตฯ,รายละเอียดลักษณะเฉพาะของพัสดุ30.002023-10-01 00:00:00.00000002023-10-15 00:00:00.0000000
2ขอความเห็นชอบรายงานขอซื้อขอจ้าง,ร่างประกาศ,เอกสารเผยแพร่ทางเว๊ปไซต์,จัดทำหนังสือเชิญชวนผู้ประกอบการ20.002023-10-16 00:00:00.00000002023-11-01 00:00:00.0000000
3เผยแพร่ประกาศและเอกสารทางเว็บไซต์ ยื่นเอกสารเสนอราคา,พิจารณาผล10.002023-11-02 00:00:00.00000002023-11-15 00:00:00.0000000
4รายงานผลถึงอนุมัติสั่งหรือหรือจ้างรวบรวมเอกสารส่งตรวจร่างสัญญา ส่งหนังสือแจ้งลงนามและวางคำประกันสัญญา ,ขออนุมัติเงินประจำงวด,ลงนามสัญญา20.002023-11-16 00:00:00.00000002023-12-31 00:00:00.0000000
5ดำเนินการปรับปรุงตามสัญญา15.002323-01-01 00:00:00.00000002424-01-31 00:00:00.0000000
6ส่งมอบงาน5.002024-04-01 00:00:00.00000002024-04-30 00:00:00.0000000

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-6 of 6 items.
ลำดับวันที่รายงานผลการดำเนินงาน
100.00
200.00
300.00
400.00
500.00
600.00
