ข้อมูลโครงการ :: ขุดลอกคลองคอตัน

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ขุดลอกคลองคอตัน6,182,000.00100.00สำนักงานเขตคันนายาวฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
No results found.

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-7 of 7 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

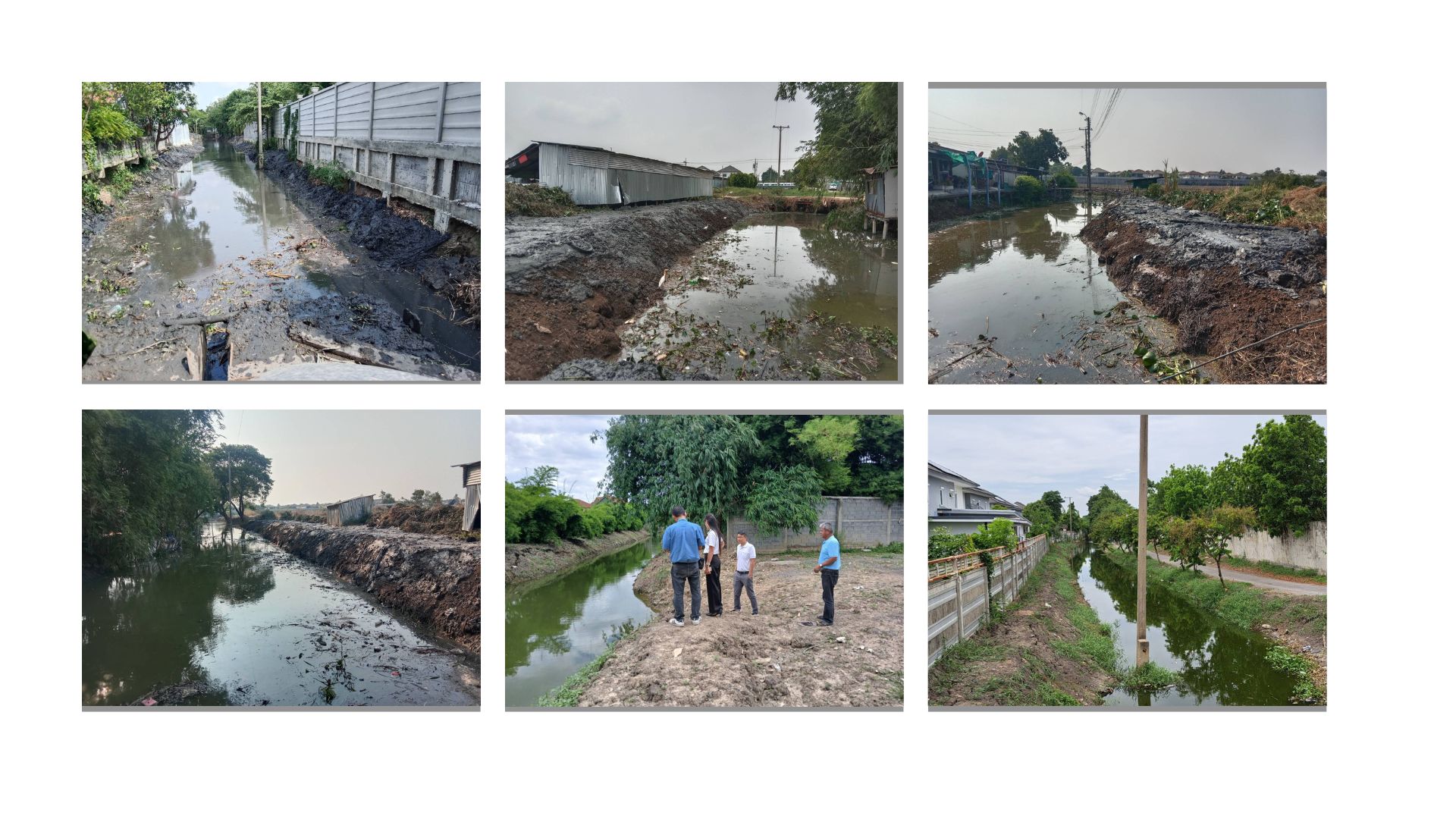

232024-06-15 00:00:00.00000000.260.00ผู้รับจ้างดำเนินการขุดลอกแล้วเสร็จตามสัญญาจ้าง ครบตามสัญญาจ้าง รวมความยาว 2.695 กม.

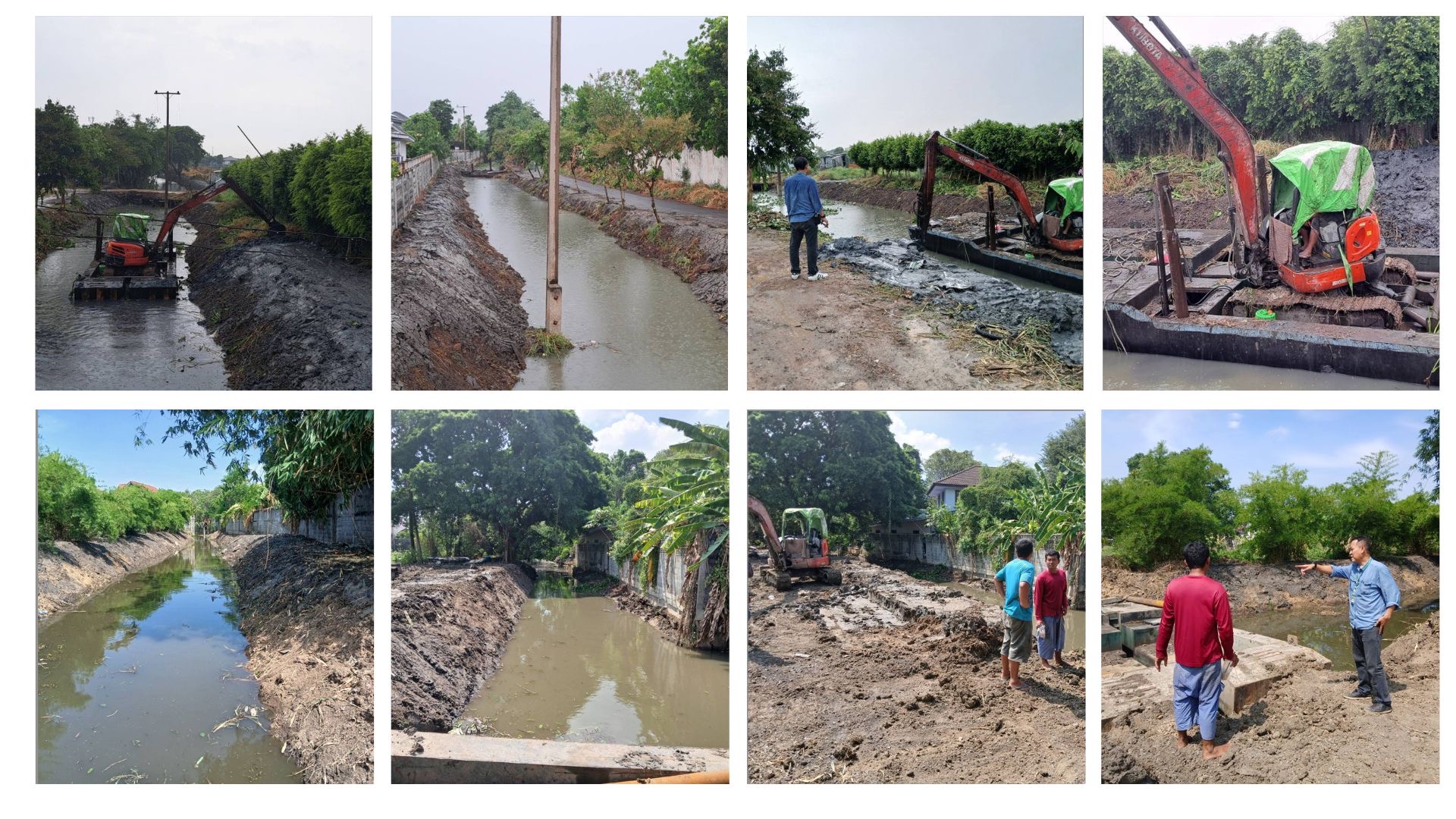

232024-05-20 00:00:00.00000002.420.00ระหว่างผู้รับจ้างดำเนินการขุดลอกตามสัญญาจ้าง ได้ความยาว 2.426 กม.
232024-04-23 00:00:00.00000000.000.00อยู่ระหว่างผู้รับจ้างดำเนินการตามสัญญาจ้างฯ
232024-03-27 00:00:00.00000000.000.00ระหว่างผู้รับจ้างดำเนินการตามสัญญาจ้างฯ
232024-02-17 00:00:00.00000000.000.00ลงนามสัญญา วันที่ 16 ก.พ. 2567 สิ้นสุดสัญญาวันที่ 14 ส.ค. 67
232024-01-30 00:00:00.00000000.000.00ขั้นตอนระหว่างตรวจร่างสัญญา

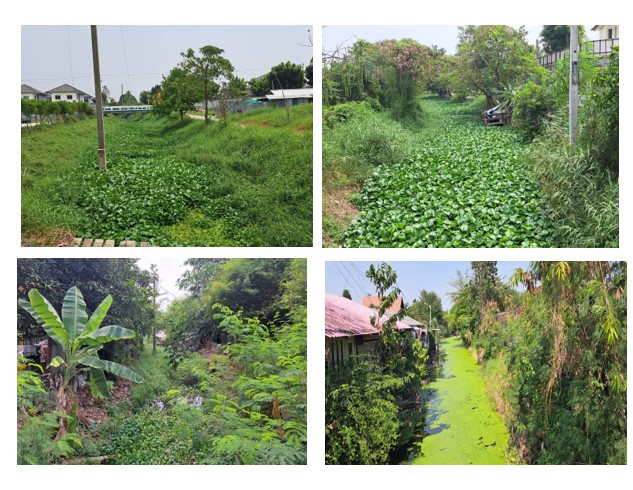

232023-11-29 00:00:00.00000000.000.00ประกาศจัดซื้อจัดจ้าง

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-3 of 3 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1จัดทำแบบรูปรายการ ราคากลาง หาตัวผู้รับจ้าง30.002023-10-02 00:00:00.00000002024-01-01 00:00:00.0000000
2ดำเนินการขุดลอกคลอง50.002424-01-02 00:00:00.00000002424-08-30 00:00:00.0000000
3ตรวจรับงาน และเบิกจ่ายเงิน20.002424-09-02 00:00:00.00000002424-09-30 00:00:00.0000000

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-3 of 3 items.
ลำดับวันที่รายงานผลการดำเนินงาน
100.00
200.00
300.00
