ข้อมูลโครงการ :: ปรับปรุงทางเดินหลังเขื่อนคลองภูมิ

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ปรับปรุงทางเดินหลังเขื่อนคลองภูมิ1,395,000.00100.00สำนักงานเขตยานนาวาฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
No results found.

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-6 of 6 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

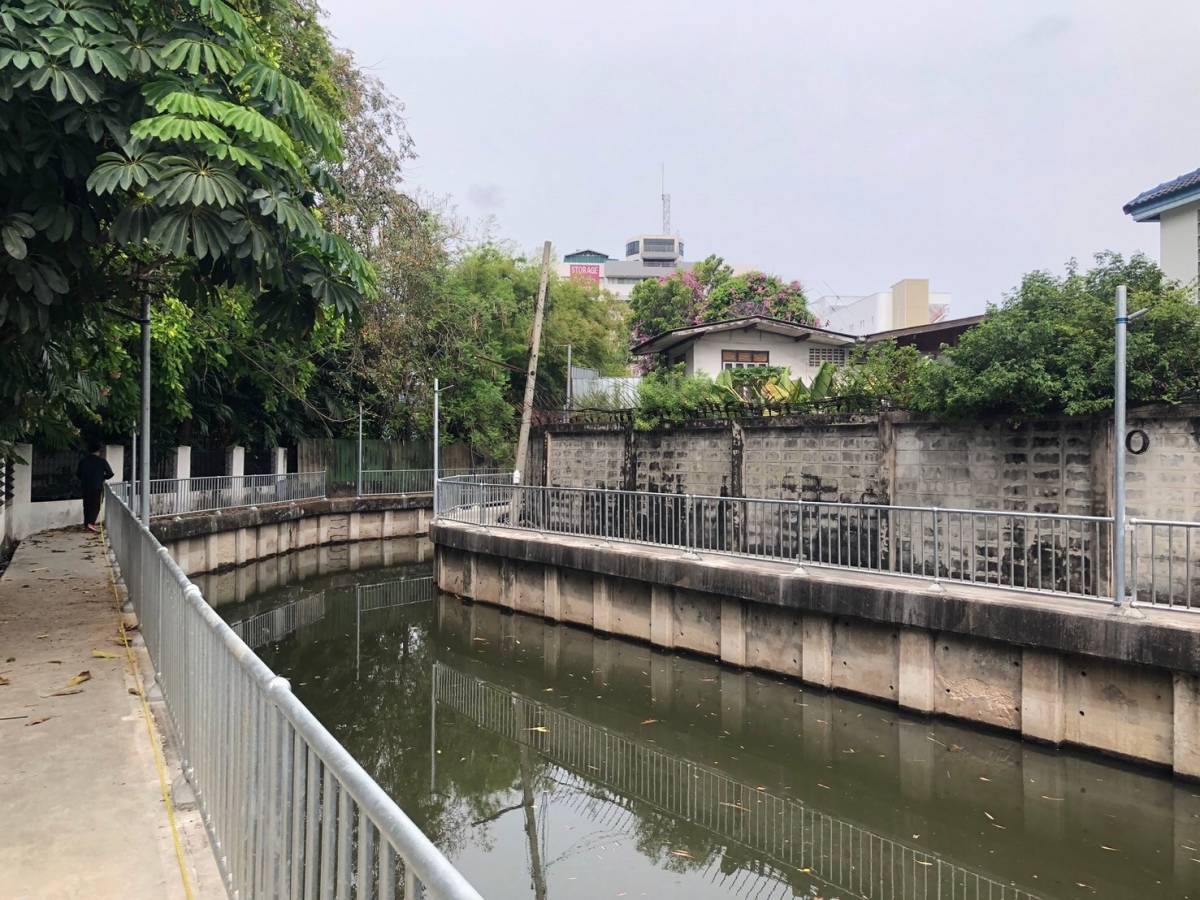

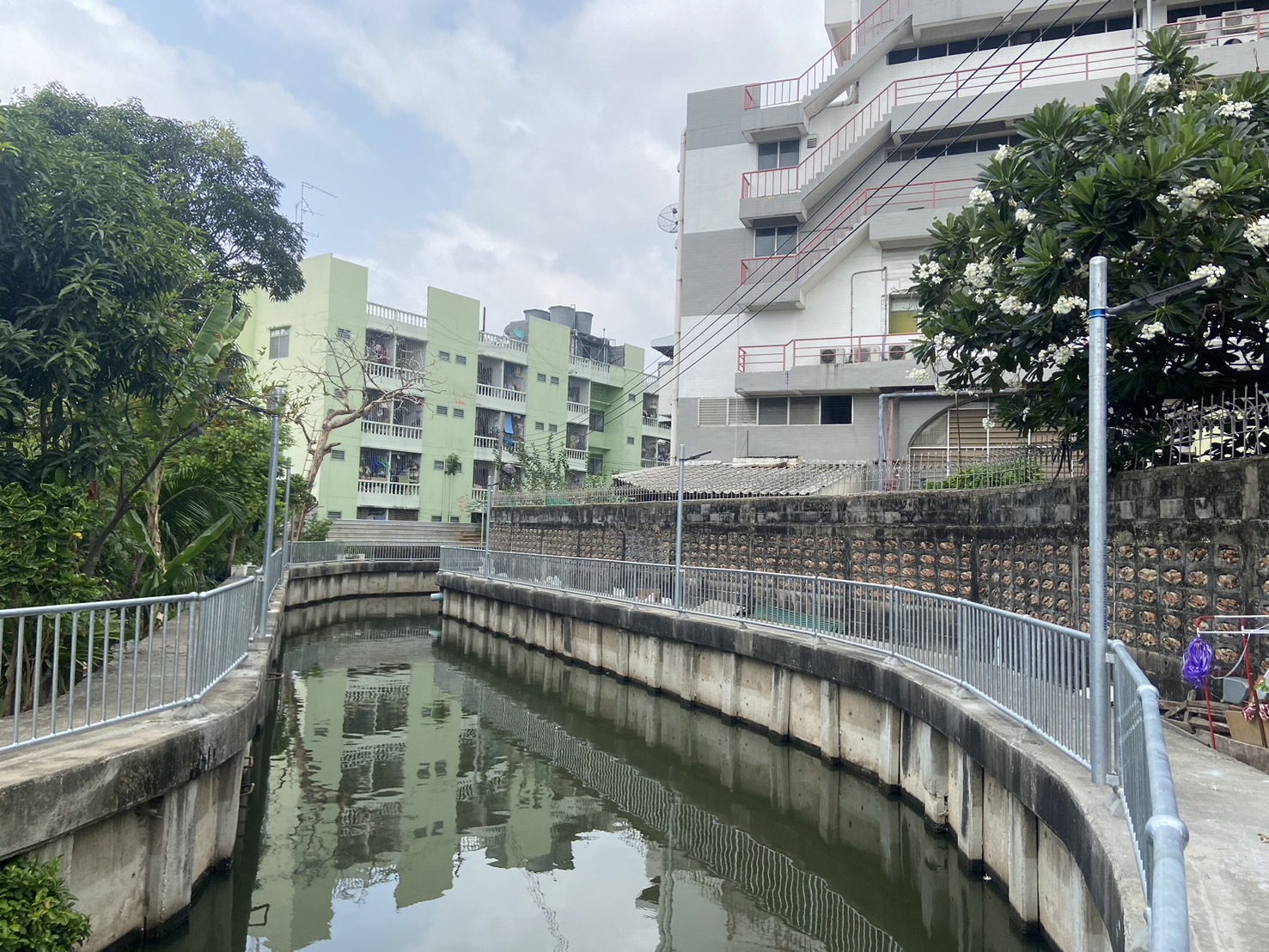

62024-09-11 00:00:00.00000000.000.00ดำเนินการปรับปรุงทางเดินหลังเขื่อนคลองภูมิ เรียบร้อยแล้ว
62024-09-11 00:00:00.00000000.000.00ดำเนินการปรับปรุงทางเดินหลังเขื่อนคลองภูมิ เรียบร้อยแล้ว
62024-09-11 00:00:00.00000000.000.00ดำเนินการปรับปรุงทางเดินหลังเขื่อนคลองภูมิ เรียบร้อยแล้ว
62024-07-02 00:00:00.000000046.000.00ติดตั้งไฟฟ้าแสงสว่างริมคลอง จากแม่น้ำเจ้าพระยาถึงสุดระยะที่กำหนด

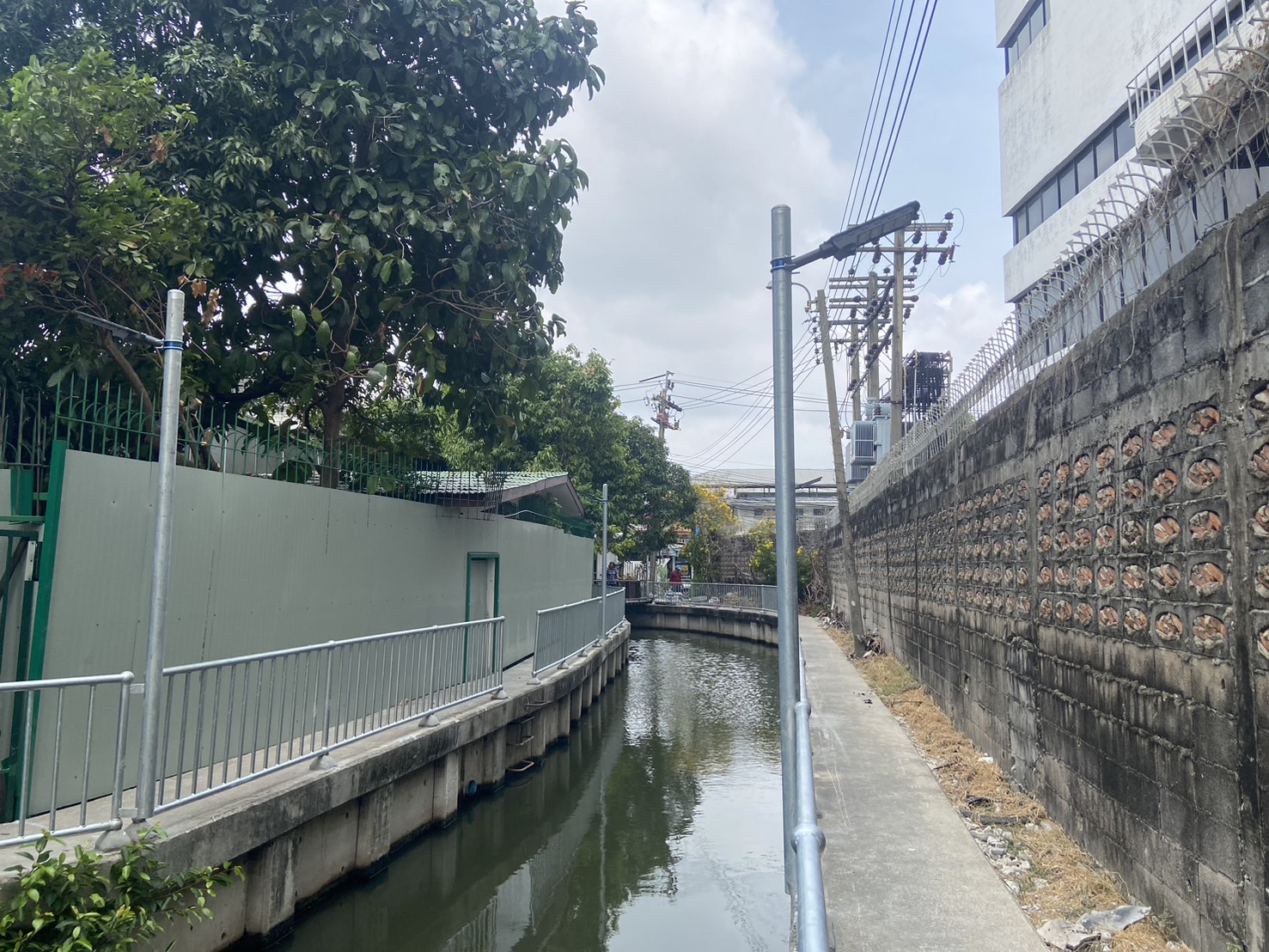

62024-04-30 00:00:00.00000000.000.00ติดตั้งราวเหล็กกันตก จากถนนพระรามที่ 3 ถึงถนนนนทรี ยาวประมาณ 530 ม.

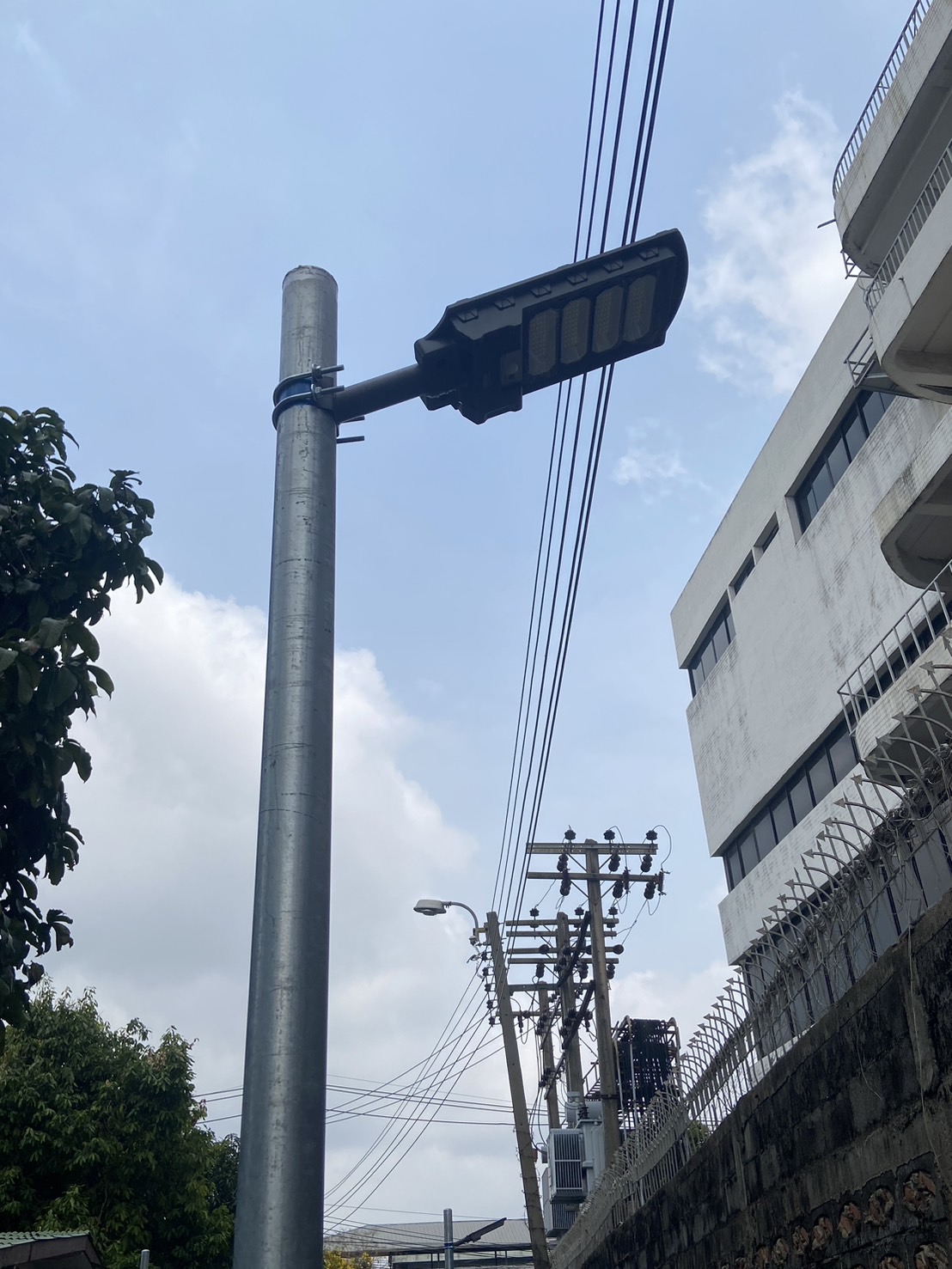

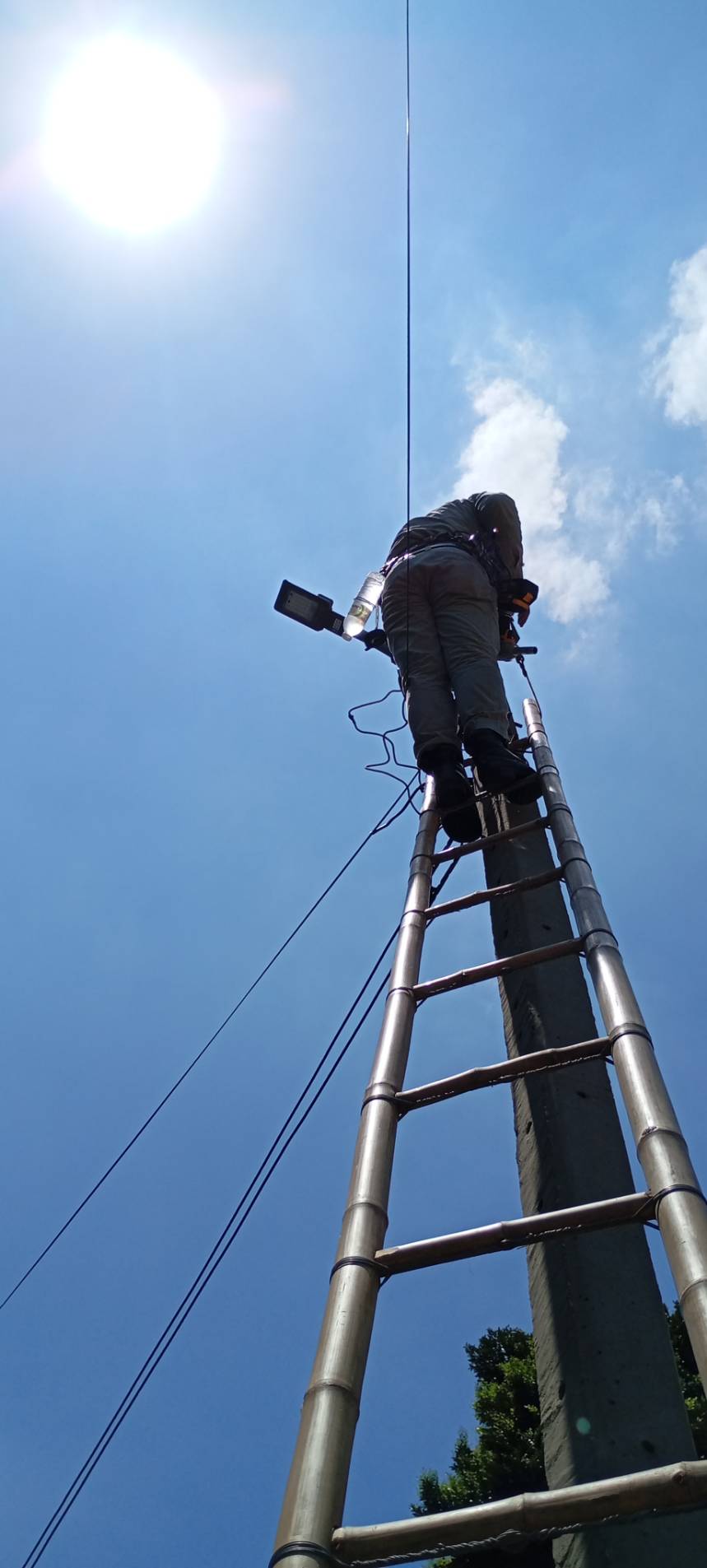

62024-04-24 00:00:00.000000046.000.00ติดตั้งเสาเหล็กกัลวาไนซ์ พร้อมโคมไฟ 46 ชุด

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-6 of 6 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่

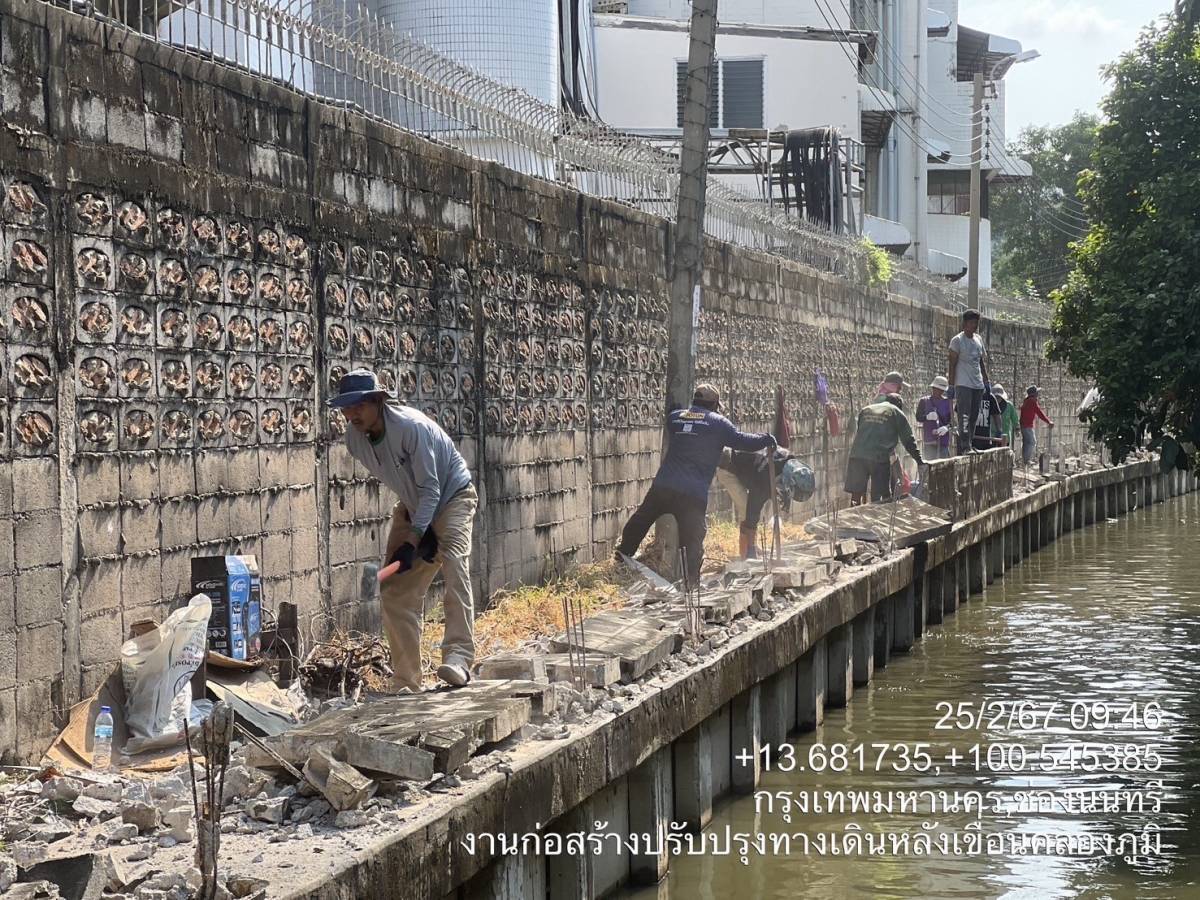

1ดำเนินการจัดซื้อจัดจ้าง10.002323-10-30 00:00:00.00000002424-09-30 00:00:00.0000000
2ดำเนินการตามสัญญา10.002323-10-30 00:00:00.00000002424-09-30 00:00:00.0000000
3ติดตั้งราวเหล็กกันตก20.002024-01-25 00:00:00.00000002024-04-24 00:00:00.0000000
4ติดตั้งเสาเหล็กกัลวาไนซ์ พร้อมโคมไฟ 46 ชุด 50.002024-01-25 00:00:00.00000002024-04-24 00:00:00.0000000
5อยู่ระหว่างการเบิกจ่าย5.002024-04-24 00:00:00.00000002024-07-08 00:00:00.0000000
6เบิกจ่ายเรียบร้อย5.002024-04-24 00:00:00.00000002024-09-30 00:00:00.0000000

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-6 of 6 items.
ลำดับวันที่รายงานผลการดำเนินงาน
100.00
200.00
300.00
400.00
500.00
600.00
