ข้อมูลโครงการ :: แก้ไขจุดเสี่ยงน้ำท่วม ซอยนาคสุวรรณ (ซอยนนทรี 14)

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-แก้ไขจุดเสี่ยงน้ำท่วม ซอยนาคสุวรรณ (ซอยนนทรี 14)0.00100.00สำนักงานเขตยานนาวาฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
No results found.

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-7 of 7 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
92024-07-02 00:00:00.00000000.140.00ตรวจสอบการระบายน้ำซอยนาคสุวรรณ (ซอยนนทรี 14) เพื่อรองรับการระบายน้ำฝนและลดความเสี่ยงน้ำท่วมซอย

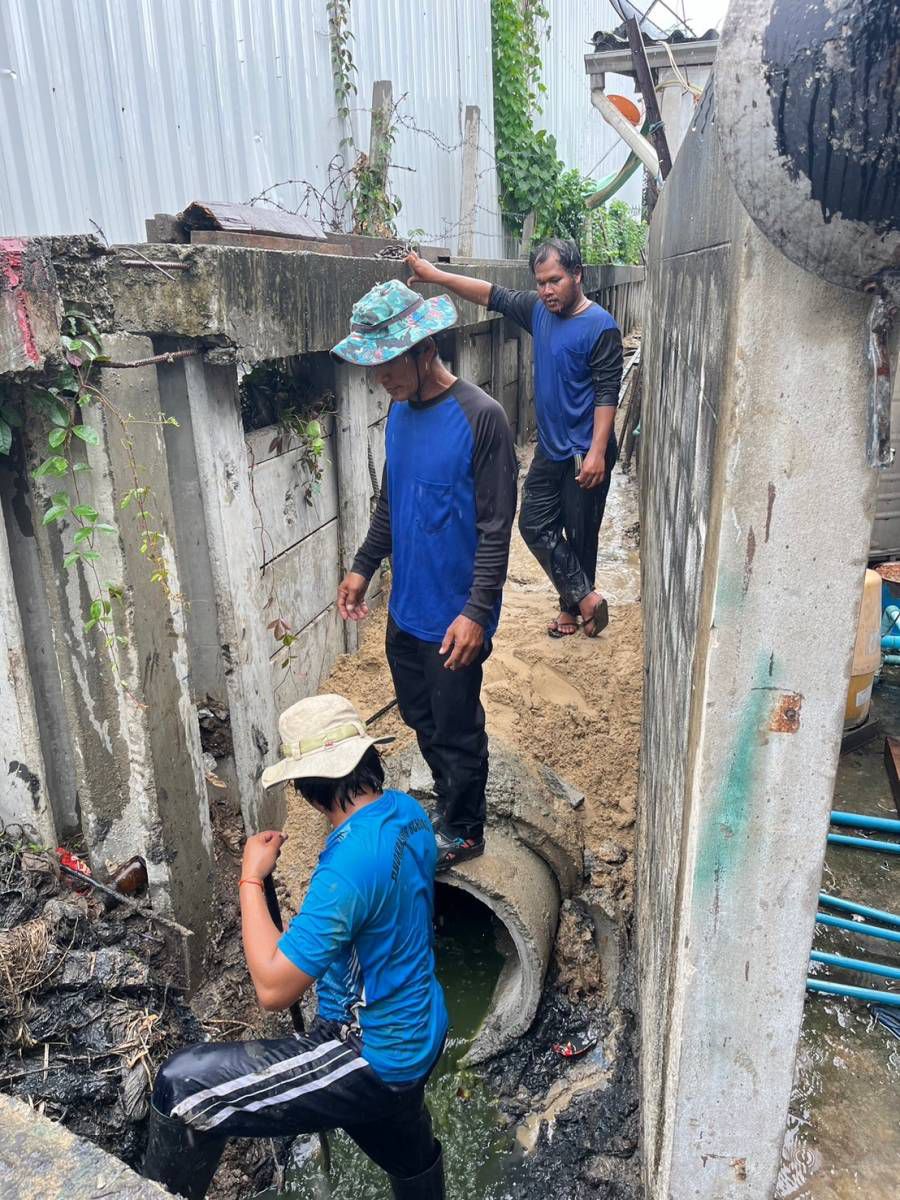

92024-06-27 00:00:00.00000000.150.00ตรวจสอบการระบายน้้ำ ซอยนาคสุวรรณ (ซอยนนทรี 14) เพื่อรองรับการระบายน้ำฝน

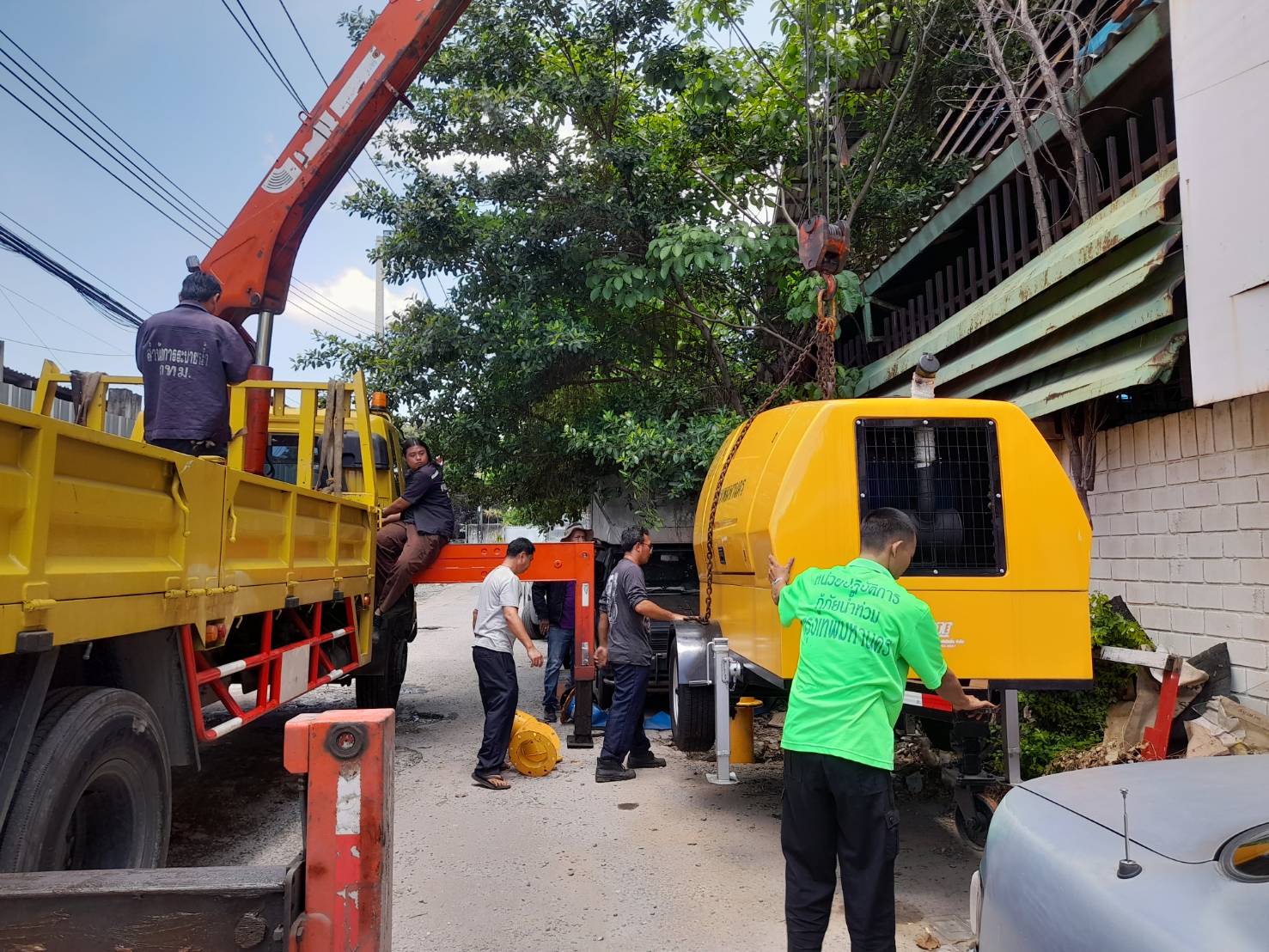

92024-06-14 00:00:00.00000000.200.00ฝ่ายโยธา สำนักงานเขตยานนาวา ร่วมกับสำนักการระบายน้ำ ติดตั้งเครื่องสูบน้ำตัวใหม่ เพื่อแก้ไขปัญหาน้ำท่วมในซอยนาคสุวรรณ (ซอยนนทรี 14)
92024-06-14 00:00:00.00000000.100.00ยานนาวาร่วมแรงแข็งขัน ตรวจสอบพื้นที่หลังฝนตก #โยธายานนาวา เร่งแก้ไขปัญหาน้ำรอระบายในซอยนนทรี 14 #เทศกิจยานนาวา เก็บขยะหน้าตะแกรงท่อระบายน้ำและอำนวยการจราจรในซอยนนทรี 14 #รักษายานนาวา กวาดไล่น้ำถนนพระราม 3

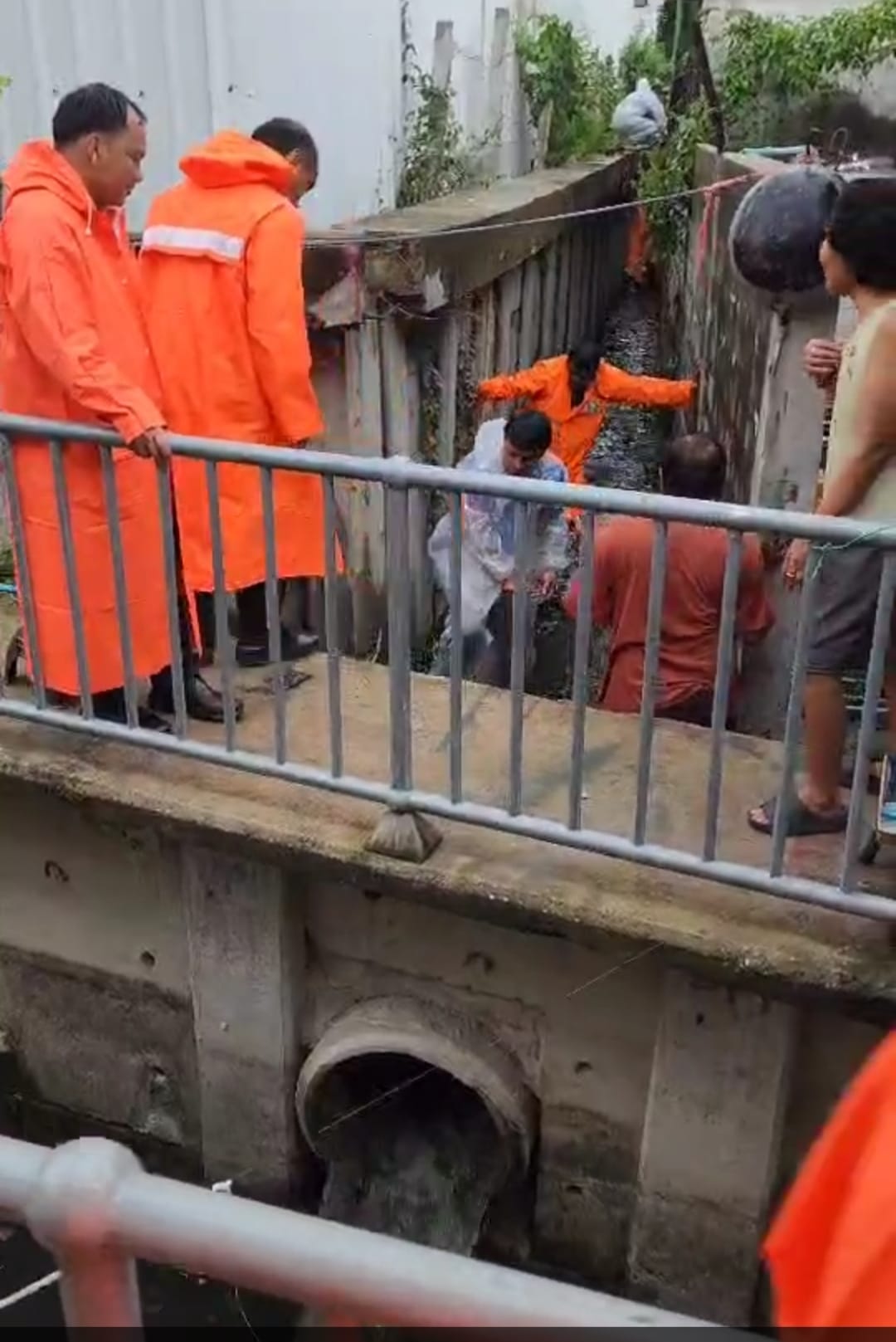

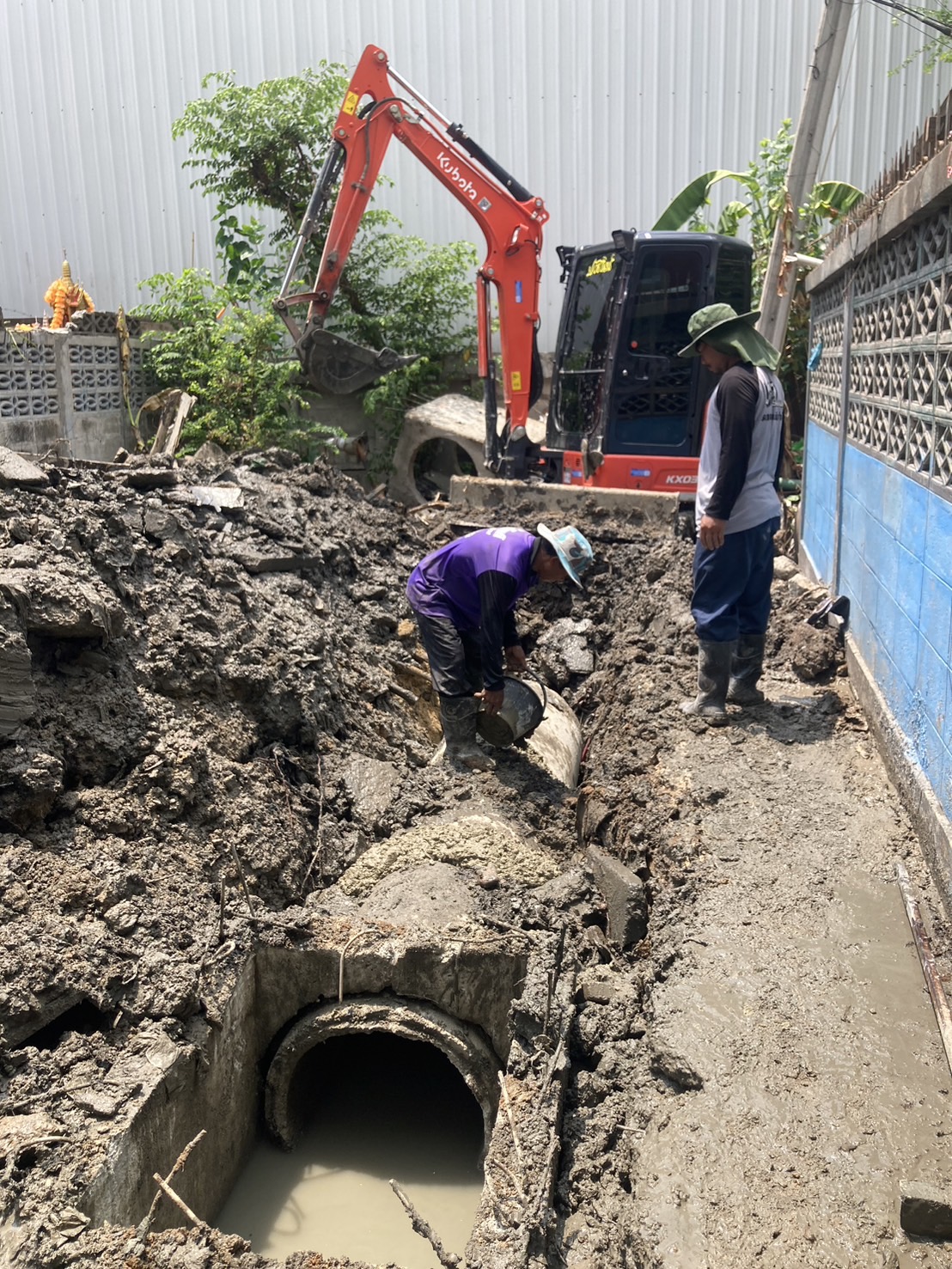

92024-05-14 00:00:00.00000000.200.00ได้รับความอนุเคราะห์จาก บริษัท คันทรี่ กรุ๊ป ดีเวลลอปเมนท์ จำกัด (มหาชน) ให้ความอนุเคราะห์ใช้ที่ดินเพื่อฝังท่อระบายน้ำเชื่อมกับคลองสวน พร้อมเป็นผู้รับผิดชอบค่าใช้จ่ายในส่วนพื้นที่ของบริษัทฯ เพื่อสังคม ช่วยชาวบ้านระบายน้ำไม่ท่วมซอย
92024-04-30 00:00:00.00000000.200.00ประสานบริษัทคันทรี่ กรุ๊ป ดีเวลลอปเมนท์ จำกัด (มหาชน) เพื่อแก้ปัญหาจุดอ่อนน้ำท่วม

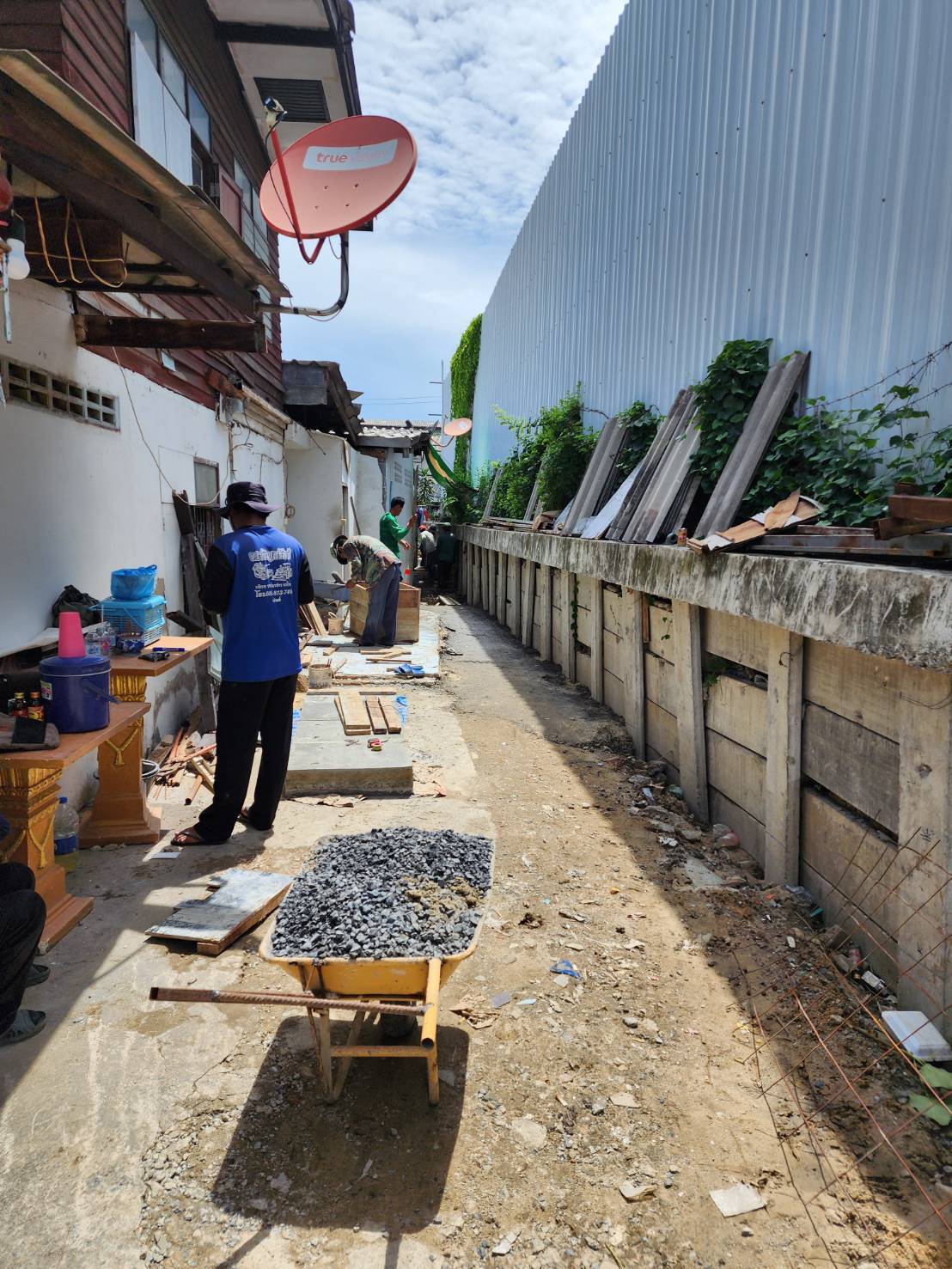

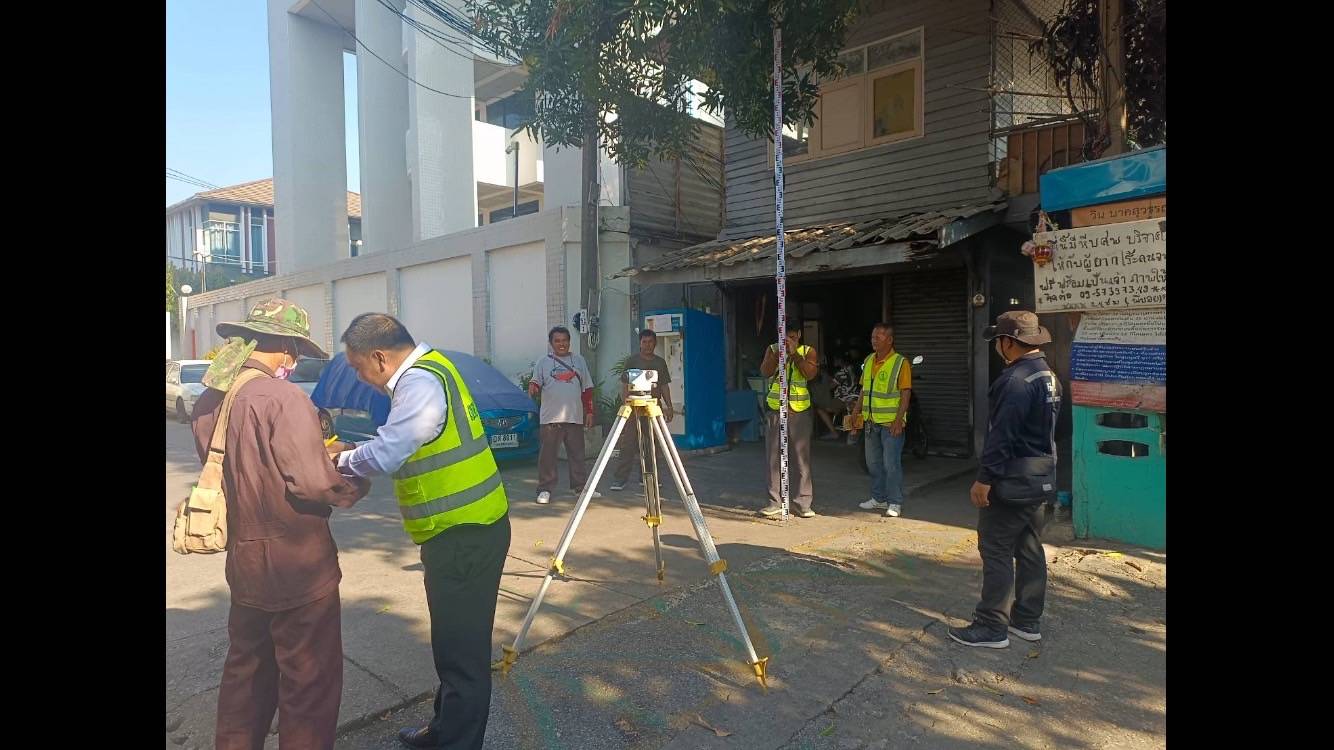

92024-02-12 00:00:00.00000000.010.00สำรวจ ออกแบบ ประมาณราคา งานวางท่อระบายน้ำ พร้อมบ่อพัก เชื่อมต่อบริเวณท้ายซอยนนทรี 14 ระบายน้ำลงสู่ปลายคลองสวน

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-8 of 8 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1ดำเนินการจัดซื้อจัดจ้าง10.002323-10-30 00:00:00.00000002424-09-30 00:00:00.0000000
2สำรวจ ออกแบบ ประมาณราคา งานวางท่อระบายน้ำ พร้อมบ่อพัก เชื่อมต่อบริเวณท้ายซอยนนทรี 14 ระบายน้ำลงสู่ปลายคลองสวน10.002024-04-01 00:00:00.00000002024-04-30 00:00:00.0000000
3ประสานบริษัทคันทรี่ กรุ๊ป ดีเวลลอปเมนท์ จำกัด (มหาชน) เพื่อแก้ปัญหาจุดอ่อนน้ำท่วม10.002023-10-30 00:00:00.00000002024-09-30 00:00:00.0000000
4ได้รับความอนุเคราะห์จาก บริษัท คันทรี่ กรุ๊ป ดีเวลลอปเมนท์ จำกัด (มหาชน) ให้ความอนุเคราะห์ใช้ที่ดินเพื่อฝังท่อระบายน้ำเชื่อมกับคลองสวน20.002023-10-30 00:00:00.00000002024-09-30 00:00:00.0000000
5ฝ่ายโยธา สำนักงานเขตยานนาวา ร่วมกับสำนักการระบายน้ำ ติดตั้งเครื่องสูบน้ำตัวใหม่ เพื่อแก้ไขปัญหาน้ำท่วมในซอยนาคสุวรรณ (ซอยนนทรี 14)10.002024-04-01 00:00:00.00000002024-09-30 00:00:00.0000000
6ตรวจสอบพื้นที่หลังฝนตก เร่งแก้ไขปัญหาน้ำรอระบายในซอยนนทรี 14 เก็บขยะหน้าตะแกรงท่อระบายน้ำและอำนวยการจราจรในซอยนนทรี 14 15.002424-04-01 00:00:00.00000002424-09-30 00:00:00.0000000
7ตรวจสอบการระบายน้้ำ ซอยนาคสุวรรณ (ซอยนนทรี 14) เพื่อรองรับการระบายน้ำฝน10.002024-01-25 00:00:00.00000002024-09-30 00:00:00.0000000
8ตรวจสอบการระบายน้้ำ ซอยนาคสุวรรณ (ซอยนนทรี 14) เพื่อรองรับการระบายน้ำฝน ลดปัญหาน้ำท่วมซอย15.002024-01-01 00:00:00.00000002024-09-30 00:00:00.0000000

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-8 of 8 items.
ลำดับวันที่รายงานผลการดำเนินงาน
100.00
200.00
300.00
400.00
500.00
600.00
700.00
800.00
