รายละเอียดโครงการ : โครงการพัฒนาต้นแบบรถไฟฟ้าดัดแปลง (EV Conversion) ของหน่วยงานกรุงเทพมหานคร (ID: 4677)
รายละเอียดโครงการ
Showing 1-1 of 1 item.
| สยป.1 | File | ชื่อโครงการ/กิจกรรม | งบประมาณฯ | ความคืบหน้าฯ | หน่วยงานที่รับผิดชอบ | ส่วนราชการ/ฝ่าย |
|---|---|---|---|---|---|---|

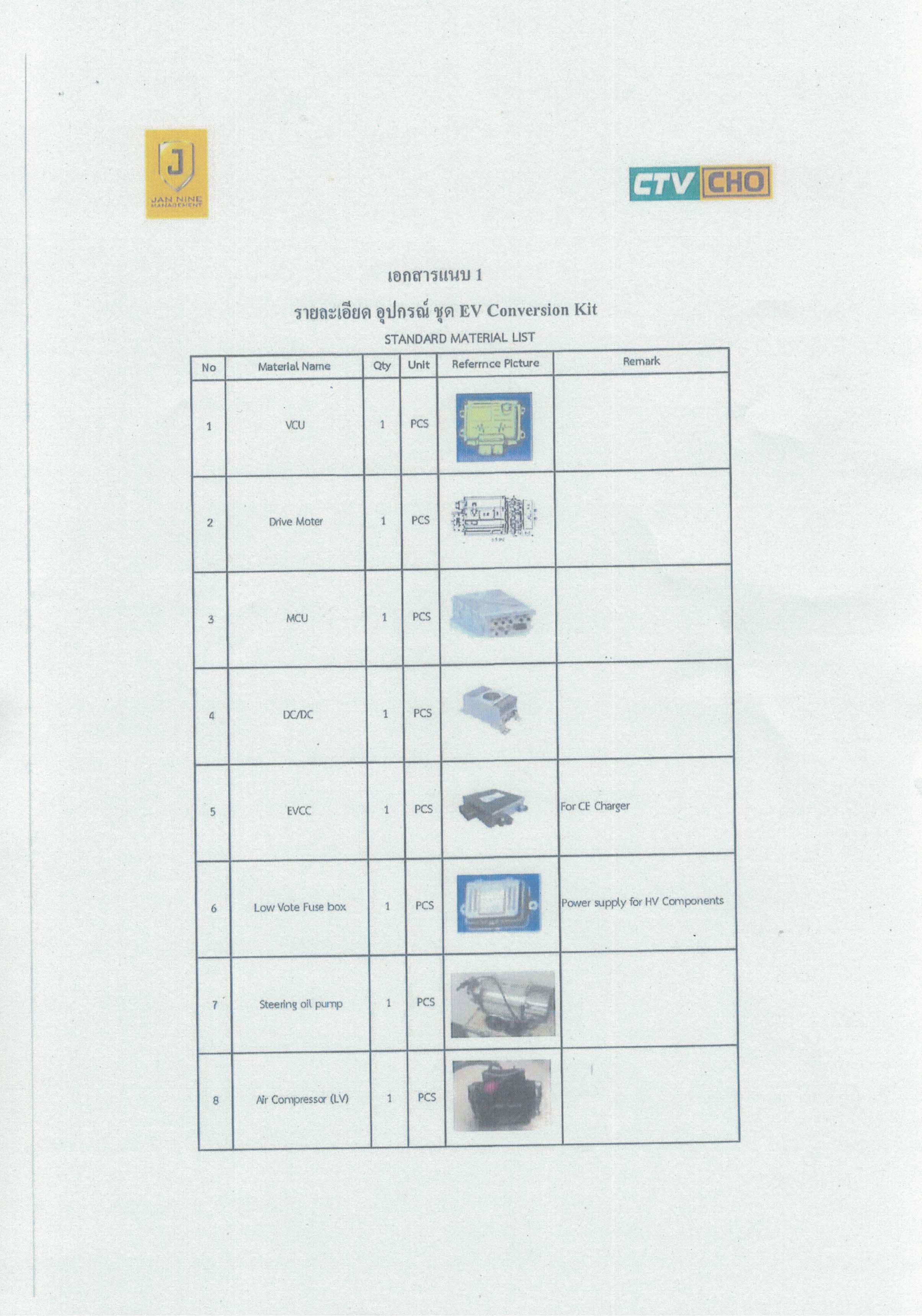

![]() | โครงการพัฒนาต้นแบบรถไฟฟ้าดัดแปลง (EV Conversion) ของหน่วยงานกรุงเทพมหานคร | 0.00 | 80.00 | สำนักการคลัง | กองโรงงานช่างกล |
KRs/KPI ที่เกี่ยวข้อง
| สยป.2 | Action | KEY_RESULT | หน่วยนับ | ค่าเป้าหมาย | ผลการดำเนินงาน | ความคืบหน้าของ KPI (%) |
|---|---|---|---|---|---|---|
No results found. | ||||||
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-17 of 17 items.
| KEY RESULT | สยป.3 | วันที่รายงาน | ผลการดำเนินงาน (#1) | ... (#2) | Photo | REPORT_NOTE | เชื่อมโยงข้อมูลเกี่ยวข้องฯ |
|---|---|---|---|---|---|---|---|

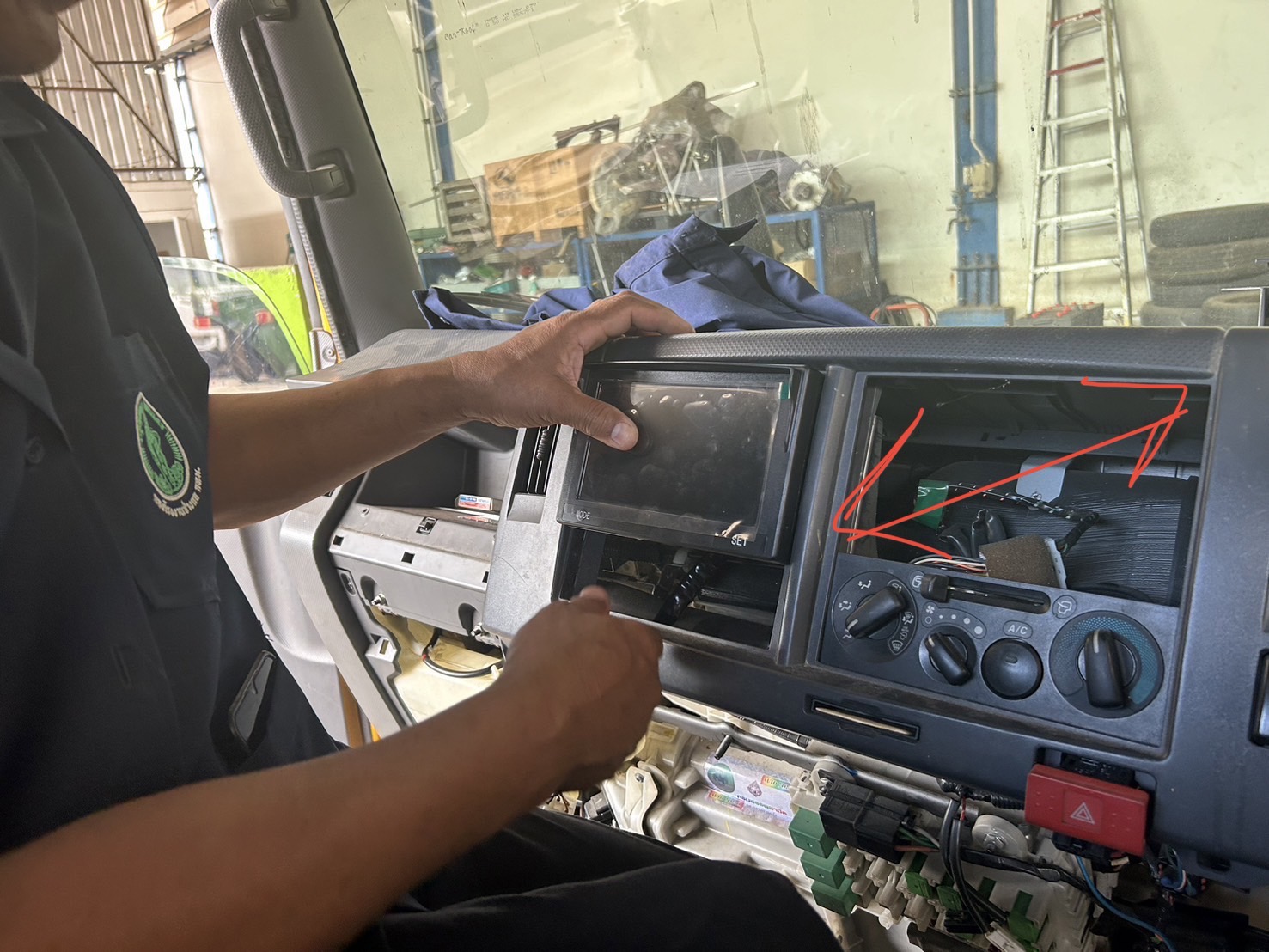

| 552 | ![]() | 2024-09-21 00:00:00.0000000 | 0.00 | 0.00 | ติดตั้งจอแสดงและบันทึกผลการทดสอบ สำหรับประกอบการขอจดทะเบียนเปลี่ยนแปลงกับกรมการขนส่งทางบก | ||
| 552 | ![]() | 2024-07-01 00:00:00.0000000 | 0.00 | 0.00 | อยู่ระหว่างการจัดทำระบบควบคุมมอเตอร์ และระบบควบคุมการอัดประจุ | ||
| 552 | ![]() | 2024-05-31 00:00:00.0000000 | 0.00 | 0.00 | จัดทำแบบติดตั้งอุปกรณ์ (Shop Drawing) แล้วเสร็จ (อุปกรณ์อยู่ระหว่างการจัดส่งจากต่างประเทศ) | ||
| 552 | ![]() | 2024-04-22 00:00:00.0000000 | 0.00 | 0.00 | ตรวจสอบคุณลักษณะ (Specification) ของอุปกรณ์ประกอบที่ได้รับการสนับสนุน เพื่อนำมาติดตั้งร่วมกับแบตเตอรี่ที่ได้ติดตั้งแล้ว | ||

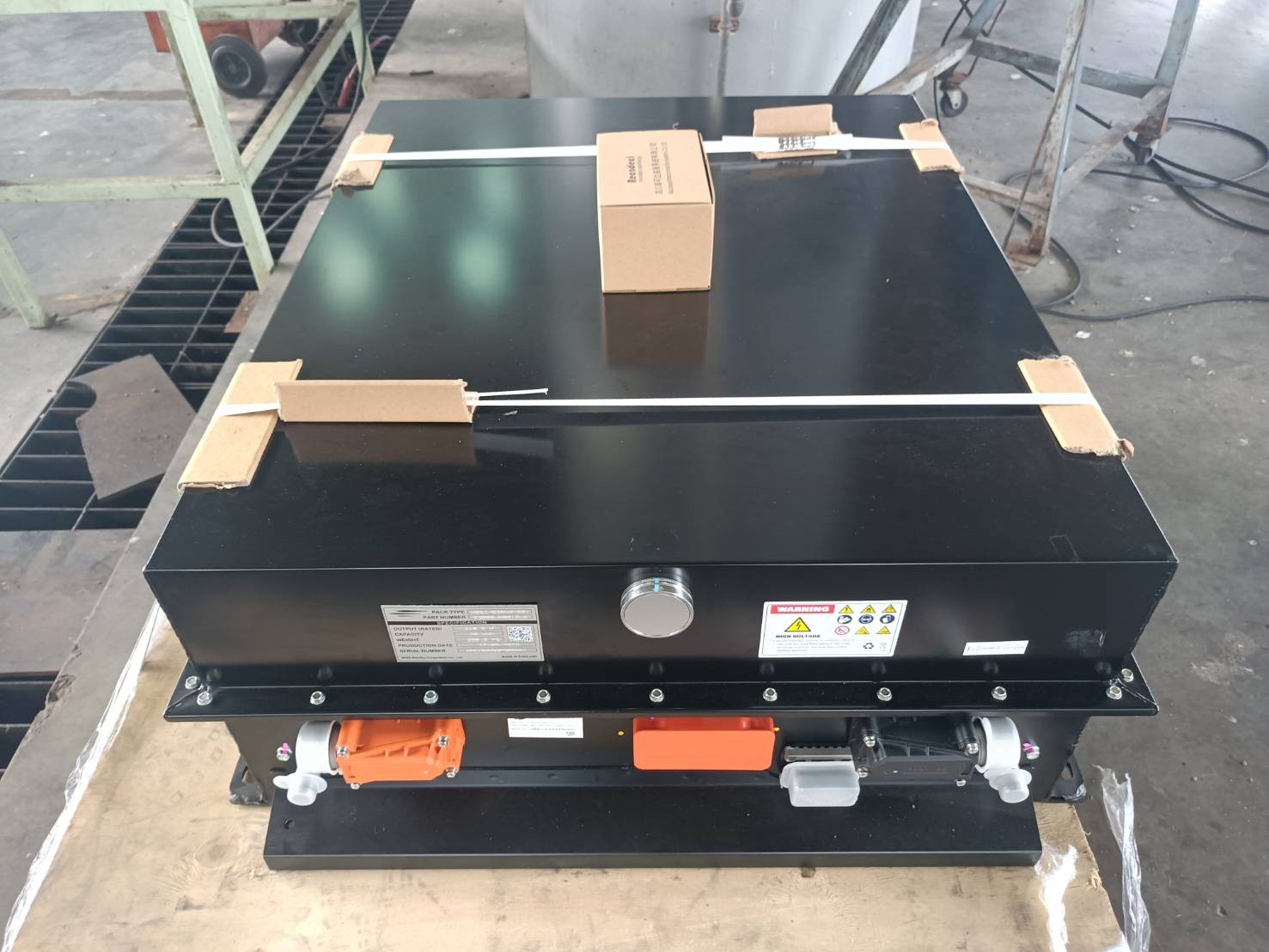

| 552 | ![]() | 2024-03-31 00:00:00.0000000 | 0.00 | 0.00 | ติดตั้งแบตเตอรี่แล้วเสร็จ อยู่ระหว่างรออุปกรณ์ประกอบที่จัดส่งจากต่างประเทศ | ||
| 552 | ![]() | 2024-02-29 00:00:00.0000000 | 0.00 | 0.00 | จัดทำแบบติดตั้ง โดยระบบ 3D Scan เพื่อจำลองรูปแบบการติดตั้ง(Simulation) | ||

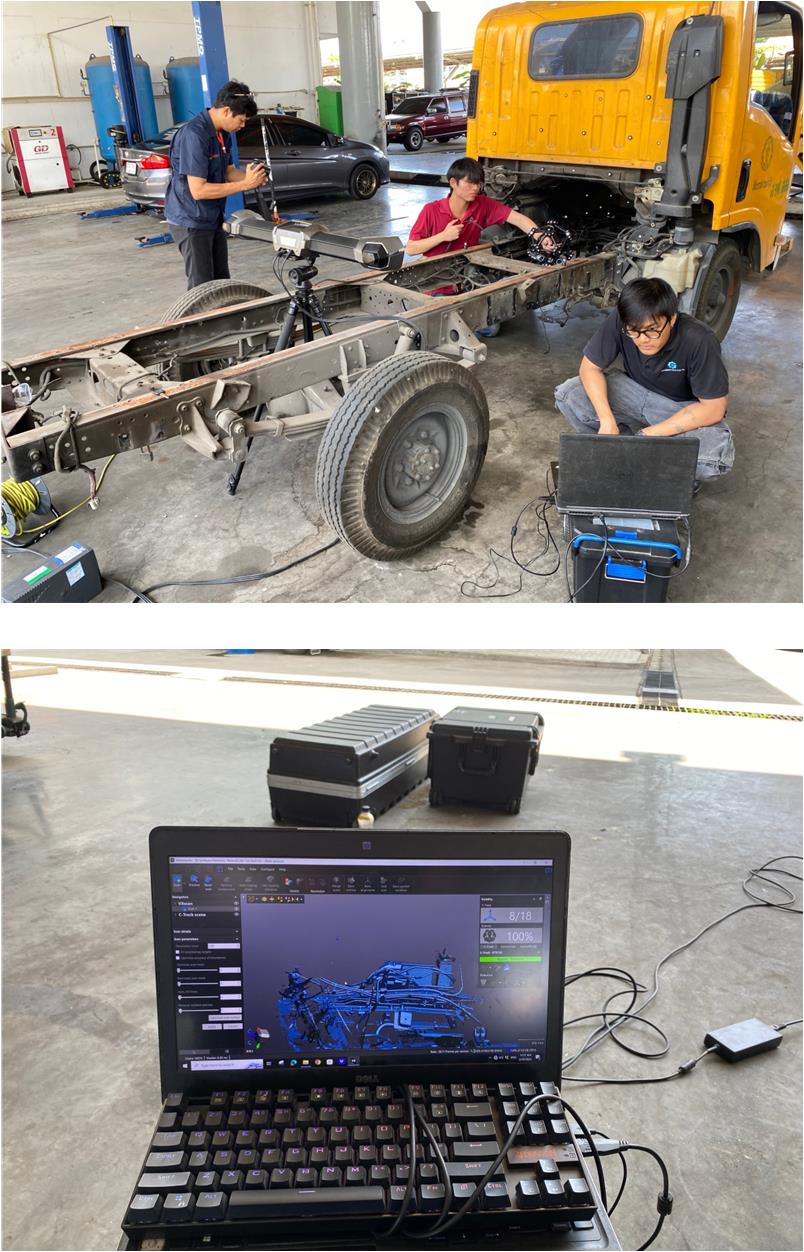

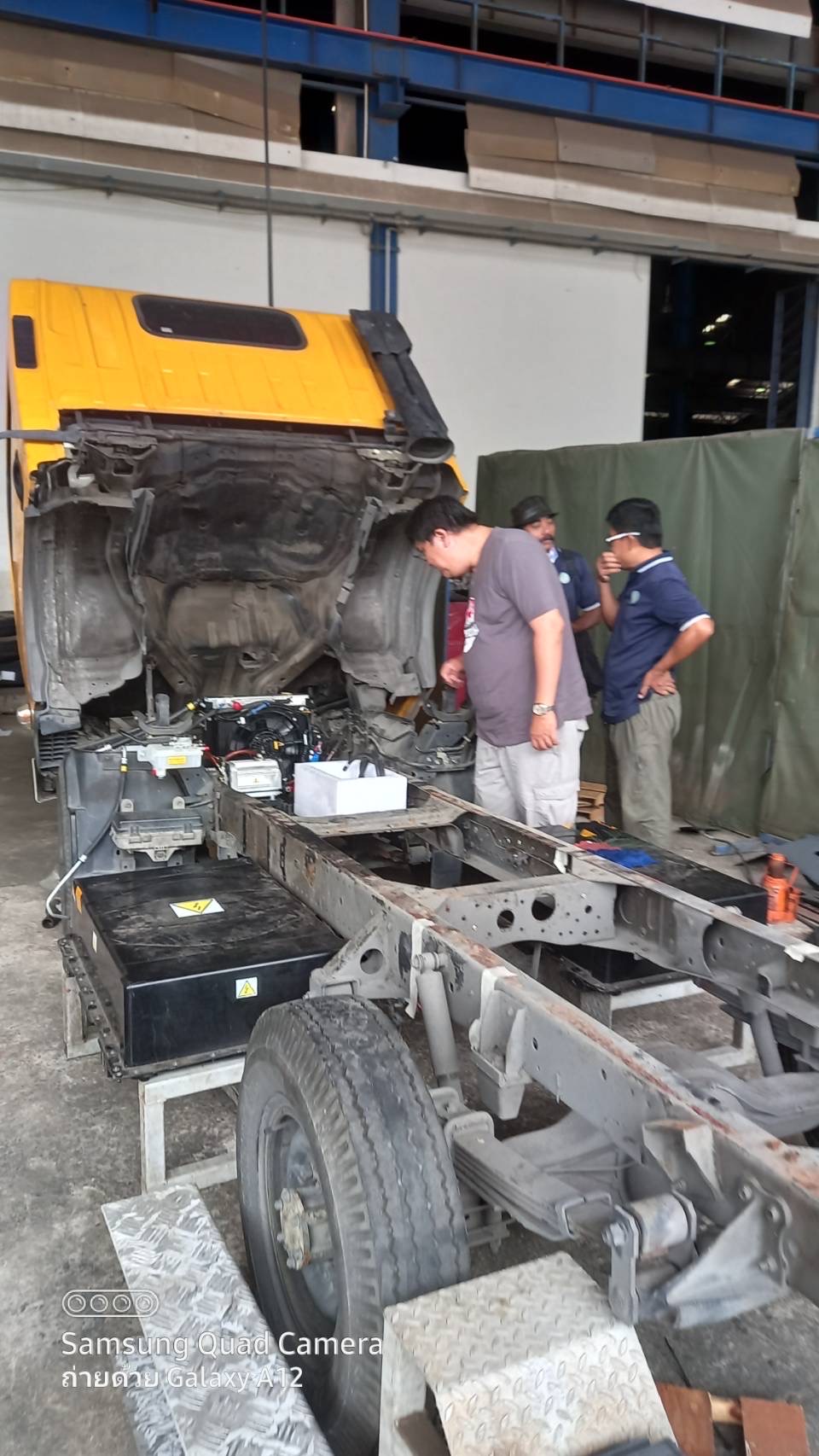

| 552 | ![]() | 2024-01-23 00:00:00.0000000 | 0.00 | 0.00 | รื้อถอนเครื่องยนต์และอุปกรณ์ออก เพื่อเตรียมการติดตั้งอุปกรณ์ระบบไฟฟ้า | ||
| 552 | ![]() | 2023-12-25 00:00:00.0000000 | 0.00 | 0.00 | กำหนดจุดติดตั้งจริงบนตัวรถ ตามรูปแบบที่กำหนด | ||
| 552 | ![]() | 2023-11-27 00:00:00.0000000 | 0.00 | 0.00 | ทดสอบการทำงานของอุปกรณ์ร่วมกับแบตเอรรี่ เพื่อเตรียมทำการติดตั้ง | ||
| 552 | ![]() | 2023-11-27 00:00:00.0000000 | 0.00 | 0.00 | ทดสอบการทำงานของอุปกรณ์ร่วมกับแบตเตอรรี่ เพื่อเตรียมทำการติดตั้ง | ||
| 747 | ![]() | 2024-10-04 00:00:00.0000000 | 1.00 | 0.00 | ได้ดำเนินการดัดแปลงรถราชการ หมายเลขทะเบียน 50-7216 เป็นรถยนต์ไฟฟ้าแล้วเสร็จและสามารถใช้งานได้ จำนวน 1 คัน ขณะนี้อยู่ระหว่างการทดสอบและจัดทำเอกสารเพื่อประกอบการจดทะเบียนเปลี่ยนแปลงชนิดเชื้อเพลิงกับกรมการขนส่งทางบก | ||
| 747 | ![]() | 2024-09-01 00:00:00.0000000 | 0.00 | 0.00 | อยู่ในขั้นตอนการปรับแต่งการทำงานของระบบต่างๆ | ||

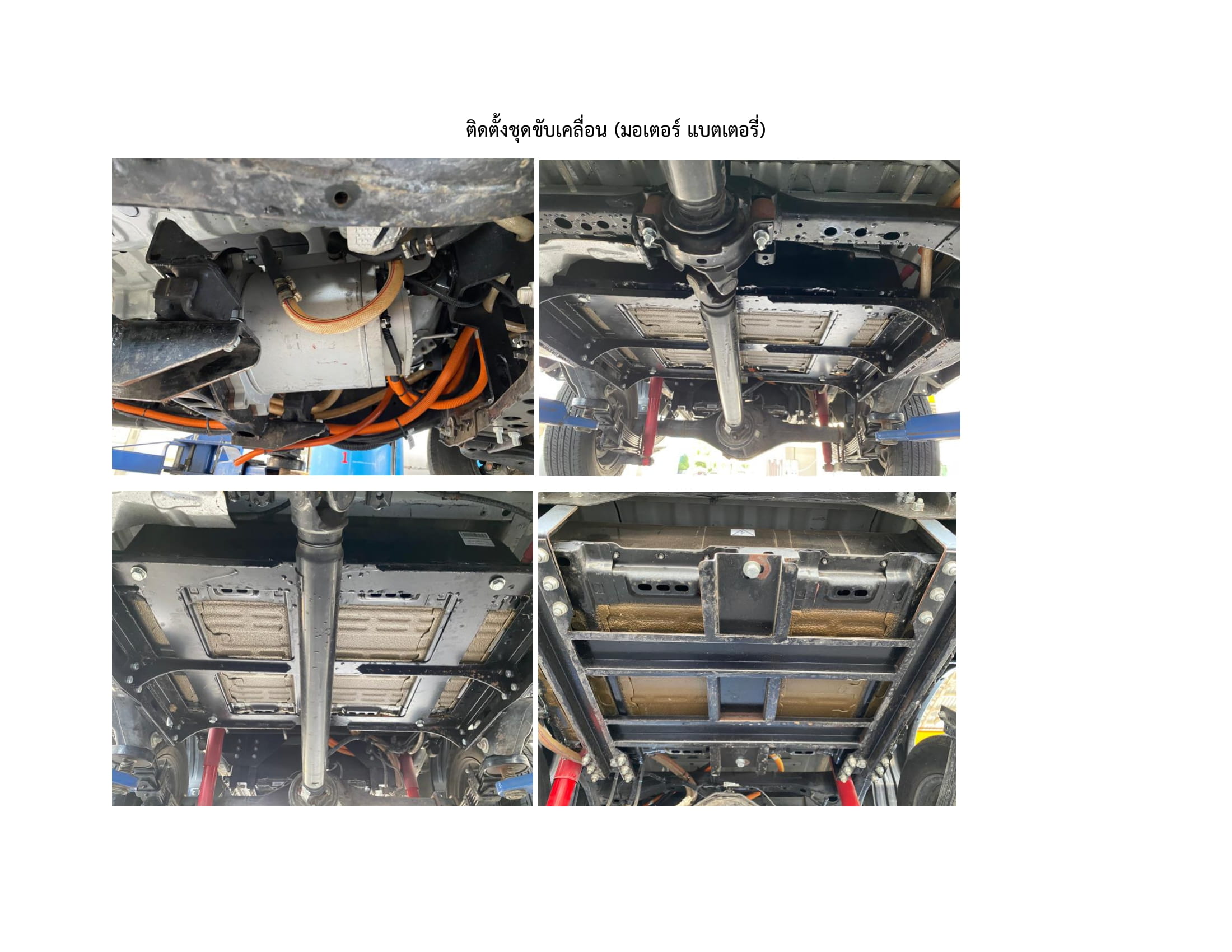

| 747 | ![]() | 2024-07-23 00:00:00.0000000 | 0.00 | 0.00 | ติดตั้งอุปกรณ์ชุดขับเคลื่อน (Drivetrain) และแบตเตอรรี่เข้ากับตัวรถแล้วเสร็จ อยู่ระหว่างติดตั้งอุแกรณ์ประกอบ (คอมเพรสเซอร์แอร์ไฟฟ้า ปั๊มลมเบรก พวงมาลัยพาวเวอร์ไฟฟ้า) | ||
| 747 | ![]() | 2024-04-26 00:00:00.0000000 | 0.00 | 0.00 | ดำเนินการตรวจสอบคุณลักษณะ (Specification) ของอุปกรณ์ประกอบที่ได้รับการสนับสนุน เพื่อนำมาติดตั้งร่วมกับแบตเตอรี่ที่ได้ติดตั้งแล้ว | ||
| 747 | ![]() | 2024-01-23 00:00:00.0000000 | 0.00 | 0.00 | รื้อถอนเครื่องยนต์และอุปกรณ์ออก เพื่อเตรียมการติดตั้งอุปกรณ์ระบบไฟฟ้า | ||
| 747 | ![]() | 2023-12-25 00:00:00.0000000 | 0.00 | 0.00 | กำหนดจุดติดตั้งจริงบนตัวรถ ตามรูปแบบที่กำหนด | ||
| 747 | ![]() | 2023-11-30 00:00:00.0000000 | 0.00 | 0.00 | ทดสอบการทำงานของอุปกรณ์ร่วมกับแบตเตอรรี่ เพื่อเตรียมทำการติดตั้ง |
ขั้นตอนการดำเนินงานโครงการ/กิจกรรม
Showing 1-6 of 6 items.
| สยป.3 | ลำดับ | ขั้นตอน/รายละเอียดงาน | ร้อยละของงาน | เริ่มต้นวันที่ | สิ้นสุดวันที่ |
|---|---|---|---|---|---|

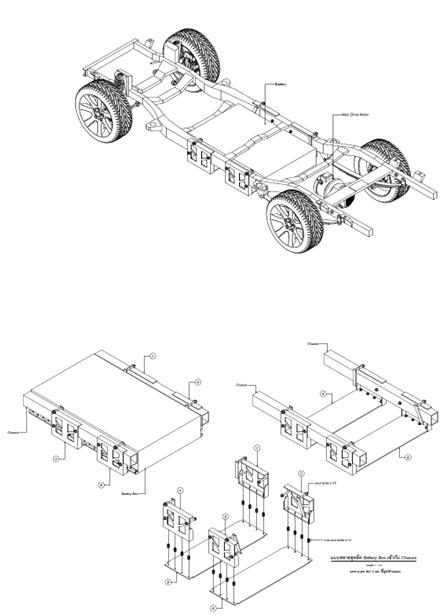

![]() | 1 | ออกแบบ และจัดทำรูปแบบรถยนต์ไฟฟ้าดัดแปลง | 20.00 | 2023-10-01 00:00:00.0000000 | 2023-11-30 00:00:00.0000000 |
![]() | 2 | รื้อถอนเครื่องยนต์ และอุปกรณ์เดิม | 20.00 | 2023-12-01 00:00:00.0000000 | 2023-12-31 00:00:00.0000000 |
![]() | 3 | ติดตั้งอุปกรณ์รถยนต์ไฟฟ้าดัดแปลงและทดสอบการทำงานของอุปกรณ์ | 20.00 | 2024-01-01 00:00:00.0000000 | 2024-06-30 00:00:00.0000000 |
![]() | 4 | ปรับตั้งระบบการทำงานของอุปกรณ์ (System Integration) | 20.00 | 2024-07-01 00:00:00.0000000 | 2024-07-31 00:00:00.0000000 |
![]() | 5 | ทดสอบการใช้งาน และจัดทำรายงานสรุปผล | 10.00 | 2024-08-01 00:00:00.0000000 | 2024-08-31 00:00:00.0000000 |
![]() | 6 | ดำเนินการจดทะเบียนเปลี่ยนแปลงชนิดเชื้อเพลิงกับกรมการขนส่งทางบก | 10.00 | 2024-09-01 00:00:00.0000000 | 2024-09-30 00:00:00.0000000 |
** รายละเอียดเกี่ยวกับการรายงานฯ **
Showing 1-6 of 6 items.
| ลำดับ | วันที่รายงาน | ผลการดำเนินงาน |
|---|---|---|
| 1 | 0 | 0.00 |
| 2 | 0 | 0.00 |
| 3 | 0 | 0.00 |
| 4 | 0 | 0.00 |
| 5 | 0 | 0.00 |
| 6 | 0 | 0.00 |
