ข้อมูลโครงการ :: ปรับปรุงซอยสุขสวัสดิ์ 30 จากปากซอยถึงทางด่วนเฉลิมมหานคร

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ปรับปรุงซอยสุขสวัสดิ์ 30 จากปากซอยถึงทางด่วนเฉลิมมหานคร6,937,000.00100.00สำนักงานเขตราษฎร์บูรณะฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
No results found.

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-18 of 18 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

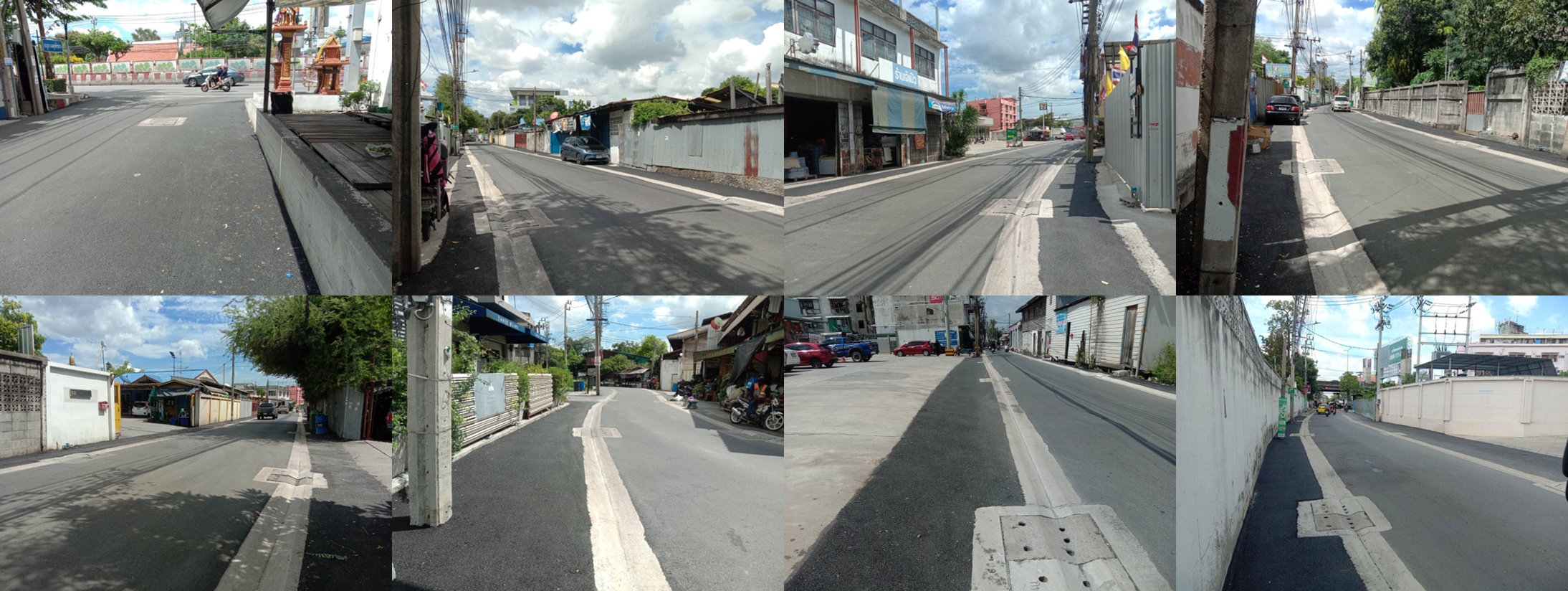

992024-10-01 00:00:00.000000035.000.00ปรับปรุงซอยสุขสวัสดิ์ 30 จากปากซอยถึงทางด่วนเฉลิมมหานคร แล้วเสร็จ
992024-08-30 00:00:00.000000010.000.00ส่งมอบงานเมื่อวันที่ 22 สิงหาคม 2567 อยู่ระหว่างดำเนินการตรวจรับการจ้าง

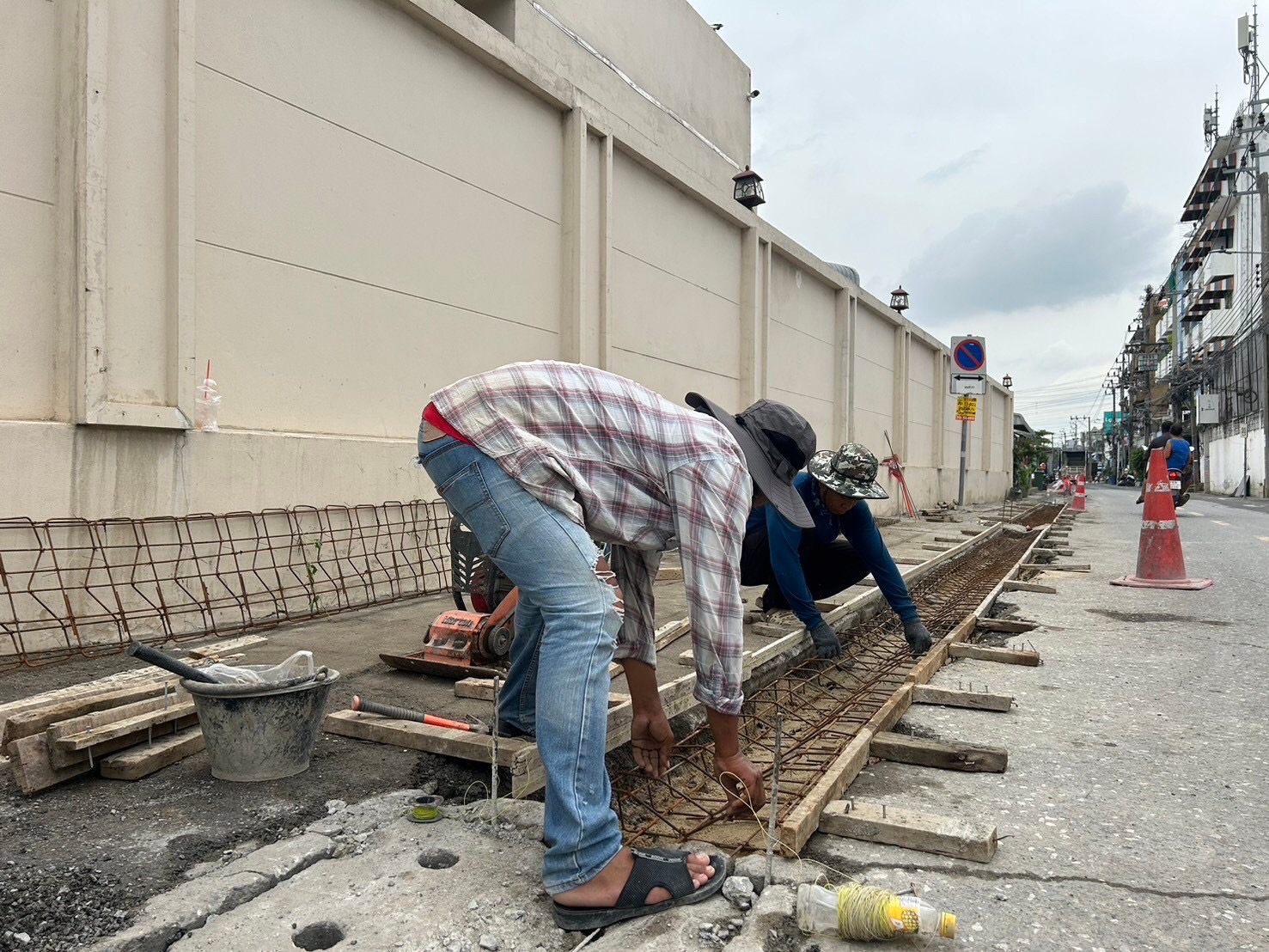

992024-07-26 00:00:00.000000010.000.00รื้อรางวี ค.ส.ล. เดิม พร้อมขนทิ้ง ยาวประมาณ 1,060 ม. รื้อไหล่ทาง ค.ส.ล. เดิมที่ชำรุด พร้อมขนทิ้ง เนื้อที่ประมาณ 500 ตร.ม. เสริมปากบ่อพักท่อระบายน้ำ ตามแบบเลขที่ มนก.-01 จำนวน 105 แห่ง สร้างรางวี ค.ส.ล. หนา 0.20 ม. ตามแบบ มนก.-01 ยาวประมาณ 900 ม.
992024-06-28 00:00:00.000000010.000.00อยู่ระหว่างรื้อรางวี ค.ส.ล. เดิม พร้อมขนทิ้ง ยาว 500 ม. เสริมปากบ่อพักท่อระบายน้ำ จำนวน 75 แห่ง เปลี่ยนฝาบ่อพักท่อระบายน้ำเฉพาะที่ชำรุด จำนวน 30 แห่ง 60 ฝา สร้างรางวี ค.ส.ล. หนา 0.20 ม. ยาว 400 ม.
992024-03-29 00:00:00.00000000.000.000
992024-02-28 00:00:00.000000010.000.00รายงานผลการพิจารณาและขออนุมัติสั่งจ้าง วันที่ 16 กุมภาพันธ์ 2567 และจัดส่งเอกสารขออนุมัติเงินประจำงวด
992024-01-30 00:00:00.00000005.000.00ประกาศประกวดราคาด้วยวิธีประกวดราคาอิเล็กทรอนิกส์ (e-bidding) วันที่ 8 มกราคม 2567 ยื่นเอกสารตั้งแต่วันที่ 9-22 มกราคม 2567 เสนอราคาวันที่ 23 มกราคม 2567 พิจารณาผลวันที่ 24 มกราคม 2567 ไม่มีผู้เสนอราคา ยกเลิกประกาศ วันที่ 29 มกราคม 2567
992023-12-27 00:00:00.00000005.000.00จัดทำและเห็นชอบรายงานขอจ้างและการจัดทำประกาศพร้อมเอกสารประกวดราคา (e-bidding) ประกาศร่างพิจารณ์วันที่ 28 ธันวาคม 2566 เริ่มพิจารณ์วันที่ 2-4 มกราคม 2567
992023-11-29 00:00:00.00000005.000.00อยู่ระหว่างจัดทำราคาในระบบ egp
992023-10-30 00:00:00.000000010.000.00ออกแบบ สำรวจ ประมาณราคา
15262024-10-01 00:00:00.00000001.050.00ปรับปรุงซอยสุขสวัสดิ์ 30 จากปากซอยถึงทางด่วนเฉลิมมหานคร แล้วเสร็จ
15262024-08-30 00:00:00.00000000.000.00ส่งมอบงานเมื่อวันที่ 22 สิงหาคม 2567 อยู่ระหว่างดำเนินการตรวจรับการจ้าง
15262024-07-26 00:00:00.00000000.000.00รื้อรางวี ค.ส.ล. เดิม พร้อมขนทิ้ง ยาวประมาณ 1,060 ม. รื้อไหล่ทาง ค.ส.ล. เดิมที่ชำรุด พร้อมขนทิ้ง เนื้อที่ประมาณ 500 ตร.ม. เสริมปากบ่อพักท่อระบายน้ำ ตามแบบเลขที่ มนก.-01 จำนวน 105 แห่ง สร้างรางวี ค.ส.ล. หนา 0.20 ม. ตามแบบ มนก.-01 ยาวประมาณ 900 ม.
15262024-06-28 00:00:00.00000000.000.00อยู่ระหว่างรื้อรางวี ค.ส.ล. เดิม พร้อมขนทิ้ง ยาว 500 ม. เสริมปากบ่อพักท่อระบายน้ำ จำนวน 75 แห่ง เปลี่ยนฝาบ่อพักท่อระบายน้ำเฉพาะที่ชำรุด จำนวน 30 แห่ง 60 ฝา สร้างรางวี ค.ส.ล. หนา 0.20 ม. ยาว 400 ม.
15262024-05-24 00:00:00.00000000.000.00อยู่ระหว่างดำเนินการตามสัญญา ผู้รับจ้างจัดเตรียมวัสดุ เครื่องมือ อุปกรณ์ แรงงาน เพื่อเข้าดำเนินการ
15262024-04-25 00:00:00.00000000.000.000
15262024-03-29 00:00:00.00000000.000.000
15262024-02-28 00:00:00.00000000.000.000

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-10 of 10 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1สำรวจการออกแบบประมาณราคา10.002023-10-01 00:00:00.00000002023-10-31 00:00:00.0000000
2จัดทำและเห็นชอบร่างของเขตของงาน5.002023-11-01 00:00:00.00000002023-11-30 00:00:00.0000000
3จัดทำและเห็นชอบรายงานขอจ้างและการจัดทำประกาศพร้อมเอกสารประกวดราคา (e-bidding)5.002023-11-01 00:00:00.00000002023-11-30 00:00:00.0000000
4หาตัวผู้รับจ้าง5.002023-11-01 00:00:00.00000002023-11-30 00:00:00.0000000
5จัดทำรายงานผลการพิจารณาและขออนุมัติจ้าง5.002023-12-01 00:00:00.00000002023-12-31 00:00:00.0000000
6ขอเงินงวด5.002023-12-01 00:00:00.00000002023-12-31 00:00:00.0000000
7ตรวจร่างสัญญา ลงนามสัญญา5.002024-01-01 00:00:00.00000002024-01-31 00:00:00.0000000
8ดำเนินการปรับปรุง40.002024-02-01 00:00:00.00000002024-06-30 00:00:00.0000000
9ส่งมอบงานและตรวจรับงาน10.002024-07-01 00:00:00.00000002024-07-31 00:00:00.0000000
10เบิกจ่ายเงินงบประมาณ10.002024-08-01 00:00:00.00000002024-08-31 00:00:00.0000000

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-10 of 10 items.
ลำดับวันที่รายงานผลการดำเนินงาน
100.00
200.00
300.00
400.00
500.00
600.00
700.00
800.00
900.00
1000.00
