ข้อมูลโครงการ :: (3) ปรับปรุงซอยรามคำแหง 21 จากถนนศรีวราถึงคลองแสนแสบ

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
(3) ปรับปรุงซอยรามคำแหง 21 จากถนนศรีวราถึงคลองแสนแสบ8,000,000.0090.00สำนักงานเขตวังทองหลางฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
No results found.

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-8 of 8 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
15262025-01-07 00:00:00.00000000.150.00ดำเนินการปรับปรุงซอยรามคำแหง 21 แยก 8 ระยะทาง 150 เมตร แล้วเสร็จ

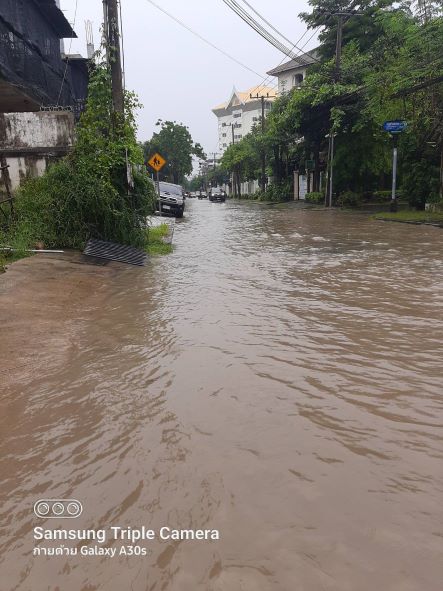

15262024-08-30 00:00:00.00000000.000.00ผู้รับจ้างดำเนินการตาม

15262024-07-31 00:00:00.00000000.000.00ลงนามสัญญาแล้ว วันที่ 31 กค. 67
15262024-06-28 00:00:00.00000000.000.00รอสภาอนุมัติขยายโครงการ เพื่อลงนามสัญญาต่อไป
15262024-05-28 00:00:00.00000000.000.00รอสภาอนุมัติขยายโครงการ เมื่อได้รับอนุมัติให้ขยายโครงการแล้ว ค่อยลงนามสัญญาได้
15262024-04-22 00:00:00.00000000.000.00อยุ่ระหว่างตรวจสอบหนังสือค้ำประกันสัญญาของบริษัทฯ คาดว่าจะลงนามสัญญาวันที่ 25 เมย.67
15262024-03-25 00:00:00.00000000.000.00แจ้งผู้รับจ้างวางค้ำประกันสัญญา
15262024-03-11 00:00:00.00000000.000.00อยู่ระหว่างขออนุมัติเงินประจำงวด

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-3 of 3 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1เตรียมการและขออนุมัติดำเนินโครงการ10.002023-10-01 00:00:00.00000002023-10-31 00:00:00.0000000
2อยู่ระหว่างดำเนินโครงการ80.002023-11-01 00:00:00.00000002024-08-31 00:00:00.0000000
3สรุปผลการดำเนินโครงการ10.002024-09-01 00:00:00.00000002024-09-30 00:00:00.0000000

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-3 of 3 items.
ลำดับวันที่รายงานผลการดำเนินงาน
100.00
200.00
300.00
