ข้อมูลโครงการ :: พัฒนาฐานข้อมูลออนไลน์ชุมชน เช่น ข้อมูลกลุ่มเปราะบาง ข้อมูลอุปกรณ์ป้องกันและบรรเทาสาธารณภัย (ชุมชน)

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-พัฒนาฐานข้อมูลออนไลน์ชุมชน เช่น ข้อมูลกลุ่มเปราะบาง ข้อมูลอุปกรณ์ป้องกันและบรรเทาสาธารณภัย (ชุมชน)0.00100.00สำนักงานเขตพญาไทฝ่ายพัฒนาชุมชนและสวัสดิการสังคม

KRs/KPI ที่เกี่ยวข้อง

สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
No results found.

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-10 of 10 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
182024-09-23 00:00:00.00000000.000.00รายงานผลการดำเนินงานให้ผู้บริหารทราบเรียบร้อยแล้ว
182024-08-30 00:00:00.00000000.000.00ดำเนินการนำเข้าฐานข้อมูลจำนวน 22 ชุมชนและรายงานให้ผู้บริหารทราบ
182024-07-30 00:00:00.00000000.000.00ดำเนินการสำรวจและนำเข้าข้อมูลครัวเรือนครบเรียบร้อยแล้วจำนวน 8 ชุมชน จากจำนวน 22 ชุมชน
182024-06-28 00:00:00.00000000.000.00ดำเนินการสำรวจและนำเข้าข้อมูลครัวเรือนครบเรียบร้อยแล้วจำนวน 4 ชุมชน จากจำนวน 22 ชุมชน
182024-05-29 00:00:00.00000000.000.00อยู่ระหว่างดำเนินการสำรวจและนำเข้าข้อมูลครัวเรือนจำนวน 22 ชุมชน

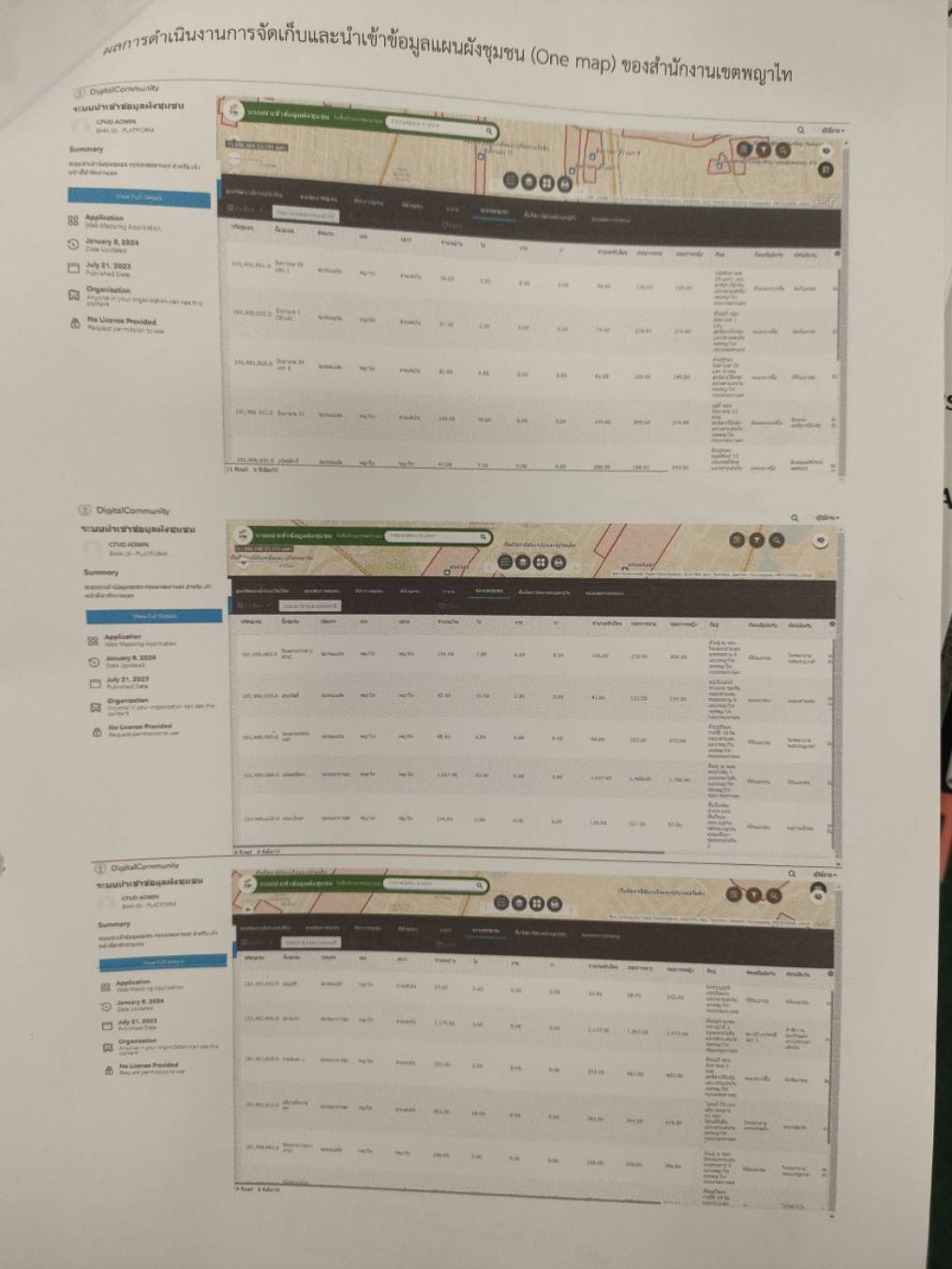

182024-04-09 00:00:00.00000000.000.00ดำเนินการสำรวจและนำเข้าข้อมูลในระบบนำเข้าข้อมูลแผนผังชุมชน (One Map) ดังนี้ 1. ขอบเขตชุมชน ดำเนินการครบ 22 ชุมชน 2. ที่ตั้งชุมชน ดำเนินการครบ 22 ชุมชน 3. ที่ทำการชุมชน ดำเนินการครบ 22 ชุมชน 4. จุดเข้าออกชุมชน ดำเนินการครบ 22 ชุมชน 5. จุดติดตั้งประปาหัวแดง ดำเนินการแล้ว 18 ชุมชน 6. ศูนย์พัฒนาเด็กก่อนวัยเรียนดำเนินการครบ 3 แห่ง 7. ศูนย์สุขภาพชุมชน ดำเนินการนำเข้าข้อมูล 1 ชุมชน
182024-03-22 00:00:00.00000000.000.00ดำเนินการลงข้อมูลพื้นฐานเรียบร้อยแล้วได้แก่ ขอบเขตที่ตั้ง ประปาหัวแดง ที่ทำการชุมชน และข้อมูลกลุ่มเปราะบางโดย ดำเนินการปรับปรุงข้อมูลให้เป็นปัจจุบันตลอดเวลา
182024-02-28 00:00:00.00000000.000.00อยู่ระหว่างบันทึกข้อมูลกลุ่มเปราะบางที่อยู่ในพื้นที่เขต
182024-01-31 00:00:00.00000002.000.00ดำเนินการลงข้อมูลกลุ่มเปราะบางแล้วจำนวน 22 ชุมชน
182023-12-26 00:00:00.000000020.000.00ดำเนินการลงข้อมูลพื้นฐานแล้วได้แก่ ขอบเขตที่ตั้ง ประปาหัวแดง ที่ทำการชุมชน

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-9 of 9 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1จัดทำแผนปฏิบัติการ20.002023-10-01 00:00:00.00000002023-10-31 00:00:00.0000000
2จัดประชุมร่วมกับคณะกรรมการชุมชน และอาสาสมัครพัฒนาชุมชน10.002023-10-01 00:00:00.00000002024-09-30 00:00:00.0000000
3ดำเนินการสำรวจและนำเข้าข้อมูลในระบบแผนผังชุมชน (One Map) ระยะที่ 1 ร้อยละ 40 10.002023-10-01 00:00:00.00000002024-09-30 00:00:00.0000000
4ดำเนินการสำรวจและนำเข้าข้อมูลในระบบแผนผังชุมชน (One Map) ระยะที่ 1 ร้อยละ 50 10.002023-10-01 00:00:00.00000002024-09-30 00:00:00.0000000
5ดำเนินการสำรวจและนำเข้าข้อมูลในระบบแผนผังชุมชน (One Map) ระยะที่ 2 ร้อยละ60 10.002023-10-01 00:00:00.00000002024-09-30 00:00:00.0000000
6ดำเนินการสำรวจและนำเข้าข้อมูลในระบบแผนผังชุมชน (One Map) ระยะที่ 2 ร้อยละ 70 10.002023-10-01 00:00:00.00000002024-09-30 00:00:00.0000000
7ดำเนินการสำรวจและนำเข้าข้อมูลในระบบแผนผังชุมชน (One Map) ระยะที่ 2 ร้อยละ 80 10.002023-10-01 00:00:00.00000002024-09-30 00:00:00.0000000
8ดำเนินการสำรวจและนำเข้าข้อมูลในระบบแผนผังชุมชน (One Map) ระยะที่ 3 ร้อยละ 100 10.002023-10-01 00:00:00.00000002024-09-30 00:00:00.0000000
9จัดทำรายงานผลการดำเนินงานพร้อมปัญหา อุปสรรค10.002023-10-01 00:00:00.00000002024-09-30 00:00:00.0000000

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-9 of 9 items.
ลำดับวันที่รายงานผลการดำเนินงาน
100.00
200.00
300.00
400.00
500.00
600.00
700.00
800.00
900.00
