ข้อมูลโครงการ :: โครงการปรับปรุงซอยประชาร่วมใจ 51

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
โครงการปรับปรุงซอยประชาร่วมใจ 51 15,807,000.00100.00สำนักงานเขตคลองสามวาฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
No results found.

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-12 of 12 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
5962024-02-27 00:00:00.000000010.000.00ลงนามสัญญา วันที่ 19 มกราคม 2567 ผู้รับจ้างพร้อมด้วยผู้ควบคุมงานลงพื้นที่ตรวจสอบปัญหาและอุปสรรค
5962024-01-29 00:00:00.000000010.000.00 ขออนุมัติเงินงวดและลงนามสัญญา วันที่ 19 มกราคม 67
5962023-12-26 00:00:00.000000010.000.00อยู่ระหว่างขออนุมัติเงินงวด คาดลงนามสัญญาจ้างภายในเดือนมกราคม 2567
5962023-11-27 00:00:00.000000010.000.00อยู่ระหว่างการดำเนินการจัดซื้อจัดจ้าง รายงานผลการพิจารณาประกาศผู้ชนะการเสนอราคา
5962023-10-27 00:00:00.000000010.000.00ประกาศแผนการจัดซื้อจัดจ้างและประสานหน่วยงานที่เกี่ยวข้องแล้วเสร็จ

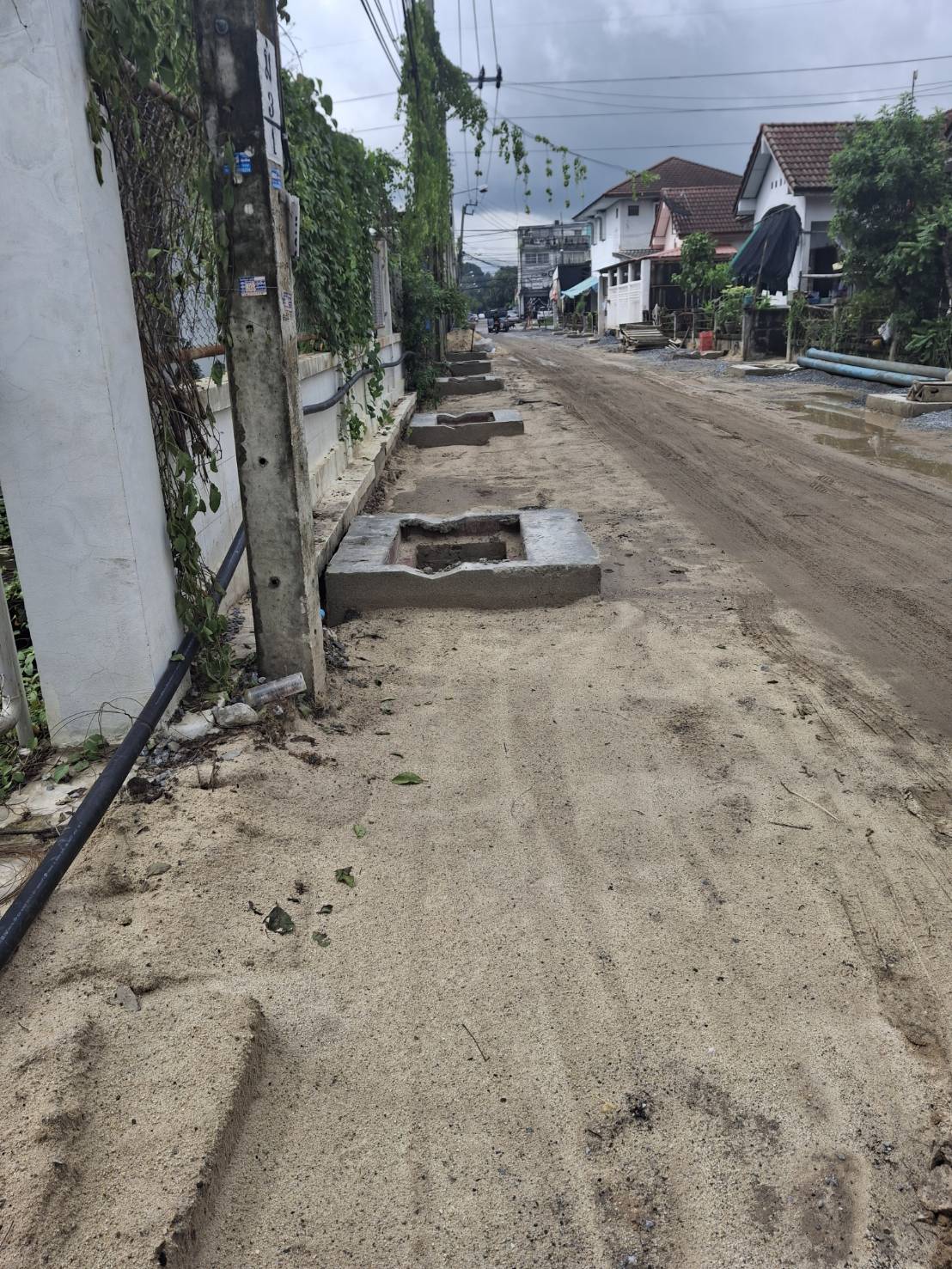

15262024-09-30 00:00:00.00000000.840.00ผู้รับจ้างดำเนินการซ่อมแซมซอยประชาร่วมใจ 51 แล้วเสร็จ
15262024-08-30 00:00:00.00000000.100.00ผู้รับจ้างดำเนินการเทผิวทางได้ประมาณ 0.10 กิโลเมตร

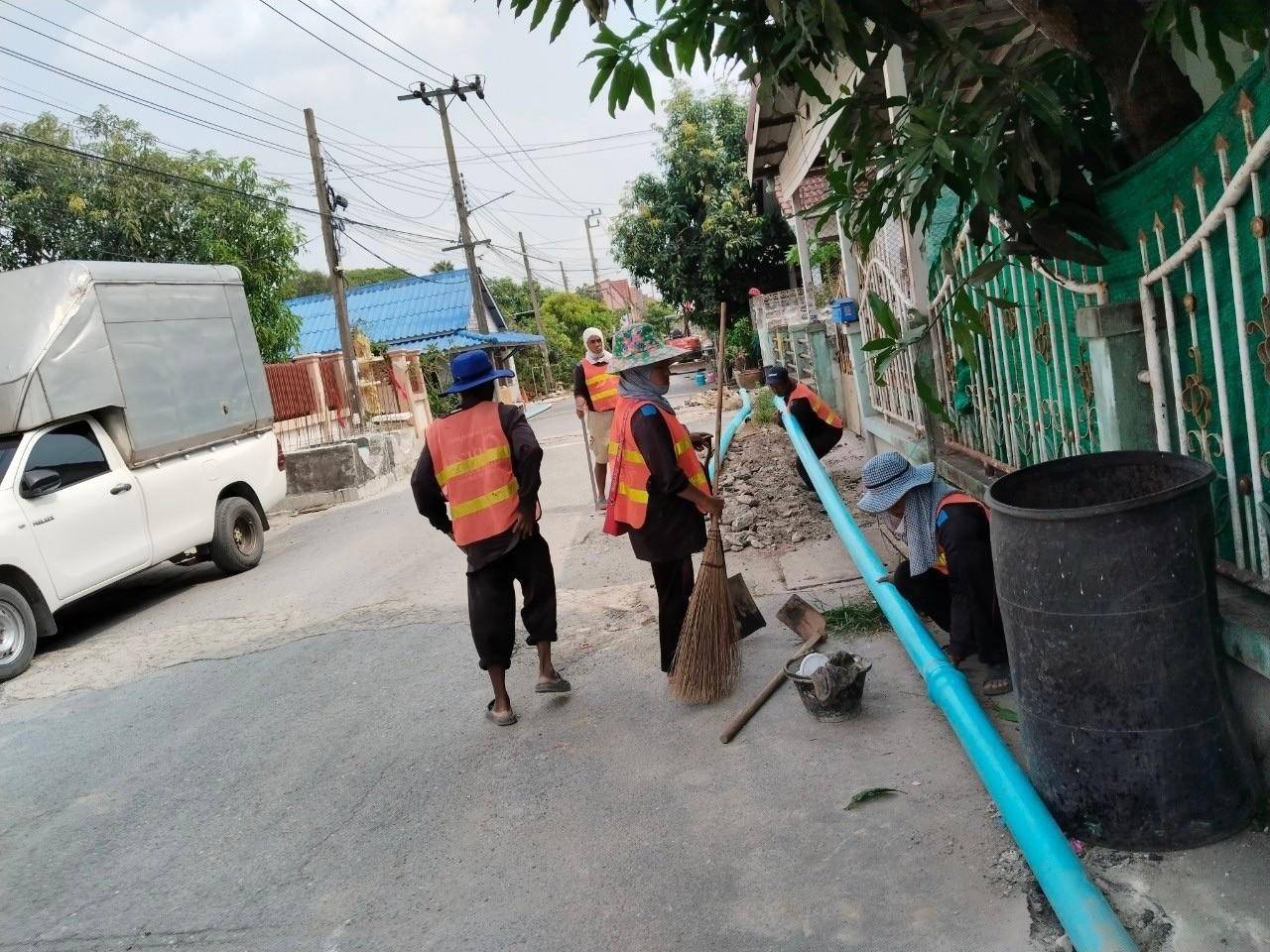

15262024-07-31 00:00:00.00000000.000.00ผู้รับจ้างดำเนินการสร้างท่อระบายน้ำแล้วเสร็จ สร้างบ่อพักท่อระบายน้ำ และบดอัดถมดินเพื่อเตรียมการเทพื้นทาง (เนื่องยังติดปัญหาอุปสรรคทางด้านสาธารณูปโภค (งานประปา) ทำให้งานมีความล่าช้า แต่ปัจจุบันทางการประปานครหลวงดำเนินการวางท่อประปาแล้วเสร็จ ทางผู้รับจ้างสามารถดำเนินการตามแผนงานได้จริง และอยู่ระหว่างการขยายอายุสัญญาให้กับผู้รับจ้าง)

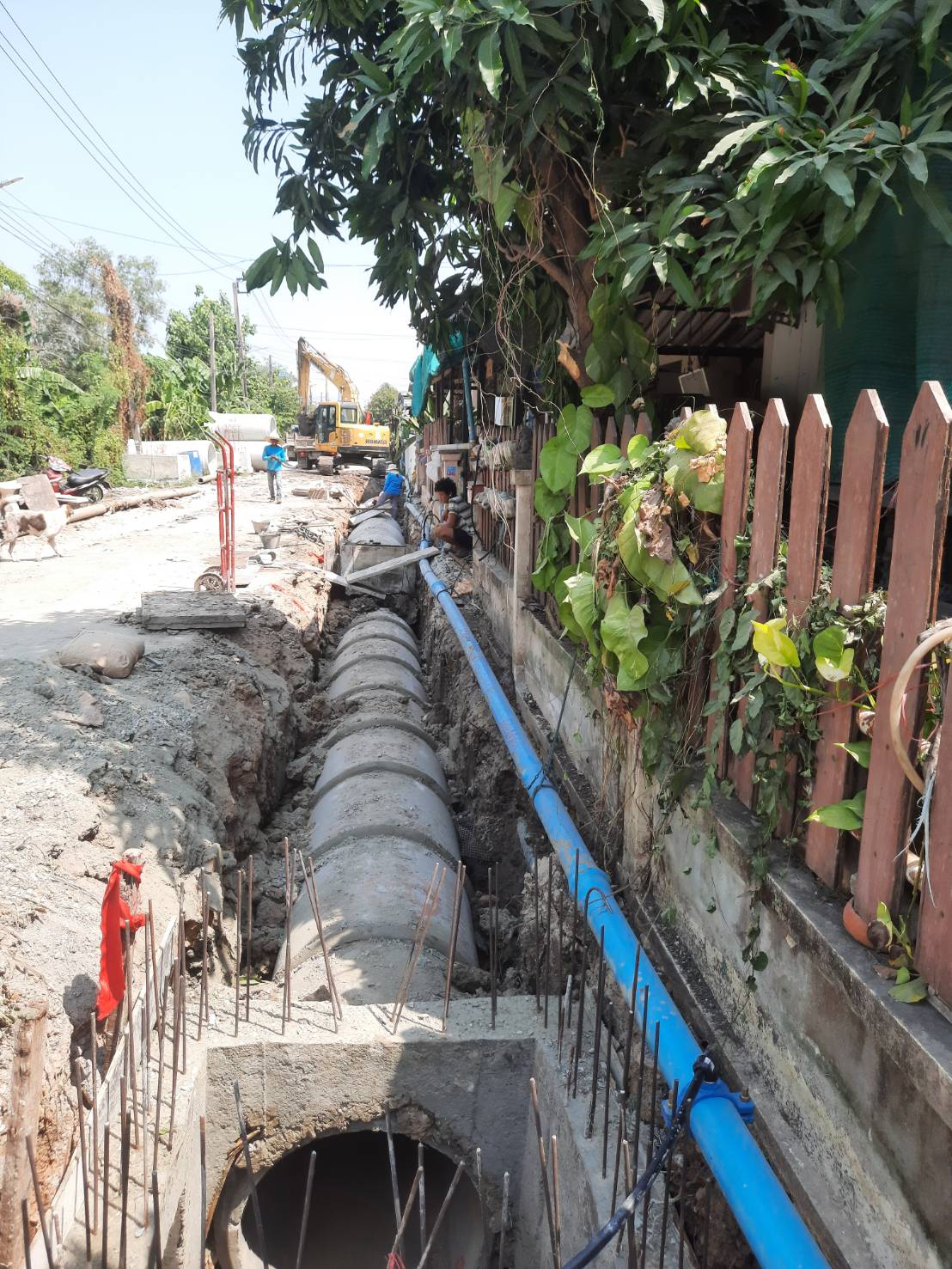

15262024-06-28 00:00:00.00000000.000.00ผู้รับจ้างวางท่อระบายน้ำหลัก แล้วเสร็จ
15262024-05-30 00:00:00.00000000.000.00ผู้รับจ้างดำเนินการสร้างท่อระบายน้ำระยะทางประมาณ 300 เมตร สร้างบ่อพัก บดอัดถมดิน (บริหารสัญญาเดือนที่ 4)
15262024-04-23 00:00:00.00000000.000.00ผู้รับจ้างดำเนินการก่อสร้างท่อระบายน้ำ บดอัดถามดิน (บริหารสัญญาเดือนที่ 3)

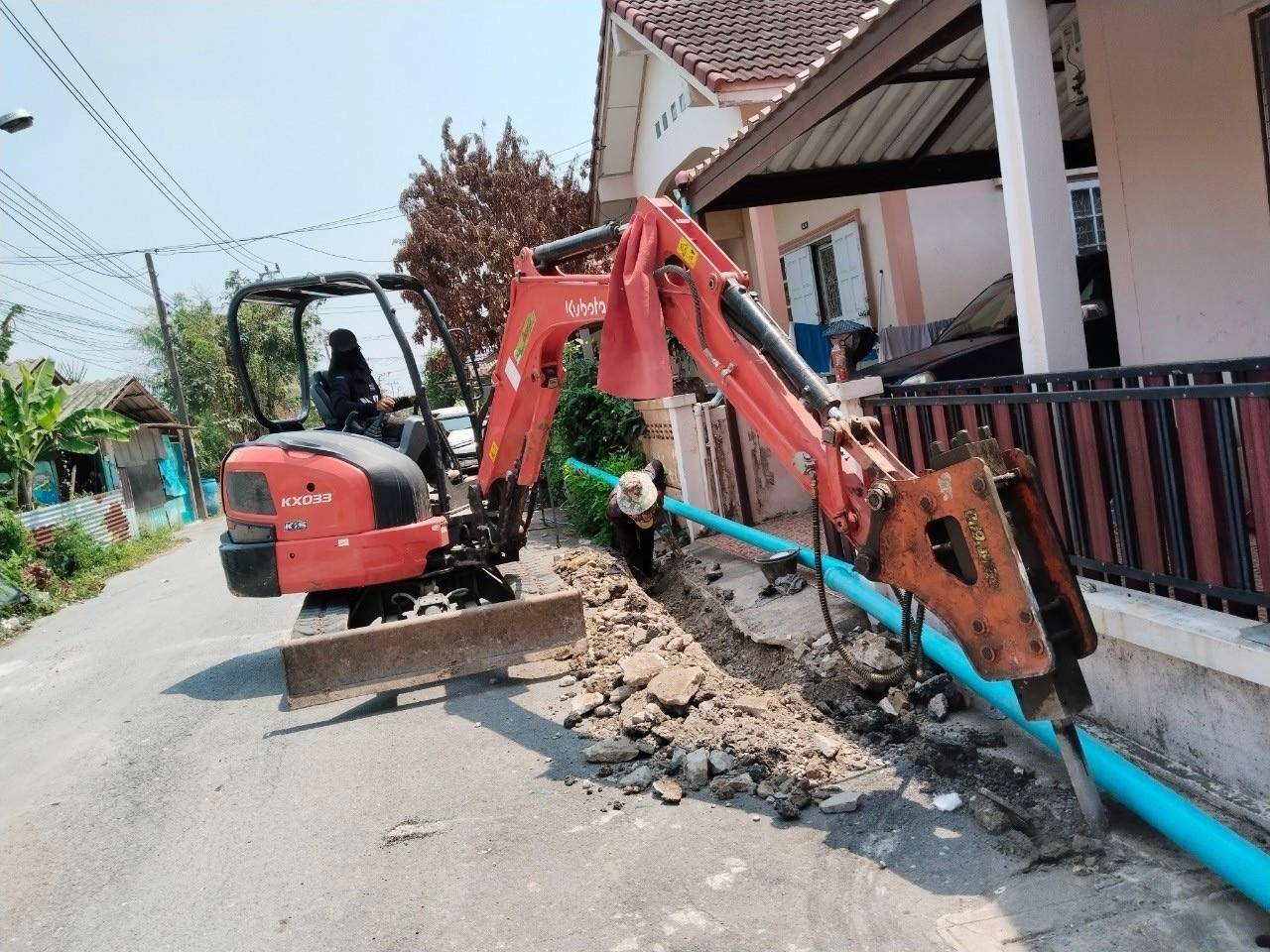

15262024-03-28 00:00:00.00000000.000.00การประปานครหลวง ดำเนินการ By pass ท่อประปาในพื้นที่ เพื่อการดำเนินการก่อสร้าง (บริหารสัญญา เดือนที่ 2)

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-9 of 9 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1ประกาศแผนการจัดซื้อจัดจ้างและประสานหน่วยงานที่เกี่ยวข้อง10.002023-10-01 00:00:00.00000002023-10-31 00:00:00.0000000
2ดำเนินการจัดซื้อจัดจ้าง 10.002023-11-01 00:00:00.00000002023-12-31 00:00:00.0000000
3ขออนุมัติเงินงวดและลงนามสัญญา10.002024-01-01 00:00:00.00000002024-01-31 00:00:00.0000000
4บริหารสัญญาเดือนที่ 110.002024-02-01 00:00:00.00000002024-02-29 00:00:00.0000000
5บริหารสัญญาเดือนที่ 210.002024-03-01 00:00:00.00000002024-03-31 00:00:00.0000000
6บริหารสัญญาเดือนที่ 310.002024-04-01 00:00:00.00000002024-04-30 00:00:00.0000000
7บริหารสัญญาเดือนที่ 415.002023-05-01 00:00:00.00000002023-05-31 00:00:00.0000000
8บริหารสัญญาเดือนที่ 515.002023-06-01 00:00:00.00000002023-06-30 00:00:00.0000000
9งานแล้วเสร็จ ส่งมอบงาน เบิกจ่ายเงินค่างาน และรายงานผลการดำเนินการถึงผู้บริหารหน่วยงาน10.002024-07-01 00:00:00.00000002024-07-31 00:00:00.0000000

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-9 of 9 items.
ลำดับวันที่รายงานผลการดำเนินงาน
100.00
200.00
300.00
400.00
500.00
600.00
700.00
800.00
900.00
