ข้อมูลโครงการ :: โครงการปรับปรุงซอยสุเหร่าคลองหนึ่ง 4

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
โครงการปรับปรุงซอยสุเหร่าคลองหนึ่ง 4 7,140,000.00100.00สำนักงานเขตคลองสามวาฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
No results found.

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-12 of 12 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
5962024-09-30 00:00:00.00000000.100.00ผู้รับจ้างดำเนินงานแล้วเสร็จ
5962024-02-27 00:00:00.000000010.000.00ลงนามสัญญาเมื่อวันที่ 19 มกราคม 2567 ผู้รับจ้างพร้อมผู้ควบคุมงานลงพื้นที่ตรวจสอบสภาพหน้างาน
5962023-12-26 00:00:00.000000010.000.00อยู่ระหว่างขออนุมัติเงินงวด คาดลงนามสัญญาจ้างภายในเดือนมกราคม 2567
5962023-11-27 00:00:00.000000010.000.00อยู่ระหว่างการดำเนินการจัดซื้อจัดจ้าง รายงานผลการพิจารณาประกาศผู้ชนะการเสนอราคา
5962023-10-27 00:00:00.000000010.000.00ประกาศแผนการจัดซื้อจัดจ้างและประสานหน่วยงานที่เกี่ยวข้องแล้วเสร็จ

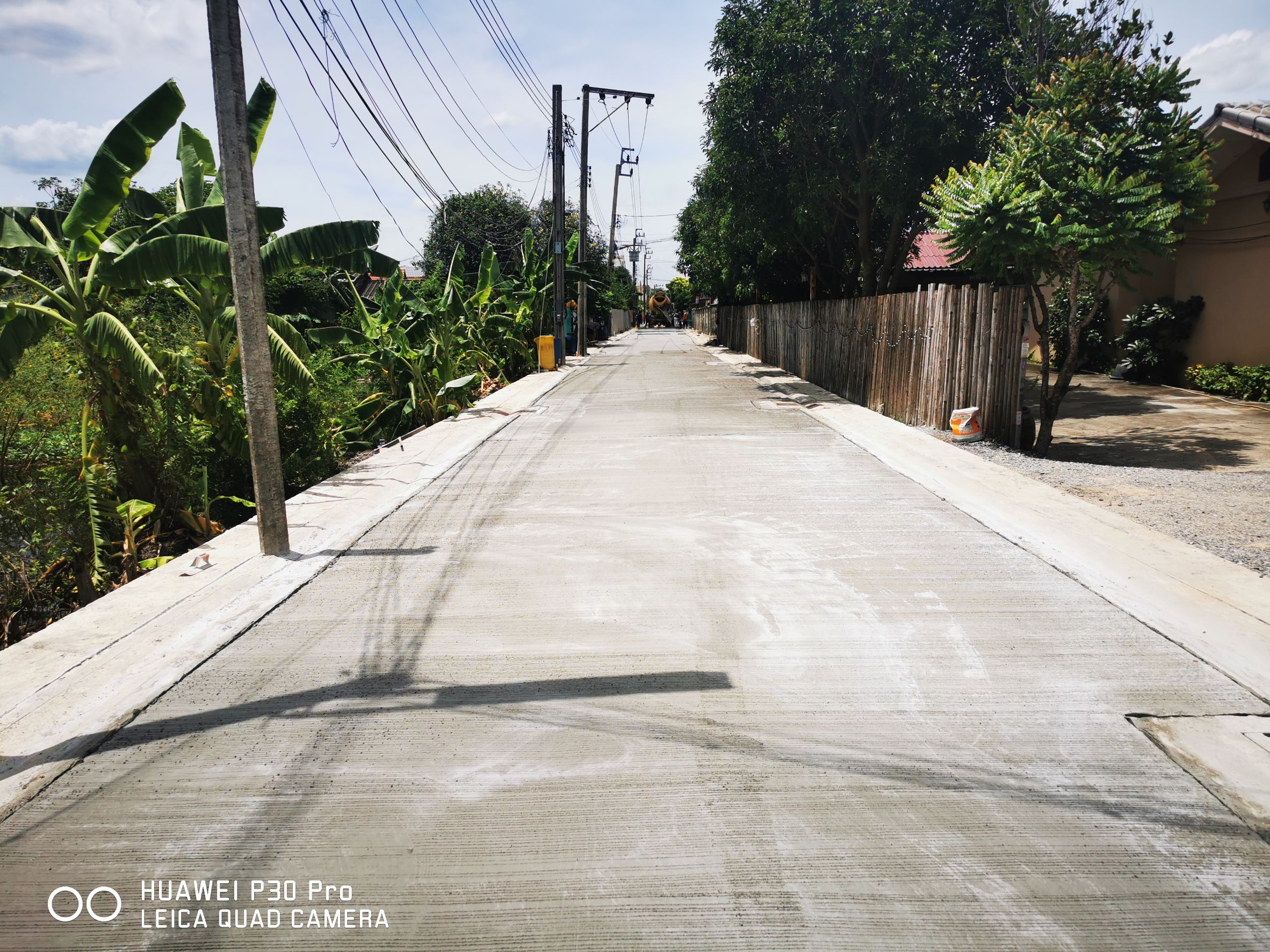

15262024-08-30 00:00:00.00000000.000.00ผู้รับจ้างดำเนินการแล้วเสร็จ และส่งมอบงานตามสัญญาแล้ว (มีการขยายสัญญาเนื่องจากปัญหาอุปสรรคแนวสาธารณูปโภค (แนวท่อประปา))

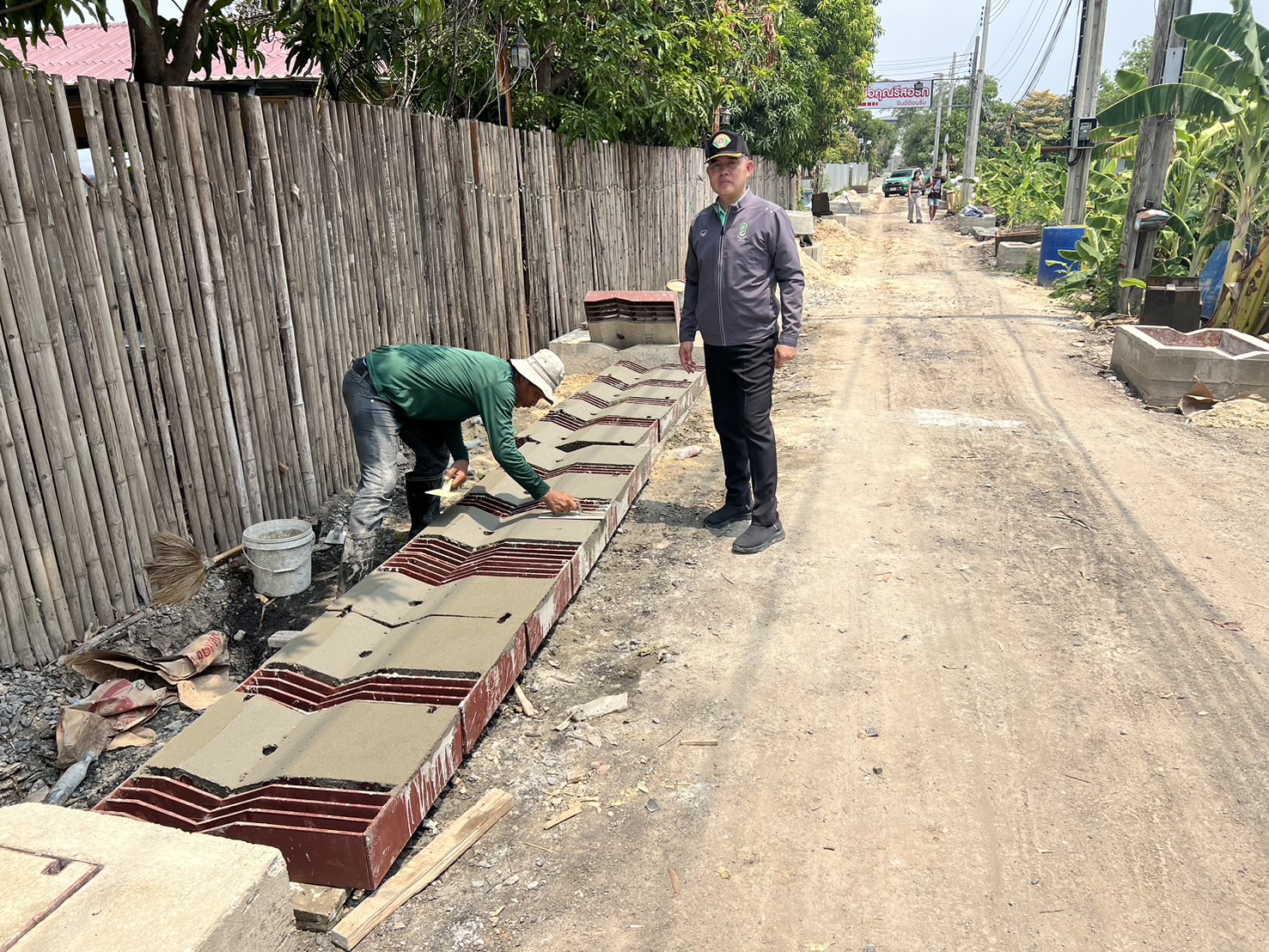

15262024-08-27 00:00:00.00000000.320.00ดำเนินการเทพื้นทางเรียบร้อยแล้ว 0.32 กิโลเมตร
15262024-07-31 00:00:00.00000000.110.00เทรางวี ระยะทางประมาณ 400 เมตร สร้างพื้นทางระยะประมาณ 110 เมตร

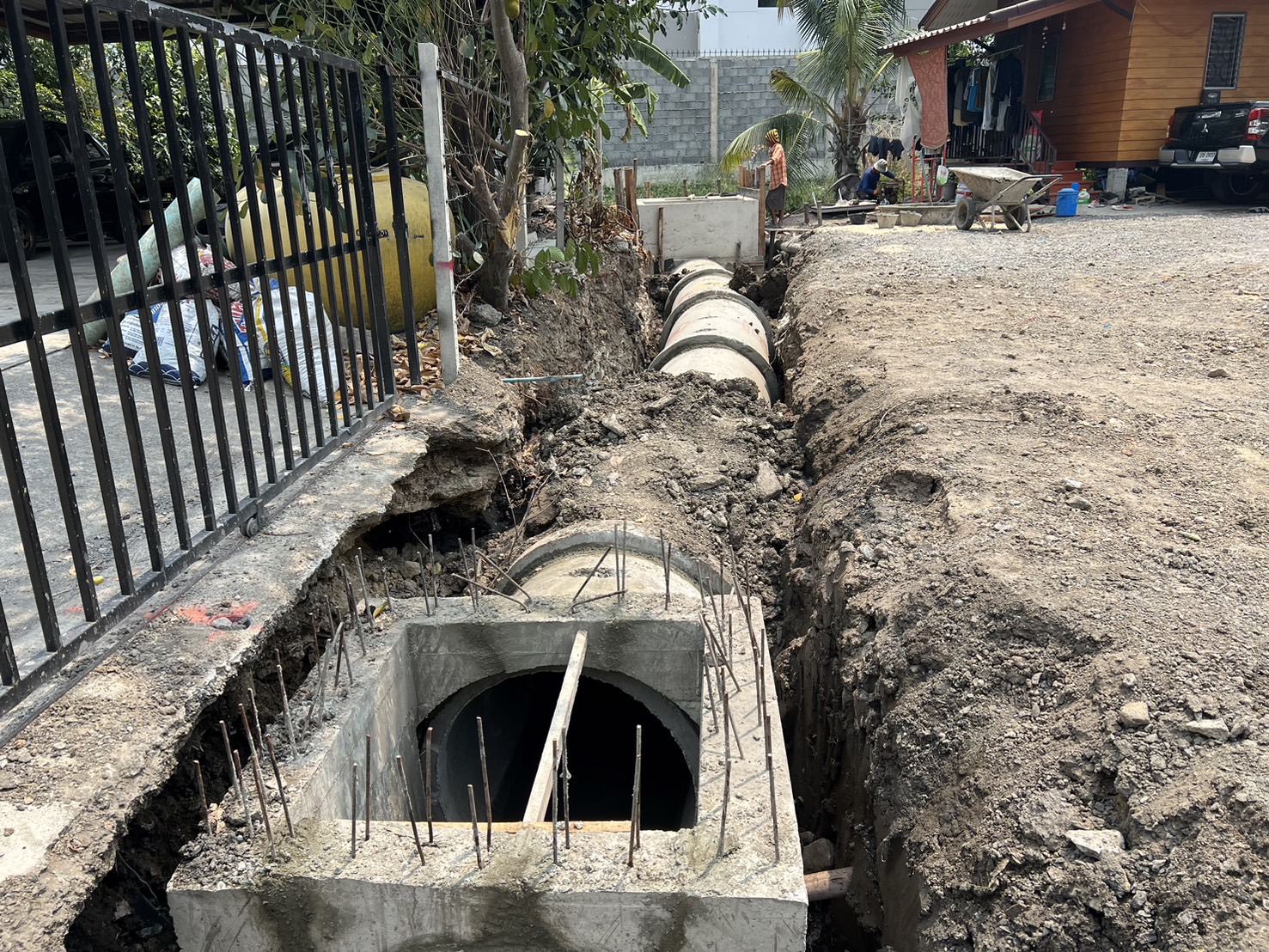

15262024-06-28 00:00:00.00000000.000.00ผู้รับจ้างวางท่อระบายน้ำแล้วเสร็จ พร้อมบ่อพักท่อระบายน้ำ และอยู่ระหว่างบดอัดพื้นทางเพื่อเทพื้น
15262024-05-30 00:00:00.00000000.000.00ผู้รับจ้างดำเนินงาน 1. สร้งท่อระบายน้ำ คสล. ยาว 190 เมตร 2. สร้างบ่อพักท่อระบายน้ำรางวี จำนวน 18 บ่อ 3. สร้างท่อลอด คสล. ยาว 72 เมตร 4. สร้างบ่อพักท่อลอด คสล. พร้อมขอบและฝารางวี จำนวน 18 บ่อ

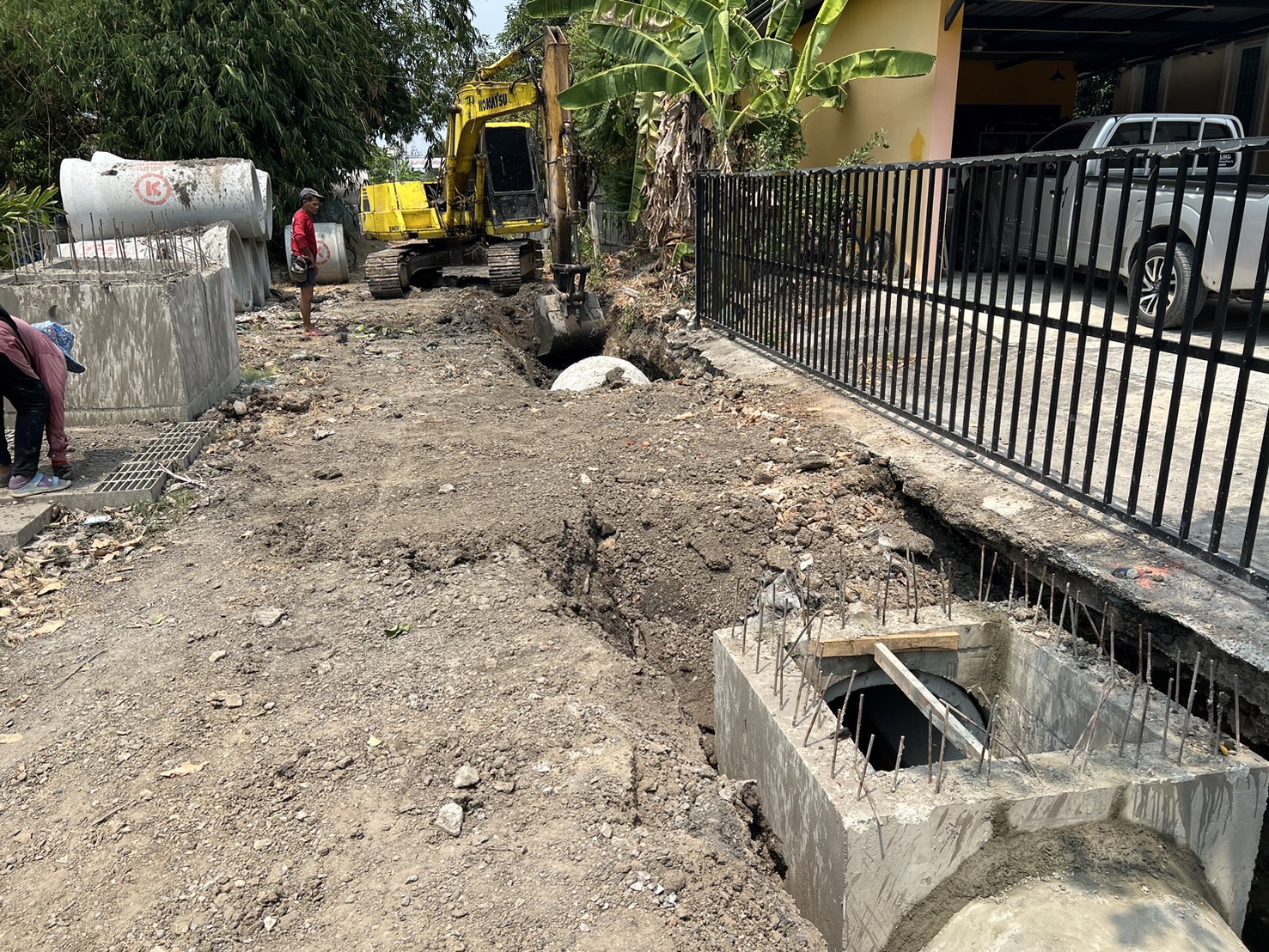

15262024-04-23 00:00:00.00000000.000.00ก่อสร้างบ่อพักท่อระบายน้ำและท่อระบายน้ำ ขนาด 0.80 ม. แล้วเสร็จ
15262024-03-28 00:00:00.00000000.000.00การประปานครหลวง ดำเนินการ By pass ท่อประปาในพื้นที่ เพื่อการดำเนินการก่อสร้าง (บริหารสัญญา เดือนที่ 2)

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-8 of 8 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1ประกาศแผนการจัดซื้อจัดจ้างและประสานหน่วยงานที่เกี่ยวข้อง10.002023-10-01 00:00:00.00000002023-10-31 00:00:00.0000000
2ดำเนินการจัดซื้อจัดจ้าง 10.002023-11-01 00:00:00.00000002023-12-31 00:00:00.0000000
3ขออนุมัติเงินงวดและลงนามสัญญา10.002024-01-01 00:00:00.00000002024-01-31 00:00:00.0000000
4บริหารสัญญาเดือนที่ 115.002024-02-01 00:00:00.00000002024-02-29 00:00:00.0000000
5บริหารสัญญาเดือนที่ 215.002024-03-01 00:00:00.00000002024-03-31 00:00:00.0000000
6บริหารสัญญาเดือนที่ 315.002024-04-01 00:00:00.00000002024-04-30 00:00:00.0000000
7บริหารสัญญาเดือนที่ 415.002023-05-01 00:00:00.00000002023-05-31 00:00:00.0000000
8งานแล้วเสร็จ ส่งมอบงาน เบิกจ่ายเงินค่างาน และรายงานผลการดำเนินการถึงผู้บริหารหน่วยงาน10.002023-06-01 00:00:00.00000002023-06-30 00:00:00.0000000

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-8 of 8 items.
ลำดับวันที่รายงานผลการดำเนินงาน
100.00
200.00
300.00
400.00
500.00
600.00
700.00
800.00
