ข้อมูลโครงการ :: ปรับปรุงกายภาพโรงเรียน (แห่ง)

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ปรับปรุงกายภาพโรงเรียน (แห่ง)3,049,380.00100.00สำนักงานเขตบางกอกใหญ่ฝ่ายการศึกษา

KRs/KPI ที่เกี่ยวข้อง

สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
No results found.

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-10 of 10 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

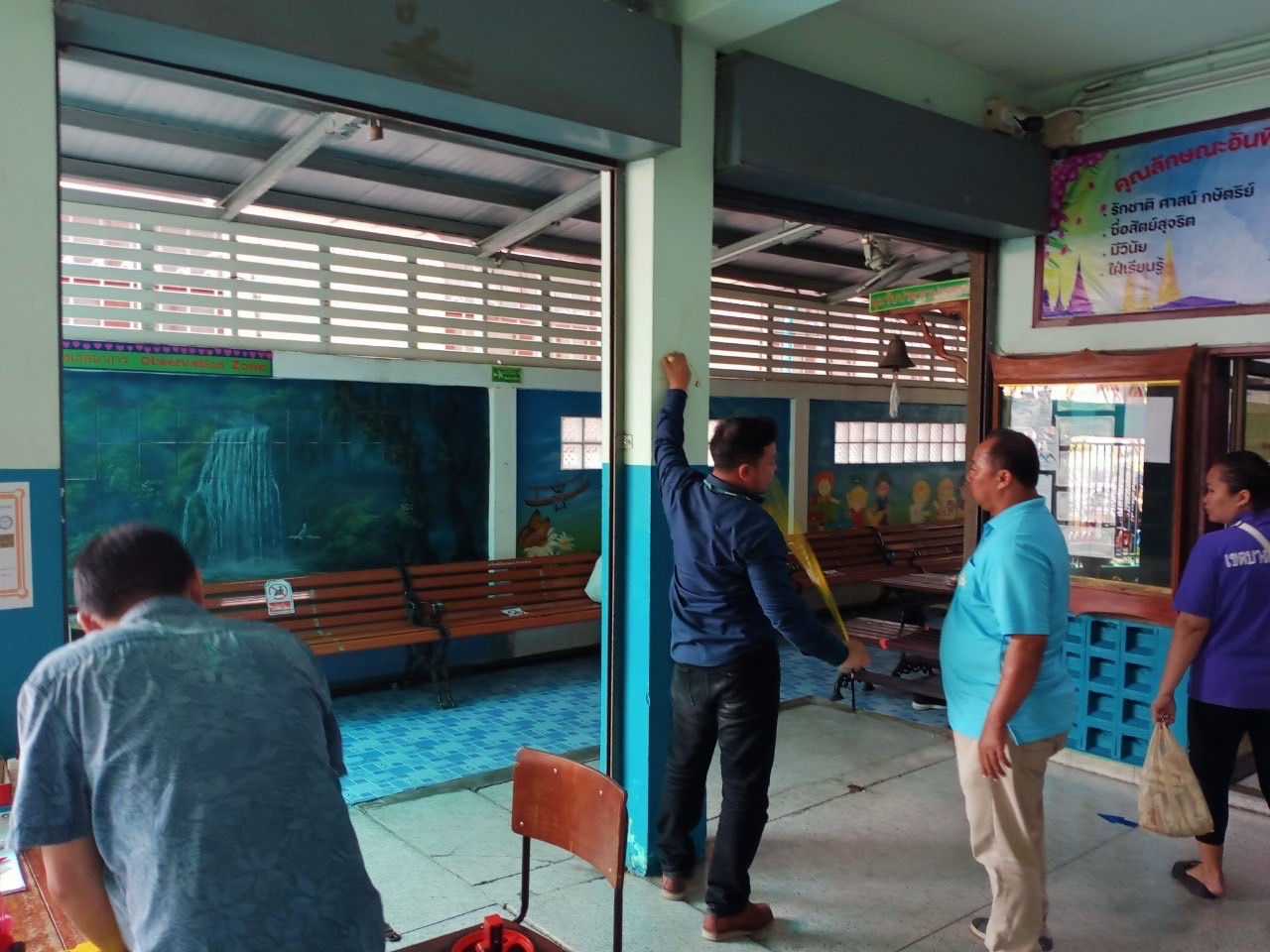

162024-08-09 00:00:00.00000001.000.00โรงเรียนวัดใหม่พิเรนทร์ ดำเนินการซ่อมแซมเรียบร้อยแล้ว ตรวจรับงานเมื่อวันที่ 5 สิงหาคม 2567 โดยดำเนินการทาสีภายในและภายนอกอาคาร 1 และ 2 ซ่อมแซมหลังคากันสาดบริเวณหน้าอาคาร 2 และทางเชื่อมระหว่างอาคาร 1 และอาคารอเนกประสงค์ ตามรายละเอียดการประมาณการราคาของฝ่ายโยธา จำนวนเงิน 494,775.- บาท

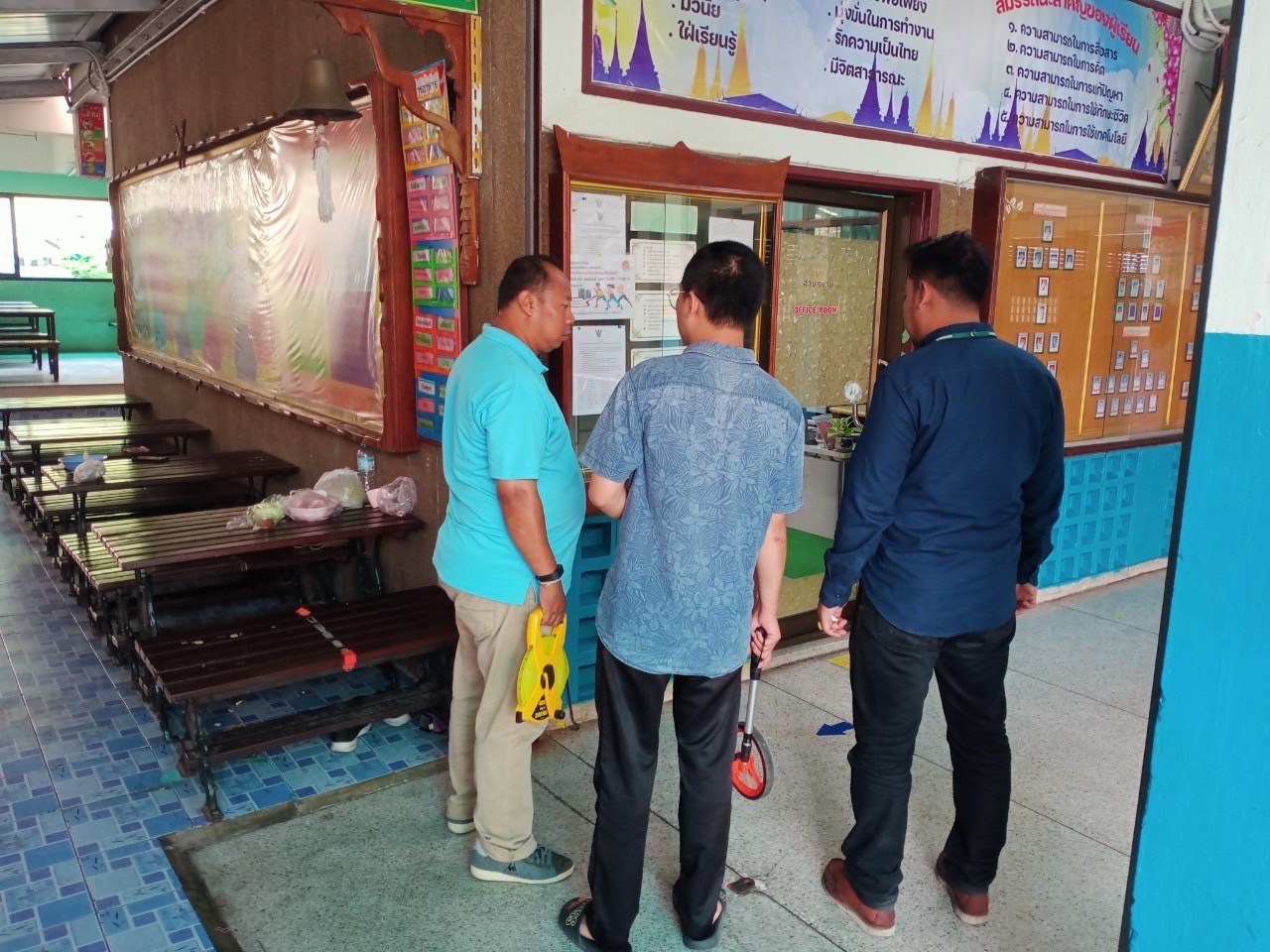

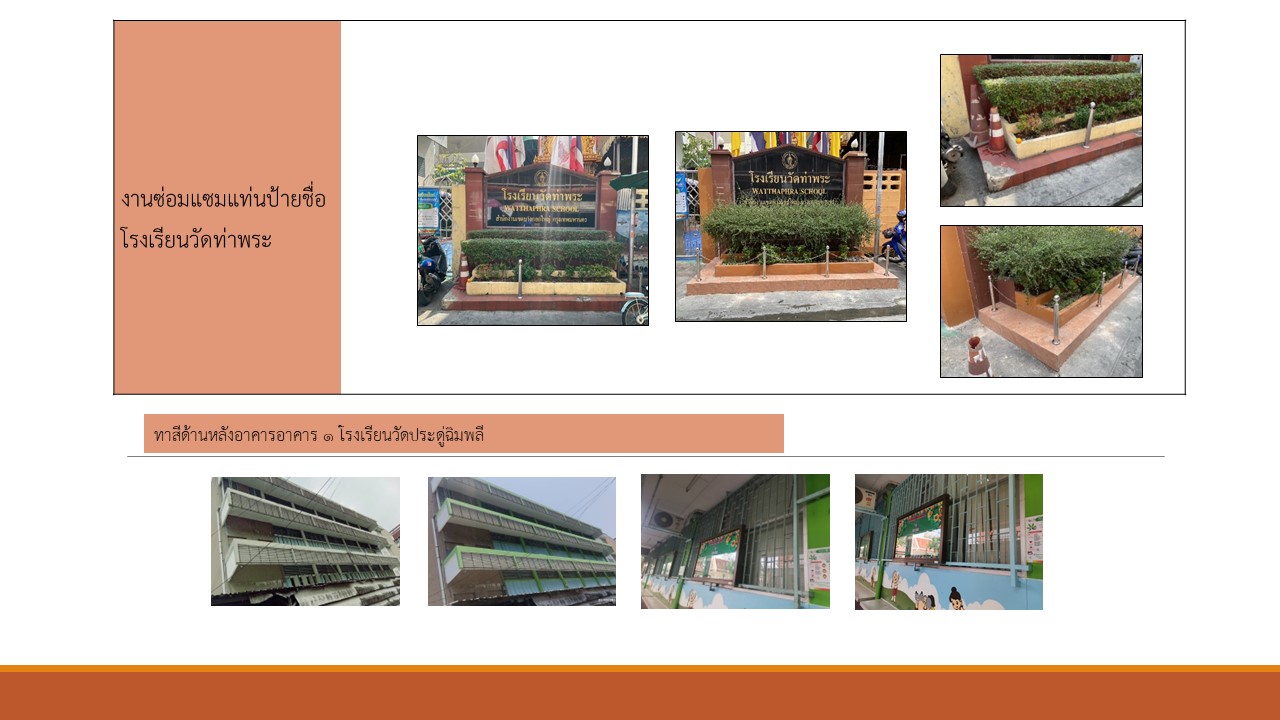

162024-07-23 00:00:00.00000002.000.00ฝ่ายโยธาสำรวจและประเมินราคาเรียบร้อยแล้ว ขออนุมัติแผนการดำเนินงาน โดยได้รับงบประมาณ ดังนี้ 1. โรงเรียนวัดดีดวด ดำเนินการสร้างเสาธงชาติสูง 9 ม. ตามแบบ สบญ 5/67 จำนวน 1 แห่ง ปรับปรุงพื้นสนามโรงเรียน-งานพื้น งบประมาณ 263,300 บาท 2. โรงเรียนวัดนาคกลาง ดำเนินการ ซ่อมแซมพื้นไม้ห้องเรียน ซ่อมแซมฉนวนกันความร้อนหลังคากันสาด ครั้งที่ 1 งบประมาณ 344,000 บาท จัดซื้อวัสดุ 47,200 บาท และครั้งที่ 2 ซ่อมแซมประตูกระจกบานเลื่อน ซ่อมแซมหลอดไฟ และกุญแจประตูบานเลื่อน งบประมาณ 69,296 บาท 3. โรงเรียนวัดราชสิทธาราม ดำเนินการซ่อมแซมอ่างล้างหน้า (อาคาร 1 และ 2) หน้าสนามเด็กเล่น ซ่อมแซมชักโคกห้องน้ำ (หน้าสนามเด็กเล่น) งบประมาณ 499,000 บาท 4. และโรงเรียนวัดใหม่พิเรนทร์ ดำเนินการทาสีภายในและภายนอกอาคาร 1 และ 2 ซ่อมแซมหลังคากันสาดบริเวณหน้าอาคาร 2 และทางเชื่อมระหว่างอาคาร 1 และอาคารอเนกประสงค์ ฝ่ายโยธาสำรวจและประเมินราคา พร้อมขออนุมัติแผนและโรงเรียนดำเนินงานปรับปรุงกายภาพโรงเรียนเรียบร้อยแล้ว โดยเพิ่มจากเป้าหมายอีก 2 โรงเรียน คือ 1. โรงเรียนวัดท่าพระ ซ่อมแซมหลังคากันสาด บริเวณหลังอาคาร 1 ตลอดแนว เป็นหลังคาโพลี และซ่อมแซมโครงเหล็กพร้อมทาสี จำนวนเงิน 499,600.- บาท 2. โรงเรียนวัดประดู่ฉิมพลี 1. ทาสีด้านหลังอาคาร ๑, ๓ ทาสีเหล็กดัดอาคาร ๑,๒,๓ ปูพื้นกระเบื้องใหม่ห้อง ป.๑ ซ่อมประตูเลื่อนเหล็กโรงอาหารอาคาร ๓ จำนวนเงิน 373,600.- บาท คงเหลือโรงเรียน 3. วัดใหม่พิเรนทร์ ดำเนินการขออนุมัติแผนซ่อมแซมเรียบร้อยแล้วอยู่ระหว่างช่างดำเนินการทาสีภายในและภายนอกอาคาร 1 และ 2 ซ่อมแซมหลังคากันสาดบริเวณหน้าอาคาร 2 และทางเชื่อมระหว่างอาคาร 1 และอาคารอเนกประสงค์ ตามรายละเอียดการประมาณการราคาของฝ่ายโยธา จำนวนเงิน 494,775.- บาท
162024-06-21 00:00:00.00000001.000.00ดำเนินการขออนุมัติแผนซ่อมแซมโรงเรียนวัดใหม่พิเรนทร์ ดำเนินการทาสีภายในและภายนอกอาคาร 1 และ 2 ซ่อมแซมหลังคากันสาดบริเวณหน้าอาคาร 2 และทางเชื่อมระหว่างอาคาร 1 และอาคารอเนกประสงค์ ตามรายละเอียดการประมาณการราคาของฝ่ายโยธา จำนวนเงิน 494,800.- บาท
162024-05-21 00:00:00.00000000.000.00ฝ่ายโยธาดำเนินการประมาณการราคาซ่อมแซมโรงเรียนวัดใหม่พิเรนทร์เรียบร้อยแล้ว อยู่ระหว่างขออนุมัติแผนการซ่อมแซมต่อไป
162024-04-22 00:00:00.00000001.000.00ดำเนินการขออนุมัติแผนการดำเนินงาน ผู้รับเหมาเข้าพื้นที่ซ่อมแซมปรับปรุงกายภาพโรงเรียนวัดดีดวด โรงเรียนวัดราชสิทธารามและโรงเรียนวัดนาคกลางเรียบร้อยแล้ว คงเหลือโรงเรียนวัดใหม่พิเรนทร์ที่กำลังจะดำเนินการปรับปรุงต่อไป

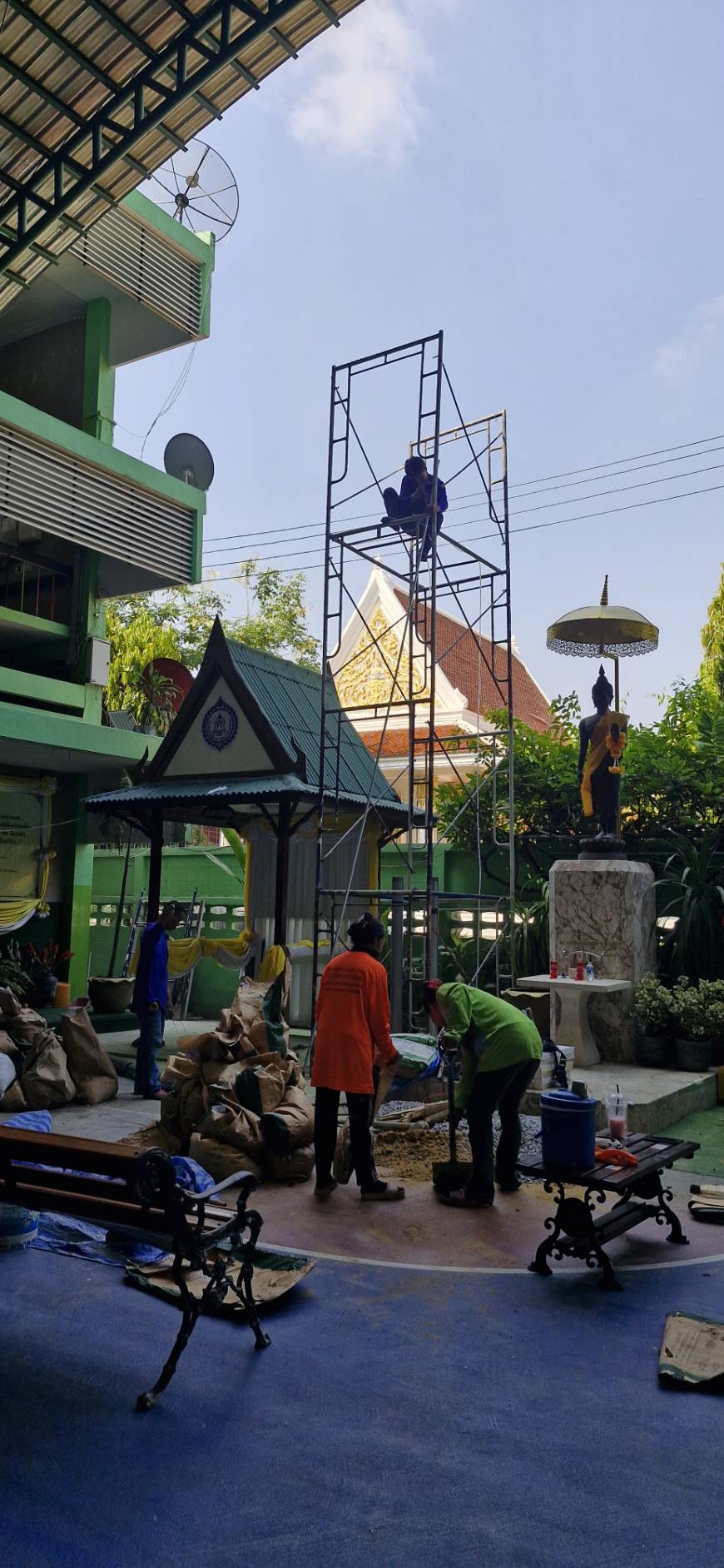

162024-03-18 00:00:00.00000001.000.00ดำเนินการขออนุมัติแผนการดำเนินงาน ผู้รับเหมาอยู่ระหว่างเข้าพื้นที่ดำเนินการปรับปรุงเสาธงและพื้นสนามโรงเรียนวัดดีดวด
162024-02-22 00:00:00.00000000.000.00ฝ่ายโยธาสำรวจและประเมินราคาเรียบร้อยแล้ว ขออนุมัติแผนการดำเนินงาน โดยได้รับงบประมาณ ดังนี้ 1. โรงเรียนวัดดีดวด ดำเนินการสร้างเสาธงชาติสูง 9 ม. ตามแบบ สบญ 5/67 จำนวน 1 แห่ง ปรับปรุงพื้นสนามโรงเรียน-งานพื้น งบประมาณ 263,300 บาท 2. โรงเรียนวัดนาคกลาง ดำเนินการ ซ่อมแซมพื้นไม้ห้องเรียน ซ่อมแซมฉนวนกันความร้อนหลังคากันสาด งบประมาณ 344,000 บาท 3. โรงเรียนวัดราชสิทธาราม ดำเนินการซ่อมแซมอ่างล้างหน้า (อาคาร 1 และ 2) หน้าสนามเด็กเล่น ซ่อมแซมชักโคกห้องน้ำ (หน้าสนามเด็กเล่น) งบประมาณ 499,000 บาท และโรงเรียนวัดใหม่พิเรนทร์ ดำเนินการทาสีภายในและภายนอกอาคาร 1 และ 2 ซ่อมแซมหลังคากันสาดบริเวณหน้าอาคาร 2 และทางเชื่อมระหว่างอาคาร 1 และอาคารอเนกประสงค์
162024-01-22 00:00:00.00000000.000.00อยู่ระหว่างรอฝ่ายโยธาเข้าสำรวจและประเมินราคา
162023-12-19 00:00:00.00000000.000.00อยู่ระหว่างรอฝ่ายโยธาเข้าสำรวจและประเมินราคา
162023-11-23 00:00:00.00000000.000.00อยู่ระหว่างรอฝ่ายโยธาเข้าสำรวจและประเมินราคา

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-4 of 4 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1จัดทำแผนปฏิบัติงานและแผนการใช้จ่ายเงินเพื่อขออนุมัติเงินประจำงวด5.002023-10-02 00:00:00.00000002023-10-30 00:00:00.0000000
2ดำเนินการขออนุมัติแผนแบะเจ้าหน้าที่เข้าพื้นที่ดำเนินการปรับปรุงกายภาพโรงเรียน50.002024-04-01 00:00:00.00000002024-04-29 00:00:00.0000000
3ดำเนินการขออนุมัติแผนแบะเจ้าหน้าที่เข้าพื้นที่ดำเนินการปรับปรุงกายภาพโรงเรียนวัดใหม่พิเรนทร์20.002024-05-01 00:00:00.00000002024-06-30 00:00:00.0000000
4ฝ่ายโยธาดำเนินการปรับปรุงกายภาพโรงเรียนเพิ่มเติมจากเป้าหมายอีก 2 โรงเรียน คือ โรงเรียนวัดประดู่ฉิมพลี และโรเรียนวัดท่าพระ สำหรับโรงเรียนวัดใหม่พิเรนทร์อยู่ระหว่างเจ้าหน้าที่เข้าพื้นที่ดำเนินการปรับปรุงกายภาพ25.002024-07-01 00:00:00.00000002024-07-31 00:00:00.0000000

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-4 of 4 items.
ลำดับวันที่รายงานผลการดำเนินงาน
100.00
200.00
300.00
400.00
