ข้อมูลโครงการ :: โครงการงานปรับปรุงทางเดินเชื่อมระหว่างอาคารอเนกประสงค์ โรงพยาบาลตากสินกับสถานีรถไฟฟ้าสายสีทอง (สถานีคลองสาน G3)

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
โครงการงานปรับปรุงทางเดินเชื่อมระหว่างอาคารอเนกประสงค์ โรงพยาบาลตากสินกับสถานีรถไฟฟ้าสายสีทอง (สถานีคลองสาน G3) 10,000,000.0030.00สำนักการแพทย์โรงพยาบาลตากสิน

KRs/KPI ที่เกี่ยวข้อง

สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
No results found.

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-9 of 9 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

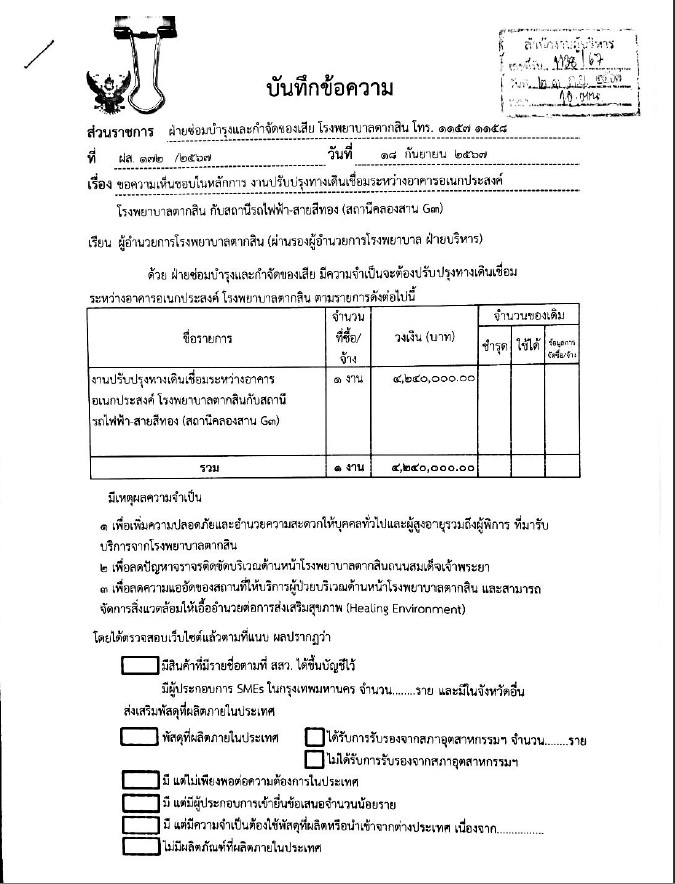

5182024-09-24 00:00:00.00000005.000.00ดำเนินการขอความเห็นชอบในหลักการ งานปรับปรุงทางเดินเชื่อมระหว่างอาคารอเนกประสงค์ โรงพยาบาลตากสินกับสถานีรถไฟฟ้าสายสีทอง (สถานีคลองสาน G3) และเสนอรายชื่อเจ้าหน้าที่เพื่อแต่งตั้งคณะกรรมการฯ เรียบร้อยแล้ว
5182024-08-27 00:00:00.00000005.000.00โรงพยาบาลตากสิน ได้ส่งแบบก่อสร้างที่ปรับแก้ไขเรื่องน้ำหนักให้ บริษัท กรุงเทพธนาคม จำกัด พิจารณาและได้รับหนังสือตอบรับอนุญาตเชื่อมต่อทางเชื่อมจากบริษัท กรุงเทพธนาคม จำกัด เรียบร้อยแล้ว
5182024-07-31 00:00:00.00000005.000.00ได้รับแบบก่อสร้าง และได้รับเอกสารราคากลางจากสำนักการโยธา กรุงเทพมหานคร เรียบร้อยแล้ว และจัดทำเอกสารเสนอโครงการงานปรับปรุงทางเดินเชื่อมระหว่างอาคารอเนกประสงค์ โรงพยาบาลตากสินกับสถานีรถไฟฟ้า-สายสีทอง (สถานีคลองสาน G3) ประจำปีงบประมาณ 2568 ส่งให้สำนักการแพทย์เมื่อวันที่ 30 กรกฎาคม 2567
5182024-06-28 00:00:00.00000005.000.00ได้รับแบบก่อสร้างจากสำนักการโยธา กรุงเทพมหานคร เรียบร้อยแล้ว โดยอยู่ระหว่างรอปรับแก้ความถูกต้องของเอกสารราคากลางจากสำนักการโยธา กรุงเทพมหานคร
5182024-05-27 00:00:00.00000000.000.00อยู่ระหว่างรอแบบ ที่ทำการทบทวนแบบ และประมาณราคาการก่อสร้าง จากสำนักการโยธา กรุงเทพมหานคร
5182024-04-25 00:00:00.00000000.000.00อยู่ระหว่างชะลอโครงการ เนื่องจากคณะกรรมการมีการแก้ไขแบบทางเชื่อม ไม่ผ่านการตรวจเรื่องรับน้ำหนักทางเชื่อม จึงมีการแก้ไขแบบและร่างขอบเขตของงาน
5182024-03-25 00:00:00.00000000.000.00ยังอยู่ระหว่างตรวจสอบกับสำนักการโยธาแล้ว อยู่ในขั้นตอนการทบทวนแบบเนื่องจากให้ปรับแบบการเชื่อมให้มีน้ำหนักลดลง
5182024-03-01 00:00:00.00000005.000.00อยู่ระหว่างดำเนินการทบทวนรูปแบบรายการและประมาณราคา เนื่องจากไม่ผ่านการตรวจเรื่องรับน้ำหนักบนสกายวอล์คจึงมีการแก้ไขแบบกับทางสำนักโยธาและแก้แบบประมาณราคา และยังไม่เริ่มดำเนินการจัดตั้งคณะกรรมการฯ
5182024-01-30 00:00:00.00000005.000.00ได้รูปแบบประมาณราคา ปร.4 พร้อมลายเซ็นและรายชื่อคณะกรรมการ เรียบร้อยแล้ว

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-4 of 4 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1ทบทวนรูปแบบรายการและประมาณราคา15.002023-12-01 00:00:00.00000002024-01-31 00:00:00.0000000
2แต่งตั้งคณะกรรมการฯ15.002024-02-01 00:00:00.00000002024-03-31 00:00:00.0000000
3ดำเนินการหาผู้รับจ้างดำเนินการ20.002024-04-01 00:00:00.00000002024-06-30 00:00:00.0000000
4ดำเนินการก่อสร้างถึงสิ้นสุดสัญญา50.002024-07-01 00:00:00.00000002024-08-31 00:00:00.0000000

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-4 of 4 items.
ลำดับวันที่รายงานผลการดำเนินงาน
100.00
200.00
300.00
400.00
