ข้อมูลโครงการ :: ปรับปรุงซอยเทียนทะเล 20 แยก 11 ถึงสุดทางสาธารณะ

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ปรับปรุงซอยเทียนทะเล 20 แยก 11 ถึงสุดทางสาธารณะ10,381,000.00100.00สำนักงานเขตบางขุนเทียนฝ่ายปกครอง

KRs/KPI ที่เกี่ยวข้อง

สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
No results found.

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-5 of 5 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

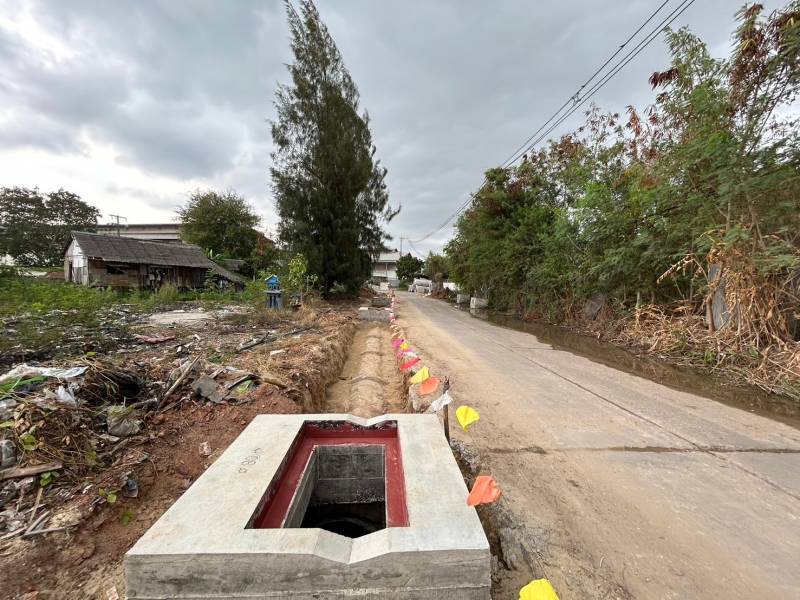

992024-06-25 00:00:00.00000000.050.00หล่อบ่อพักส่วนล่าง
992024-05-24 00:00:00.00000000.050.00หล่อบ่อพักส่วนล่าง ดำเนินการได้ 15%
992024-04-27 00:00:00.00000000.050.00หล่อบ่อพักท่อล่าง ดำเนินการได้ 15%
15262024-08-27 00:00:00.00000001.000.00ดำเนินการเสร็จเรียบร้อยแล้ว ส่งมอบงานวันที่ 23 สิงหาคม 2567

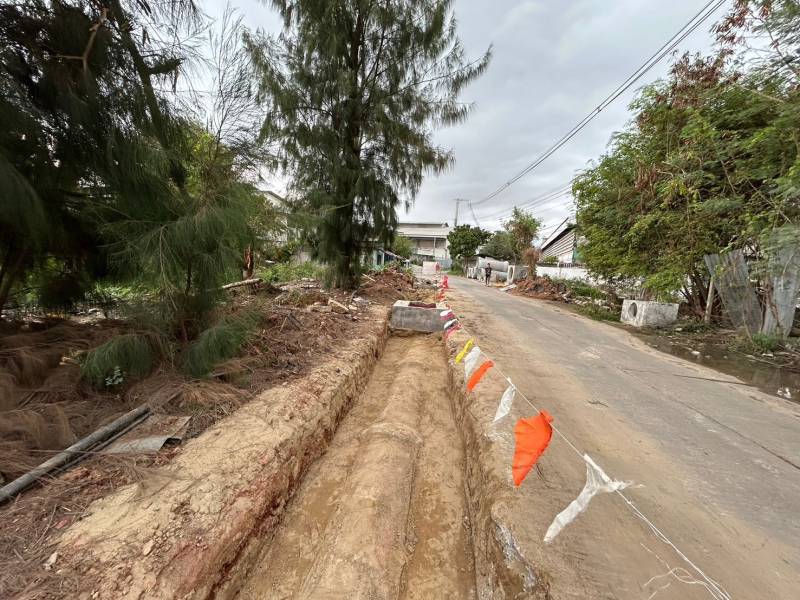

15262024-07-25 00:00:00.00000000.000.00วางท่อระบายน้ำ

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-3 of 3 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1จัดซื้อจัดจ้างหาตัวผู้รับจ้าง10.002023-10-01 00:00:00.00000002023-12-31 00:00:00.0000000
2ลงสัญญาถึงสิ้นสุดสัญญา80.002024-01-01 00:00:00.00000002024-04-30 00:00:00.0000000
3ตรวรับพัสดุถึงรายงานผลการตรวจรับพัสดุ10.002024-05-01 00:00:00.00000002024-05-03 00:00:00.0000000

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-3 of 3 items.
ลำดับวันที่รายงานผลการดำเนินงาน
100.00
200.00
300.00
