ข้อมูลโครงการ :: ปรับปรุงซอยคงภักดี จากถนนลัดนิ่มไสวถึงจุดที่กำหนดให้

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ปรับปรุงซอยคงภักดี จากถนนลัดนิ่มไสวถึงจุดที่กำหนดให้5,889,000.00100.00สำนักงานเขตทวีวัฒนาฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
No results found.

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-8 of 8 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
15262024-05-27 00:00:00.00000000.350.00 ผู้รับจ้างดำเนินการตามสัญญาแล้วเสร็จ คณะกรรมการได้ทำการตรวจรับงานไว้เรียบร้อยแล้ว เมื่อวันที่ 8 พฤษภาคม 2567 ผลงานที่ได้ 100%

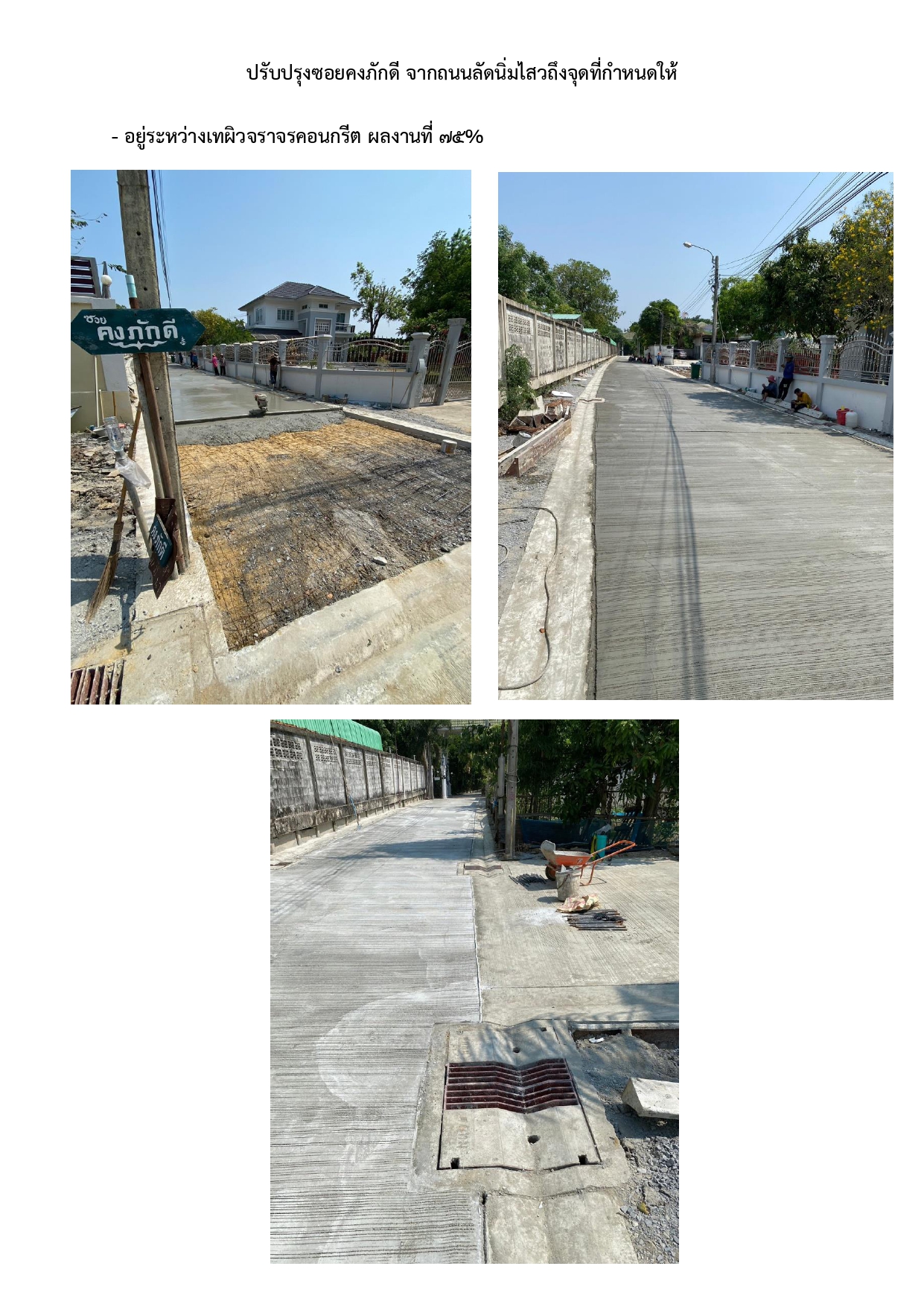

15262024-04-25 00:00:00.00000000.000.00อยู่ระหว่างเทผิวจราจรคอนกรีต ผลงานที่ได้ 75%

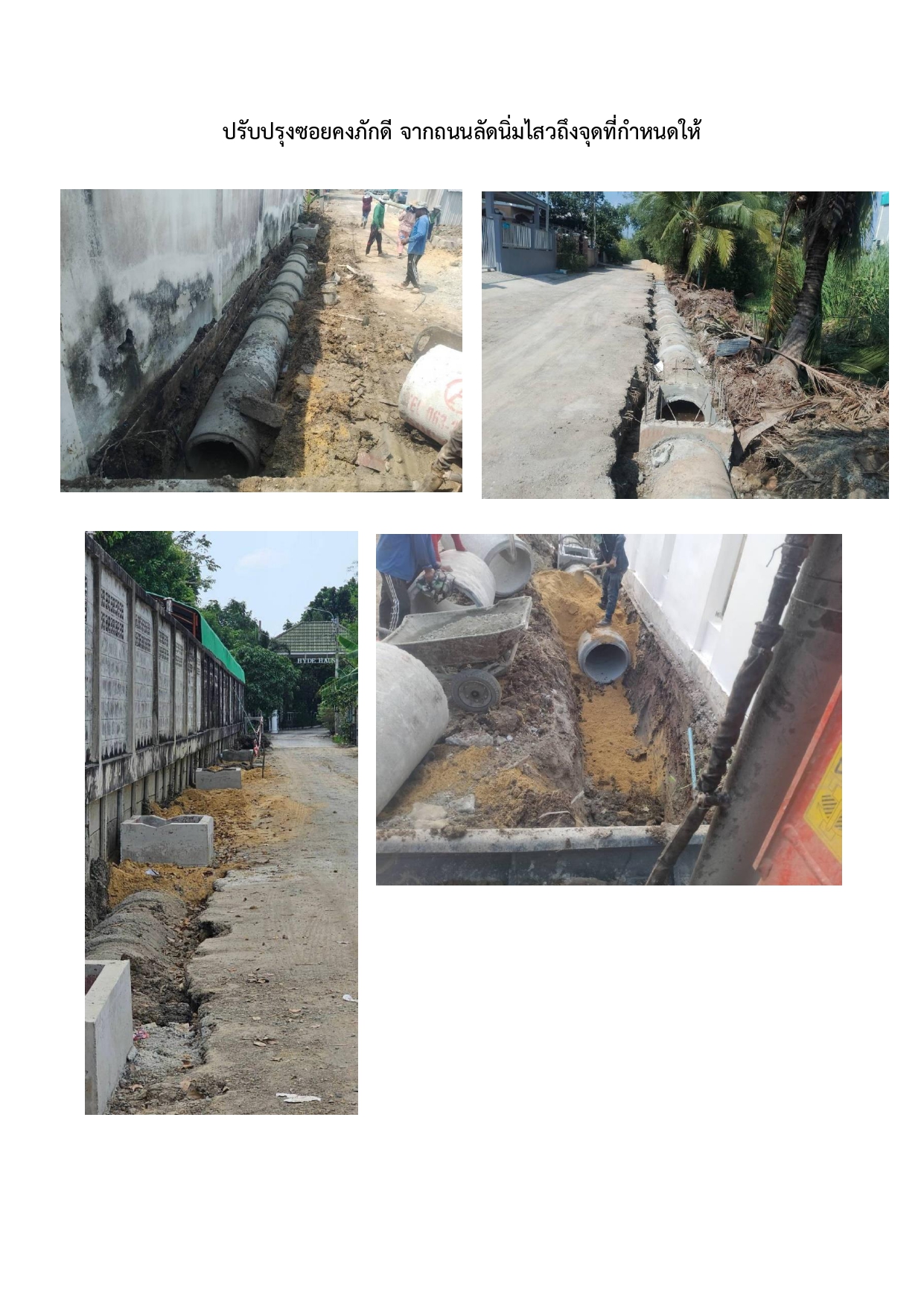

15262024-03-27 00:00:00.00000000.000.00วันที่ 25 มีนาคม 2567 วางท่อและบ่อพักแล้วเสร็จ อยู่ระหว่างสร้างขอบบ่อพักท่อระบายน้ำ ผลงานที่ได้ 50%
15262024-02-28 00:00:00.00000000.000.00- จัดทำแผน เห็นชอบแผนและประกาศแผนจัดซื้อจ้างเรียบร้อยแล้ว เมื่อวันที่ 25 กันยายน 2566 - จัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุแล้ว เมื่อวันที่ 10 ตุลาคม 2566 - จัดทำและเห็นชอบราคากลางเรียบร้อยแล้ว เมื่อวันที่ 13 พฤศจิกายน 2566
15262024-02-28 00:00:00.00000000.000.00- จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์เรียบร้อยแล้ว เมื่อวันที่ 17 พฤศจิกายน 2566 - เผยแพร่ประกาศและเอกสารทางเว็บไซต์ (วิธีประกาศเชิญชวน) เรียบร้อยแล้ว เมื่อวันที่ 29 พฤศจิกายน 2566
15262024-02-28 00:00:00.00000000.000.00- วันที่ 18 ธันวาคม 2566 มีผู้ยื่นข้อเสนอราคา จำนวน 5 ราย บริษัท เสริฐการโยธา จำกัด เป็นผู้ชนะการเสนอราคา เป็นเงิน 4,169,745.00 บาท - วันที่ 22 ธันวาคม 2567 ขออนุมัติจ้างบริษัท เสริฐการโยธา จำกัด
15262024-02-28 00:00:00.00000000.000.00- วันที่ 22 ธันวาคม 2567 บริษัท เสริฐการโยธา จำกัด เป็นผู้ชนะการเสนอราคา เป็นเงิน 4,169,745.00 บาท - วันที่ 22 ธันวาคม 2567 ขออนุมัติเงินประจำงวด
15262024-02-28 00:00:00.00000000.000.00- ลงนามสัญญาเมื่อวันที่ 26 มกราคม 2567 สิ้นสุดสัญญาวันที่ 5 พฤษภาคม 2567 ระยะเวลาดำเนินการ 90 วัน - วันที่ 27 กุมภาพันธ์ 2566 อยู่ระหว่างวางท่อและบ่อพัก ผลงาน 20%

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-11 of 11 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1จัดทำและเห็นชอบแผน/ประกาศแผนจัดซื้อจัดจ้าง5.002023-09-21 00:00:00.00000002023-09-25 00:00:00.0000000
2จัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุ10.002023-09-26 00:00:00.00000002023-10-10 00:00:00.0000000
3จัดทำและเห็นชอบราคากลาง10.002023-10-11 00:00:00.00000002023-11-13 00:00:00.0000000
4จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์15.002023-11-14 00:00:00.00000002023-11-17 00:00:00.0000000
5เผยแพร่ประกาศและเอกสารทางเว็บไซต์ (วิธีประกาศเชิญชวนทั่วไป)10.002023-11-18 00:00:00.00000002023-12-17 00:00:00.0000000
6ยื่นเอกสารเสนอราคา/พิจารณาผล10.002023-12-18 00:00:00.00000002023-12-25 00:00:00.0000000
7รายงานผลการพิจารณา/อนุมัติซื้อหรือจ้าง5.002023-12-26 00:00:00.00000002023-12-28 00:00:00.0000000
8ประกาศผลผู้ชนะการเสนอราคา/อุทธธณ์5.002023-12-28 00:00:00.00000002024-01-10 00:00:00.0000000
9ขออนุมัติจัดสรรเงิน5.002024-01-11 00:00:00.00000002024-01-29 00:00:00.0000000
10ลงนามสัญญาถึงสิ้นสุดสัญญา20.002024-01-30 00:00:00.00000002024-06-29 00:00:00.0000000
11ตรวจรับพัสดุ/รายงานผลการตรวจรับ5.002024-06-30 00:00:00.00000002024-07-15 00:00:00.0000000

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-11 of 11 items.
ลำดับวันที่รายงานผลการดำเนินงาน
100.00
200.00
300.00
400.00
500.00
600.00
700.00
800.00
900.00
1000.00
1100.00
