ข้อมูลโครงการ :: ปรับปรุงซอยสุขาภิบาลบางระมาด 5

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ปรับปรุงซอยสุขาภิบาลบางระมาด 53,998,000.00100.00สำนักงานเขตทวีวัฒนาฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
No results found.

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-9 of 9 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

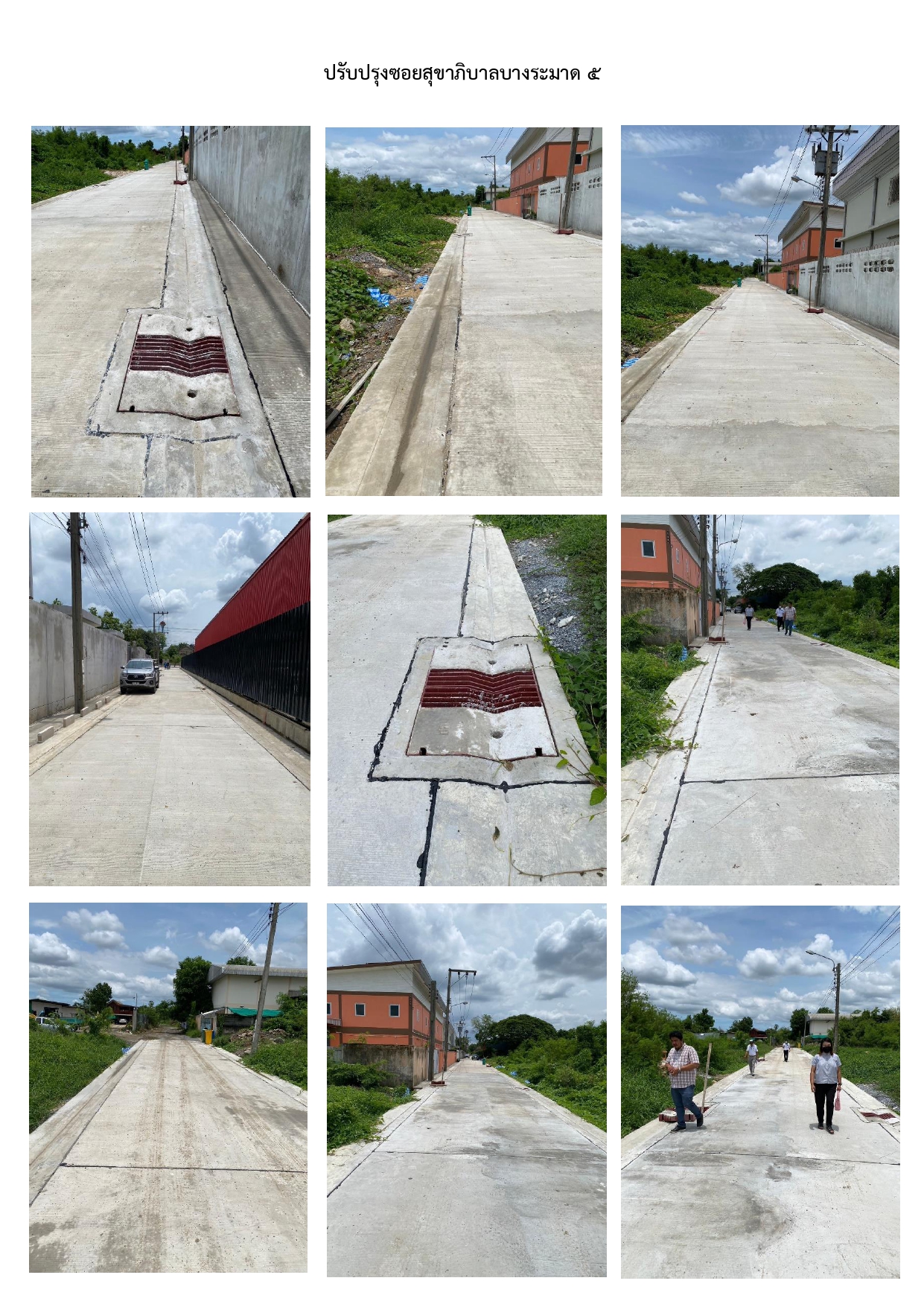

15262024-06-27 00:00:00.00000000.220.00ดำเนินการแล้วเสร็จ คณะกรรมการตรวจรับงานเมื่อวันที่ 31 พฤษภาคม 2567 เรียบร้อยแล้ว

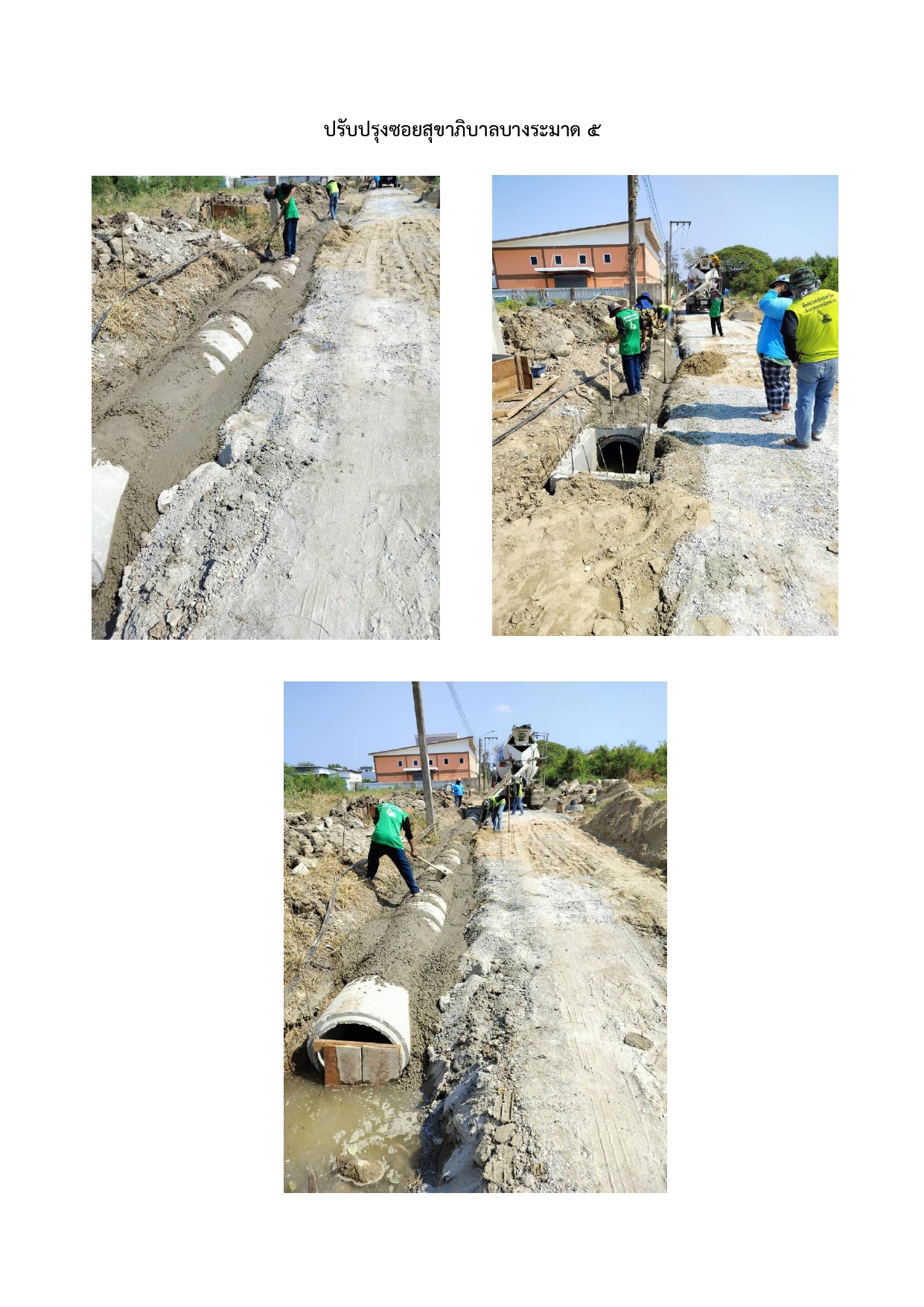

15262024-05-27 00:00:00.00000000.000.00เทผิวจราจรแล้วเสร็จ อยู่ระหว่างนัดตรวจรับงาน ผลงาน 95%

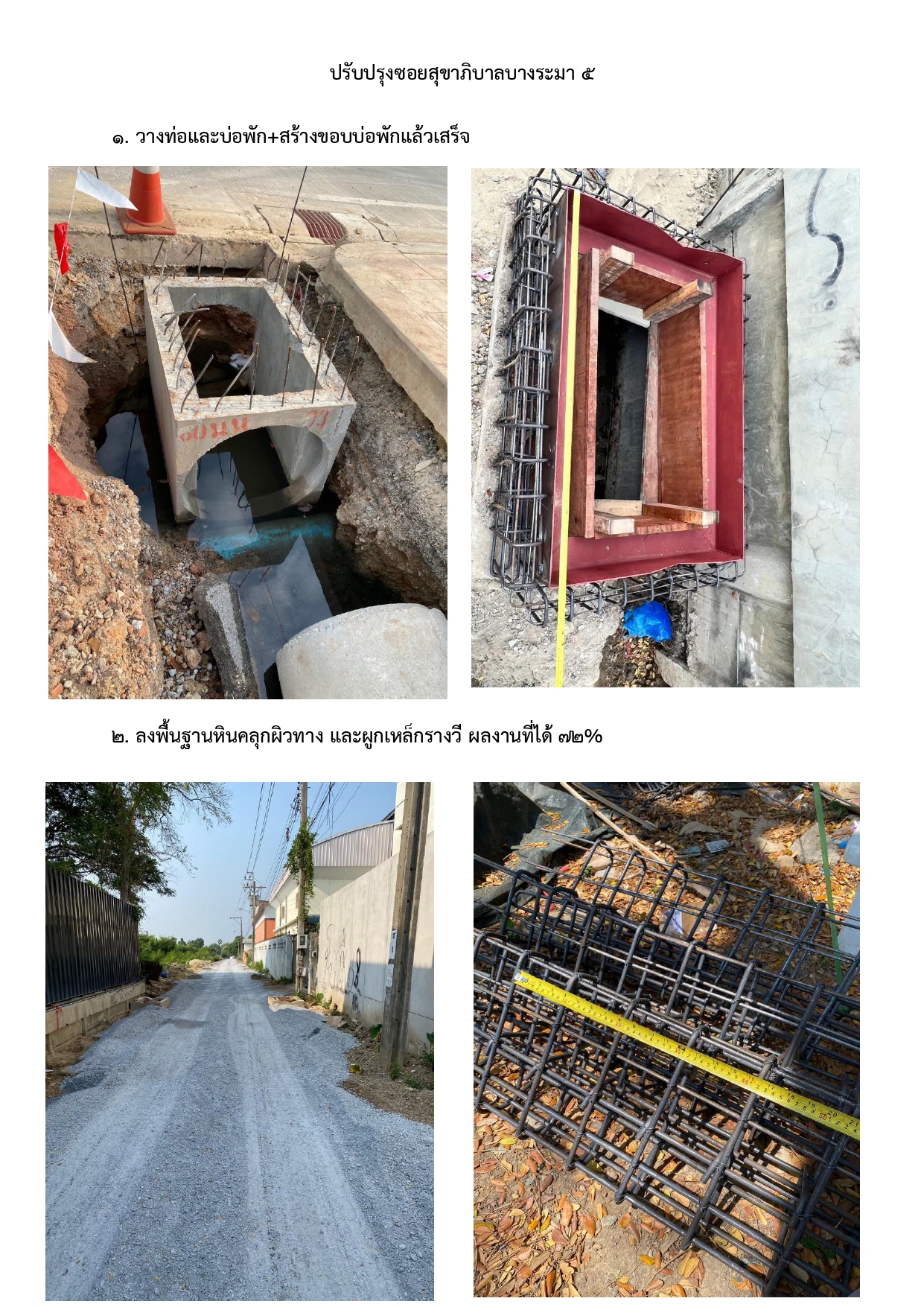

15262024-04-25 00:00:00.00000000.000.00- วางท่อและบ่อพัก+สร้างขอบบ่อพักแล้วเสร็จ - ลงพื้นฐานหินคลุกผิวทางและผูกเหล็กรางวี ผลงานที่ได้ 72%
15262024-03-27 00:00:00.00000000.000.00อยู่ระหว่างสร้างขอบบ่อพักท่อระบายน้ำ ผลงานที่ได้ 50%
15262024-02-28 00:00:00.00000000.000.00- จัดทำแผน เห็นชอบแผนและประกาศแผนจัดซื้อจ้างเรียบร้อยแล้ว เมื่อวันที่ 25 กันยายน 2566 - จัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุแล้ว เมื่อวันที่ 10 ตุลาคม 2566 - จัดทำและเห็นชอบราคากลางเรียบร้อยแล้ว เมื่อวันที่ 13 พฤศจิกายน 2566
15262024-02-28 00:00:00.00000000.000.00- จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์เรียบร้อยแล้ว เมื่อวันที่ 17 พฤศจิกายน 2566 - เผยแพร่ประกาศและเอกสารทางเว็บไซต์ (วิธีประกาศเชิญชวน) เรียบร้อยแล้ว เมื่อวันที่ 17 ธันวาคม 2566
15262024-02-28 00:00:00.00000000.000.00- วันที่ 27 พฤศจิกายน 2566 มีผู้ยื่นข้อเสนอราคา จำนวน 9 ราย บริษัท วรประสิทธิ์ก่อสร้าง จำกัด เป็นผู้ชนะการเสนอราคา เป็นเงิน 2,700,000.00 บาท - วันที่ 8 ธันวาคม 2566 ขออนุมัติจ้างบริษัท วรประสิทธิ์ก่อสร้าง จำกัด
15262024-02-28 00:00:00.00000000.000.00- วันที่ 8 ธันวาคม 2566 บริษัท วรประสิทธิ์ก่อสร้าง จำกัด เป็นผู้ชนะการเสนอราคา เป็นเงิน 2,700,000.00 บาท - วันที่ 8 ธันวาคม 2566 ขออนุมัติเงินประจำงวด

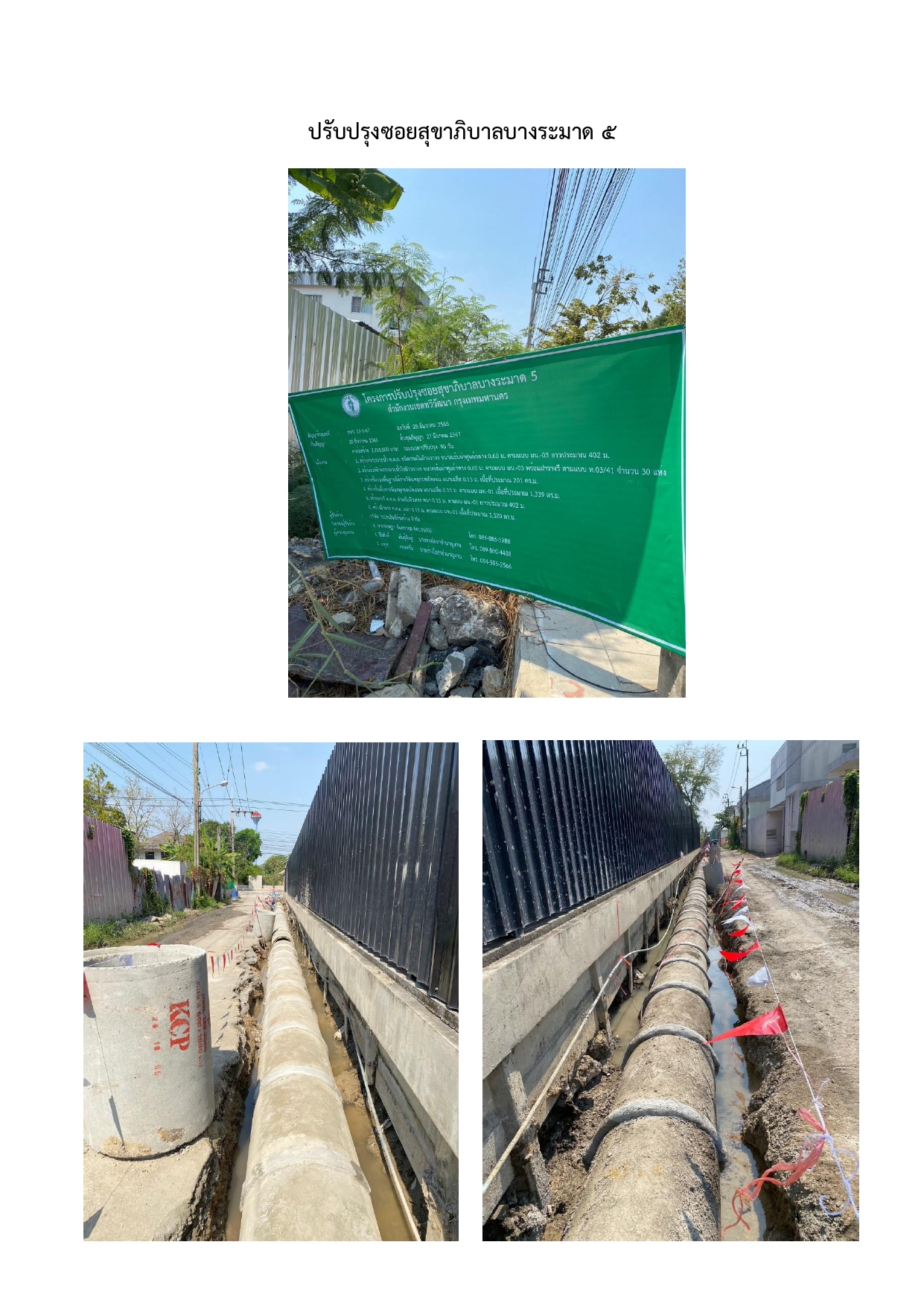

15262024-02-28 00:00:00.00000000.000.00- ลงนามสัญญาเมื่อวันที่ 28 ธันวาคม 2566 สิ้นสุดสัญญาวันที่ 27 มีนาคม 2567 ระยะเวลาดำเนินการ 90 วัน - วันที่ 27 กุมภาพันธ์ 2566 อยู่ระหว่างวางท่อและวางบ่อพัก ผลงาน 30%

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-11 of 11 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1จัดทำและเห็นชอบแผน/ประกาศแผนจัดซื้อจัดจ้าง5.002024-01-03 00:00:00.00000002023-09-25 00:00:00.0000000
2จัดทำและเห็นชอบร่างขอบเขตของงาน/รายละเอียดคุณลักษณะเฉพาะของพัสดุ10.002023-09-26 00:00:00.00000002023-10-10 00:00:00.0000000
3จัดทำและเห็นชอบราคากลาง10.002023-10-11 00:00:00.00000002023-11-13 00:00:00.0000000
4จัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์15.002023-11-14 00:00:00.00000002023-11-17 00:00:00.0000000
5เผยแพร่ประกาศและเอกสารทางเว็บไซต์ (วิธีประกาศเชิญชวนทั่วไป)10.002023-11-18 00:00:00.00000002023-12-17 00:00:00.0000000
6ยื่นเอกสารเสนอราคา/พิจารณาผล10.002023-12-18 00:00:00.00000002023-12-25 00:00:00.0000000
7รายงานผลการพิจารณา/อนุมัติซื้อหรือจ้าง5.002023-12-26 00:00:00.00000002023-12-28 00:00:00.0000000
8ประกาศผลผู้ชนะการเสนอราคา/อุทธธณ์5.002023-12-28 00:00:00.00000002024-01-10 00:00:00.0000000
9ขออนุมัติจัดสรรเงิน5.002024-01-11 00:00:00.00000002024-01-29 00:00:00.0000000
10ลงนามสัญญาถึงสิ้นสุดสัญญา20.002024-01-30 00:00:00.00000002024-06-29 00:00:00.0000000
11ตรวจรับพัสดุ/รายงานผลการตรวจรับ5.002024-06-30 00:00:00.00000002024-07-15 00:00:00.0000000

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-11 of 11 items.
ลำดับวันที่รายงานผลการดำเนินงาน
100.00
200.00
300.00
400.00
500.00
600.00
700.00
800.00
900.00
1000.00
1100.00
