ข้อมูลโครงการ :: ขุดลอกท่อ (กม)

รายละเอียดโครงการ

Showing 1-1 of 1 item.
สยป.1Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ขุดลอกท่อ (กม)0.00100.00สำนักงานเขตภาษีเจริญฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

สยป.2ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
No results found.

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-7 of 7 items.
KEY RESULTสยป.3วันที่รายงานผลการดำเนินงาน (#1)... (#2)PhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

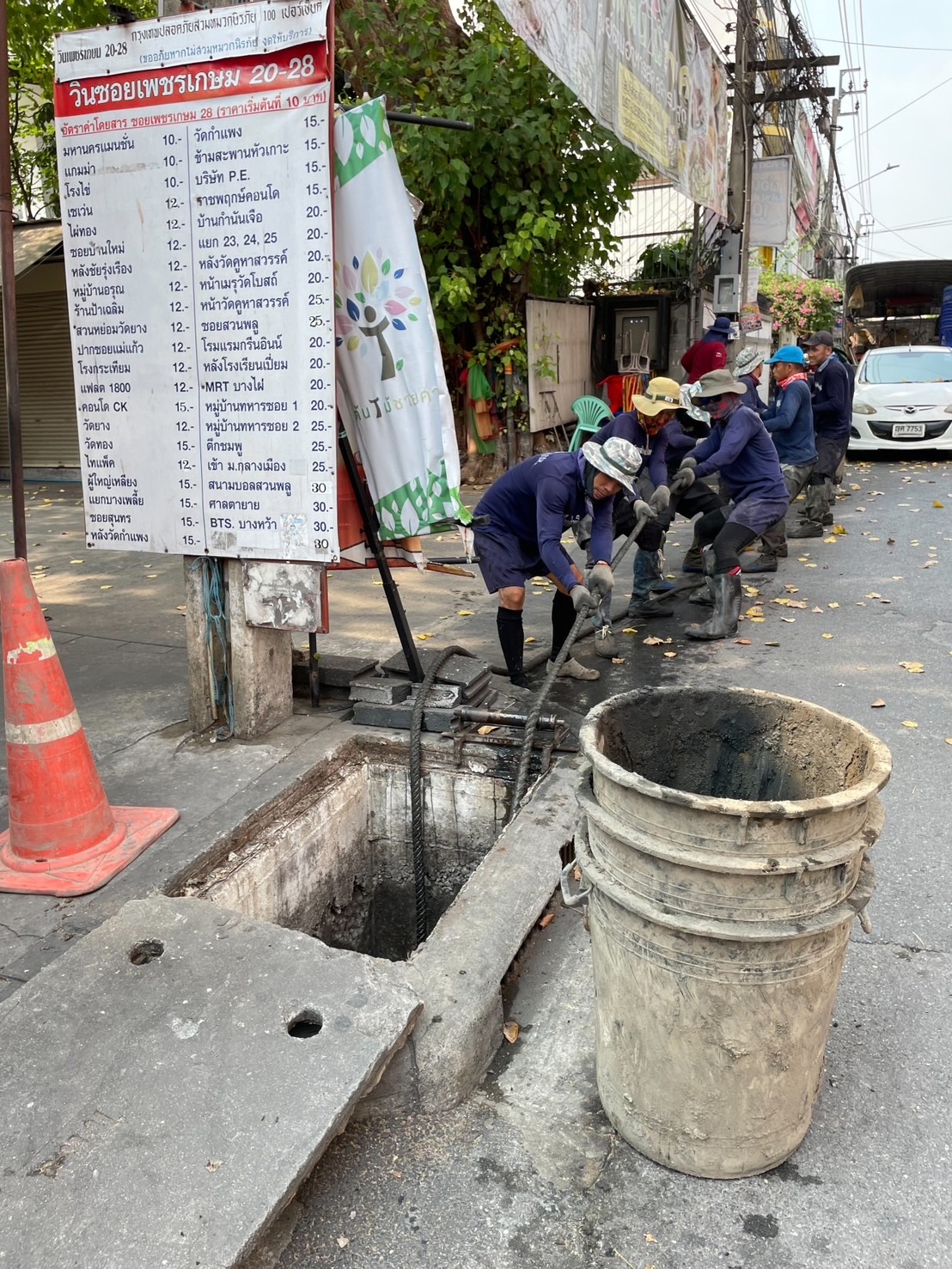

222024-04-26 00:00:00.00000000.130.00ได้ดำเนินการขุดลอกท่อประจำเดือนเมษายน 2567 - โดยแรงงานเขต จำนวน 74 ซอย ระยะทาง 61113 เมตร (ตุลาคม 2566 - เมษายน 2567) - โดยวิธีจ้างเหมา จำนวน 19 ซอย ระยะทาง 20845 เมตร (ตุลาคม 2566 - เมษายน 2567) ความยาวรวม 81958 เมตร (ดำเนินการแล้วเสร็จ 100%)

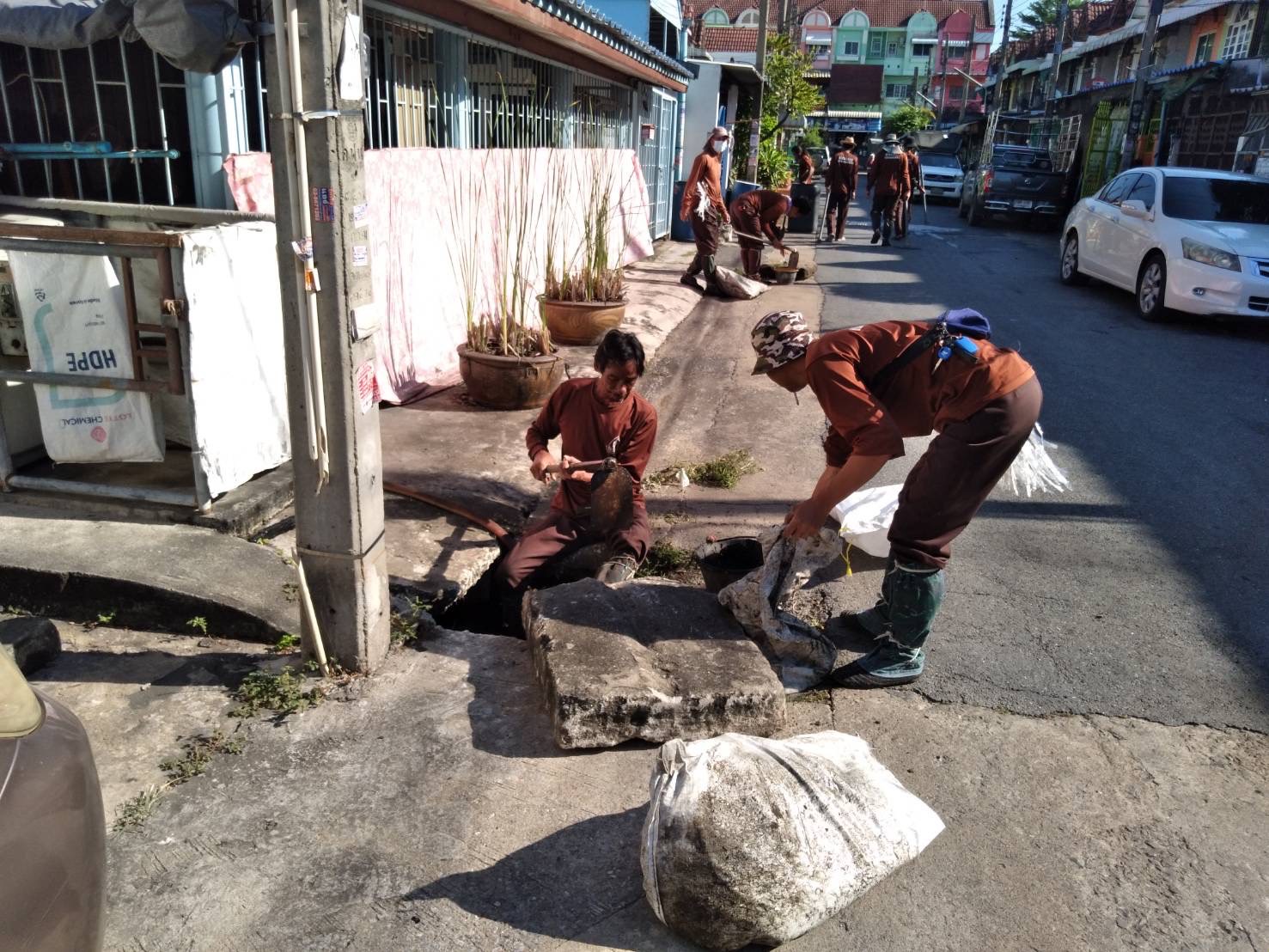

222024-03-25 00:00:00.00000009.430.00 ได้ดำเนินการขุดลอกท่อประจำเดือนมีนาคม 2567 - โดยแรงงานเขต จำนวน 6 ซอย ระยะทาง 5768 เมตร - โดยวิธีจ้างเหมา (ดำเนินการแล้วเสร็จ) ความยาวรวม 5768 เมตร

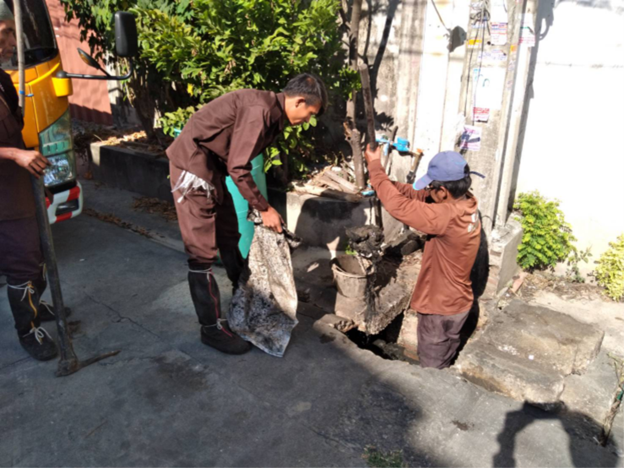

222024-02-23 00:00:00.00000007.260.00 ได้ดำเนินการขุดลอกท่อประจำเดือนกุมภาพันธ์ - โดยแรงงานเขต จำนวน 11 ซอย ระยะทาง 4998 เมตร - โดยวิธีจ้างเหมา จำนวน 9 ซอย ระยะทาง 2263 เมตร รวม 7261 เมตร

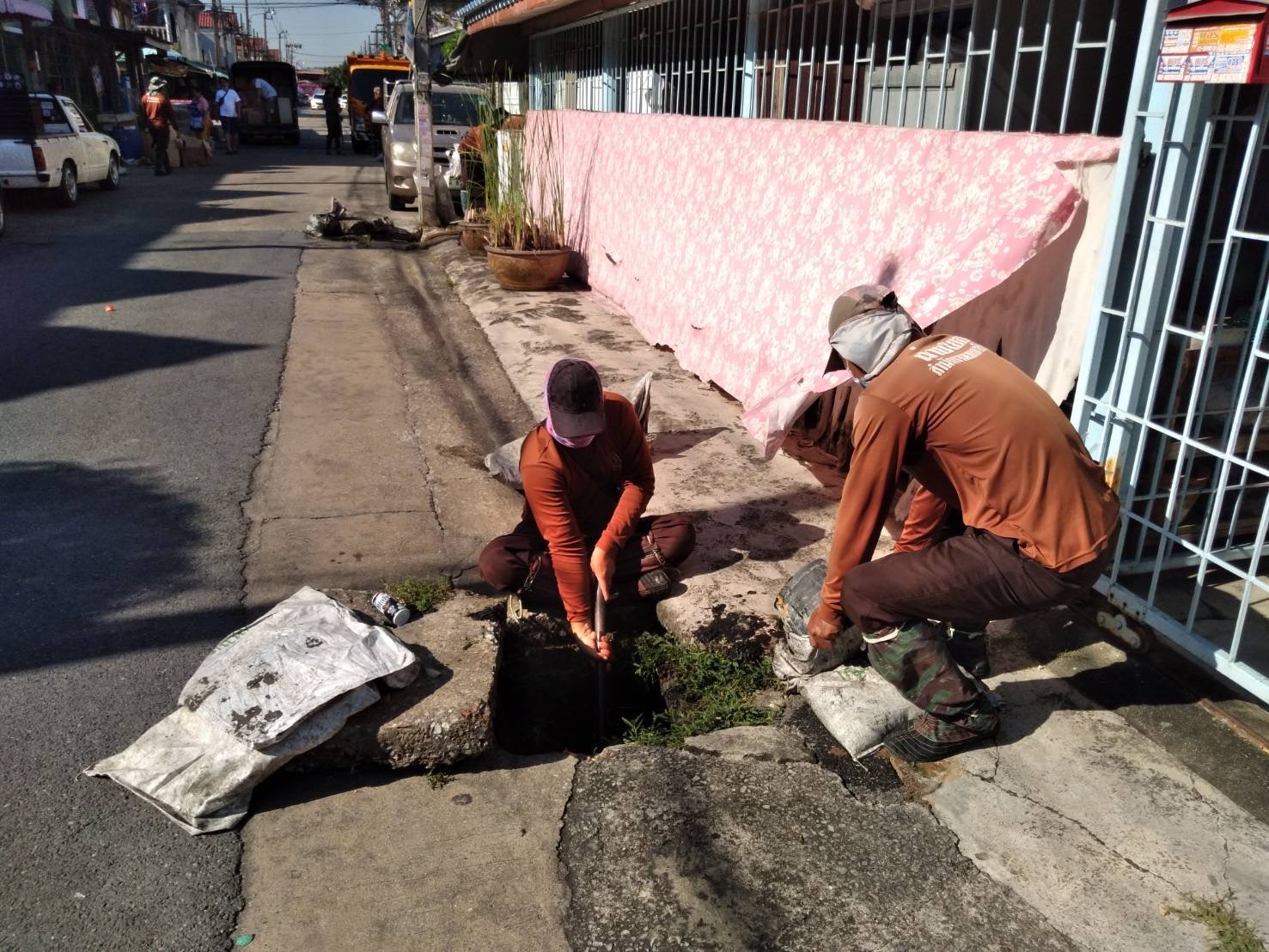

222024-01-24 00:00:00.000000031.620.00ได้ดำเนินการขุดลอกท่อประจำเดือนมกราคม - โดยแรงงานเขต จำนวน 16 ซอย ระยะทาง 19,736 เมตร - โดยวิธีจ้างเหมา จำนวน 8 ซอย ระยะทาง 11,884 เมตร
222023-12-22 00:00:00.000000025.600.00 ได้ดำเนินการขุดลอกท่อประจำเดือนธันวาคม - โดยแรงงานเขต จำนวน 15 ซอย ระยะทาง 18,898 เมตร - โดยวิธีจ้างเหมา จำนวน 8 ซอย ระยะทาง 6,698 เมตร
222023-11-24 00:00:00.00000002.910.00 ได้ดำเนินการขุดลอกท่อประจำเดือนพฤศจิกายน จำนวน 5 ซอย ระยะทาง 2,914 เมตร
222023-10-31 00:00:00.00000005.010.00ได้ดำเนินการขุดลอกท่อ จำนวน 9 ซอย ระยะทาง 5,012 เมตร

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-4 of 4 items.
สยป.3ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานเริ่มต้นวันที่สิ้นสุดวันที่
1(ไตรมาสที่ 1 (ตุลาคม - ธันวาคม 2566)) งานล้างทำความสะอาดท่อระบายน้ำ โดยใช้แรงงานเขตฯ ดำเนินการในช่วงระยะเวลาตั้งแต่ 1 ตุลาคม 2566 - 30 เมษายน 2567 โดยรายงานขั้นตอนการดำเนินงานเป็นรายไตรมาส และรายงาน KR ของโครงการเป็นรายเดือน25.002023-10-01 00:00:00.00000002023-12-31 00:00:00.0000000
2(ไตรมาสที่ 2 (มกราคม - มีนาคม 2567)) งานล้างทำความสะอาดท่อระบายน้ำ โดยใช้แรงงานเขตฯ ดำเนินการในช่วงระยะเวลาตั้งแต่ 1 ตุลาคม 2566 - 30 เมษายน 2567 โดยรายงานขั้นตอนการดำเนินงานเป็นรายไตรมาส และรายงาน KR ของโครงการเป็นรายเดือน25.002024-01-01 00:00:00.00000002024-03-31 00:00:00.0000000
3(ไตรมาสที่ 3 (เมษายน - มิถุนายน 2567)) งานล้างทำความสะอาดท่อระบายน้ำ โดยใช้แรงงานเขตฯ ดำเนินการในช่วงระยะเวลาตั้งแต่ 1 ตุลาคม 2566 - 30 เมษายน 2567 โดยรายงานขั้นตอนการดำเนินงานเป็นรายไตรมาส และรายงาน KR ของโครงการเป็นรายเดือน25.002024-04-01 00:00:00.00000002024-06-30 00:00:00.0000000
4งานล้างทำความสะอาดท่อระบายน้ำ โดยวิธีจ้างเหมา (ดำเนินการให้เสร็จก่อน 1 พฤษภาคม 2567)25.002023-10-01 00:00:00.00000002024-09-30 00:00:00.0000000

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-4 of 4 items.
ลำดับวันที่รายงานผลการดำเนินงาน
100.00
200.00
300.00
400.00
